BAUTAGEBUCH - Neubau Kindertagesstätte

Wir möchten Sie an den baulichen Entwicklungen der neuen Kindertagesstätte im Neubaugebiet "Am Stückweg" im Ortsteil Altenhaßlau teilhaben lassen.

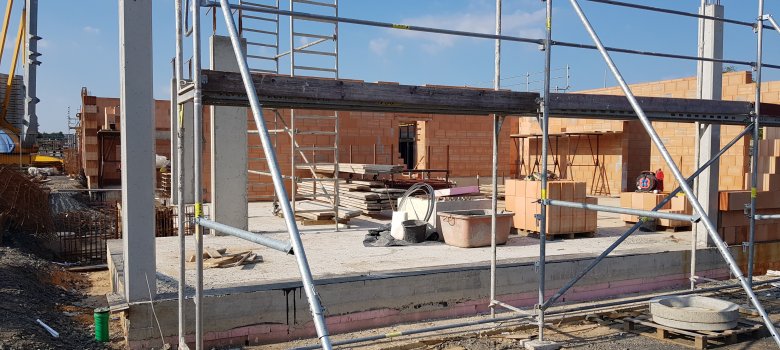

09.09. TAG 198 - DIE LETZTEN BETONARBEITEN NEIGEN SICH DEM ENDE ENTGEGEN

Der letzte Gruppenraum (Ü3 inkl. Aktivraum) entsteht

BETRIEBSFERIEN DER ROHBAUFIRMA VOM 16.08. - 27.08.

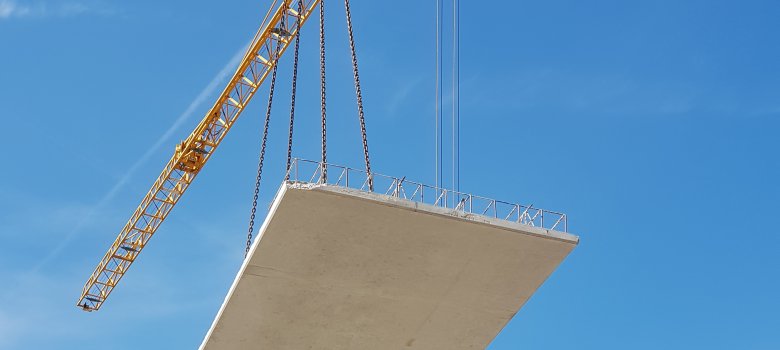

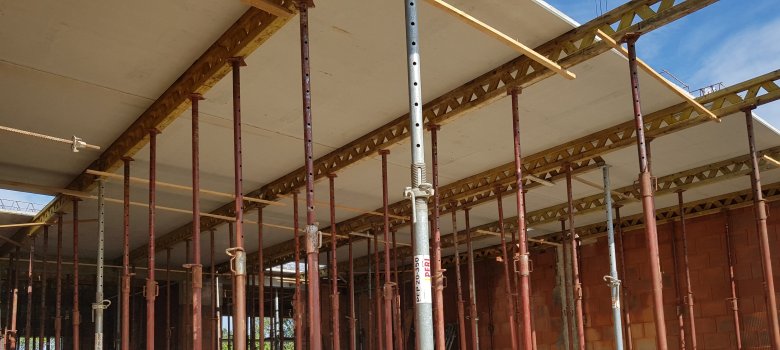

30.07. - 12.08. TAG 157 BIS 170 - EINBAU DER DECKENPLATTEN

12.08.2021
12.08.2021
30.07.2021

15.07. TAG 142 - ANLIEFERUNG DER DECKENPLATTEN FÜR DEN EINBAU IN DER 30. KW

08.07. TAG 135 - DAS ERDGESCHOSS IST FERTIG BETONIERT

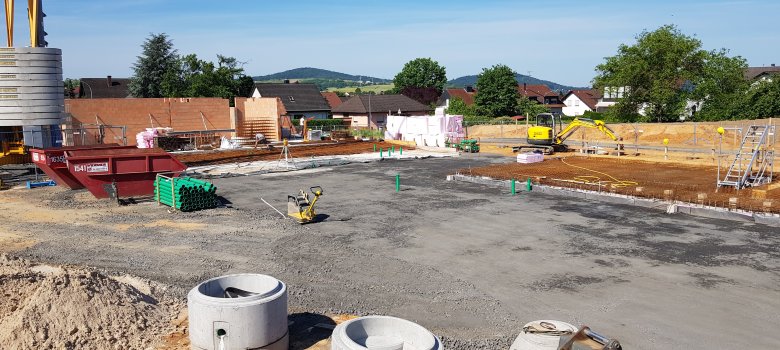

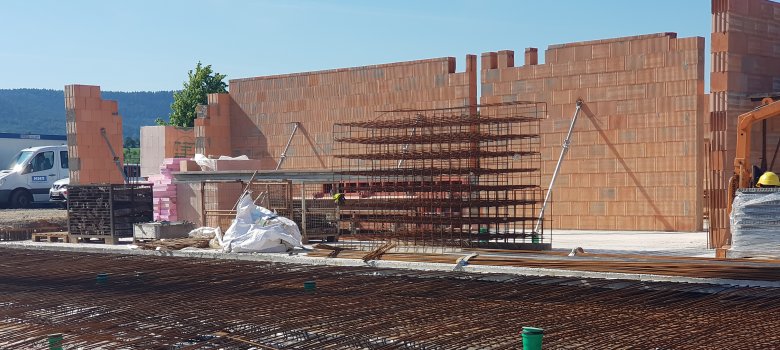

10.06. - 17.06. TAG 114 - DIE ERSTEN WÄNDE IM EG ENTSTEHEN

17.06.21: Verlegung der Bewehrung für das EG Richtung KG schreitet voran
17.06.21: Vorbereitungen für die Sauberkeitsschicht EG

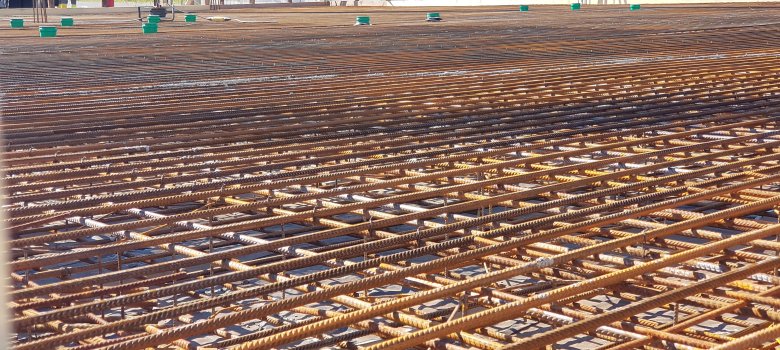

02.06. TAG 99 - VORBEREITUNGEN BODENPLATTE EG

Verlegung der Bewehrung mit Stahlmatten

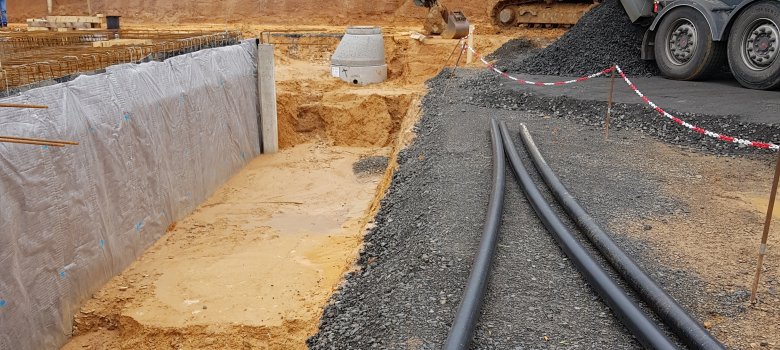

27.05. TAG 93 - ARBEITSRAUMVERFÜLLUNG

Arbeitsraumverfüllung mit Recyclingmaterial bzw. Schotter zwischen Böschung und Gebäude

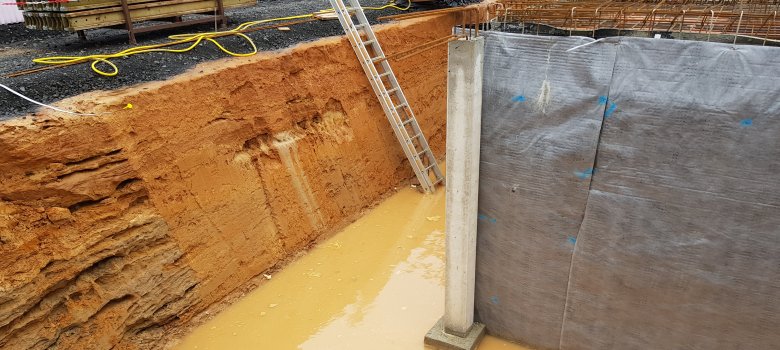

Tief Nathan beschert der Baustelle ordentliche Wassermengen

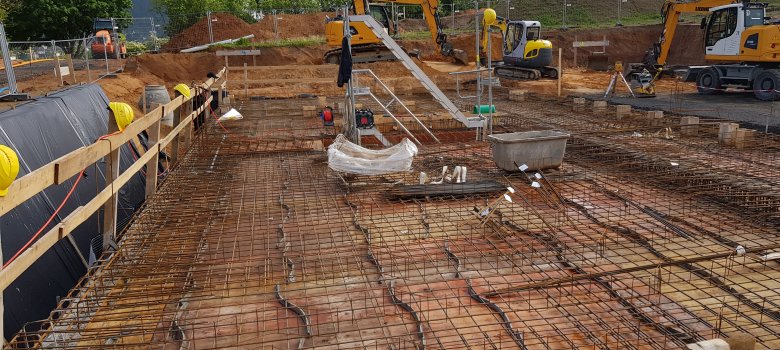

20.05. TAG 86 - ARBEITEN AN DER BODENPLATTE EG

Verlegung der Bewehrung für die Bodenplatte Erdgeschoss über dem Kellergeschoss

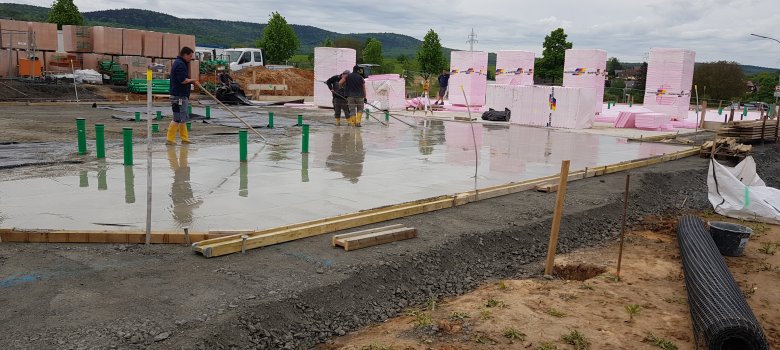

Beton-Sauberkeitsschicht für die Gründung EG

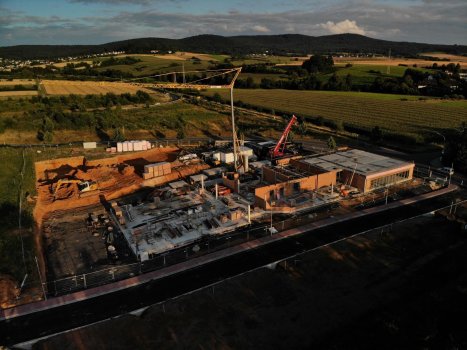

09.05. TAG 75 - DIE BAUARBEITEN AUS DER LUFT

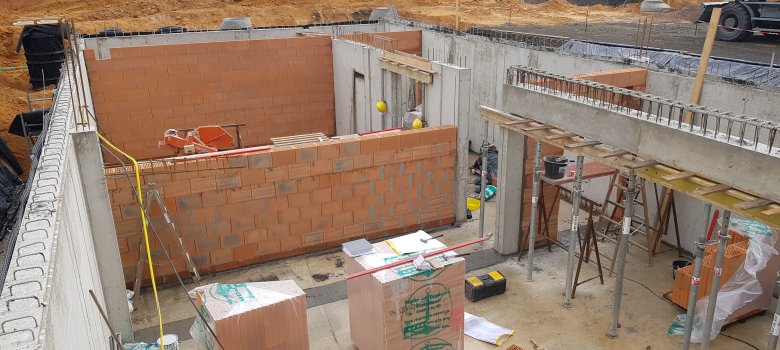

06.05. TAG 72 - KELLER- UND TECHNIKRÄUME ENTSTEHEN

Räume für die Technik
Bodenabläufe in den zukünftigen Personalräumen und WCs

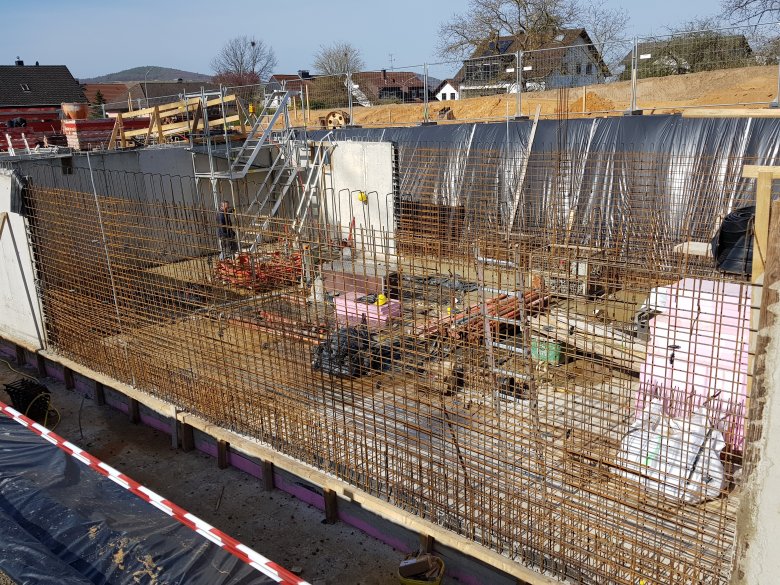

16.04. - 29.04. TAG 65 - BEWEHRUNG UND VERSCHALUNG DER STAHLBETONWAND IM UG

Stand: 22.04.2021

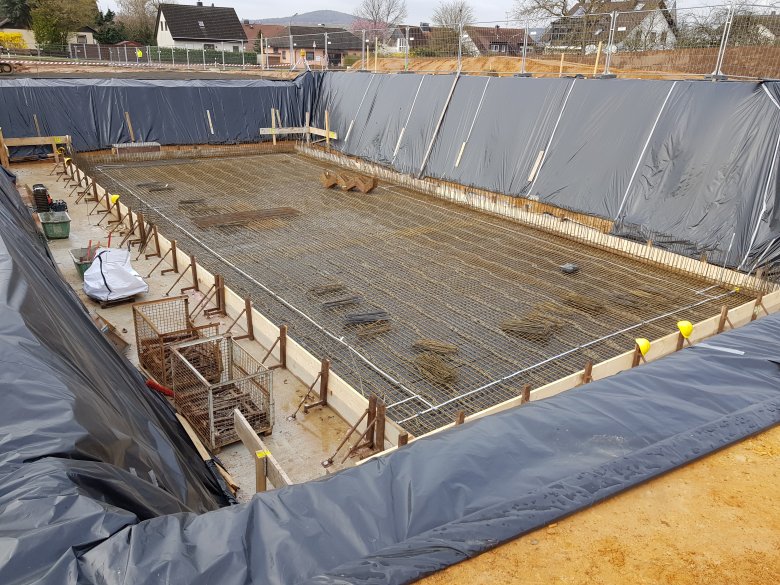

Stand: 15.04.2021

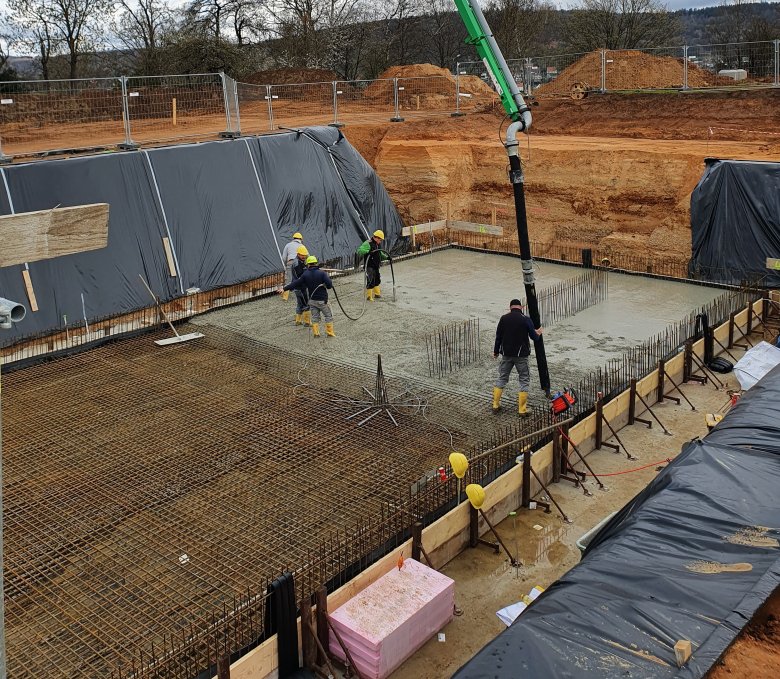

12.04. - TAG 48 - BETONARBEITEN BODENPLATTE UG FÜR KELLER- UND TECHNIKRÄUME

57 Kubikmeter Beton werden für die Sohle UG verarbeitet

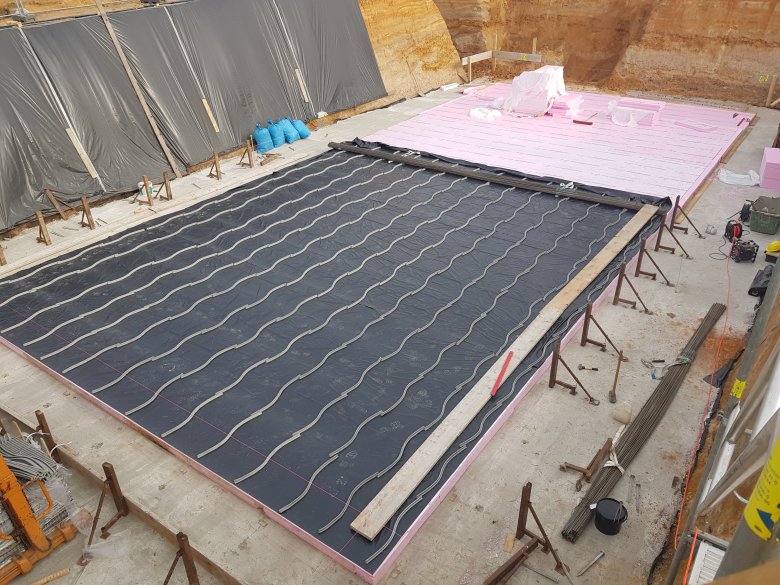

01.04. - 08.04.2021 - TAG 37 BIS 44 - VORBEREITUNGEN FÜR DIE BODENPLATTE UG

Schottertragschicht, für die vorgesehene Bodenplattengründung UG
Einbau einer Sauberkeitsschicht, um einer Vermischung mit dem Tragschichtmaterial beim Betoneinbau entgegenzuwirken

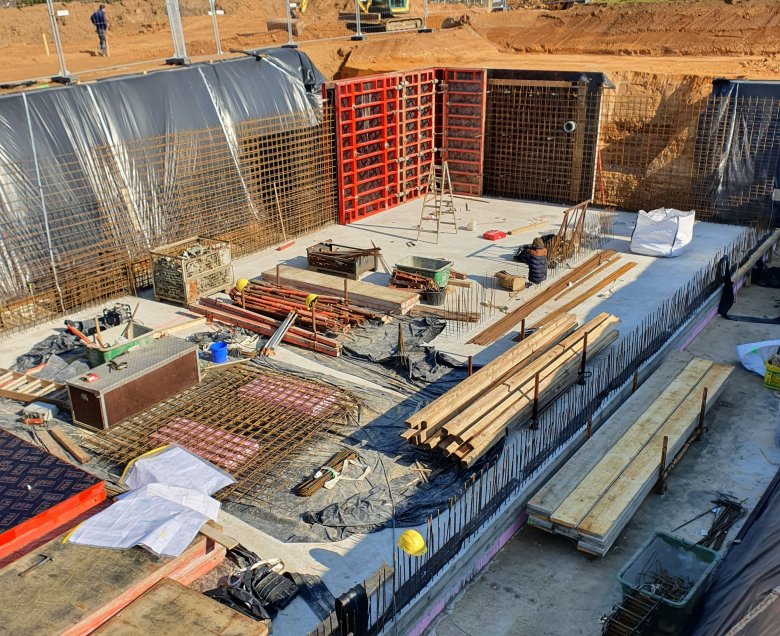

08.04.2021 - Tag 44 - Verlegung der Bewehrung  mit Stahlmatten

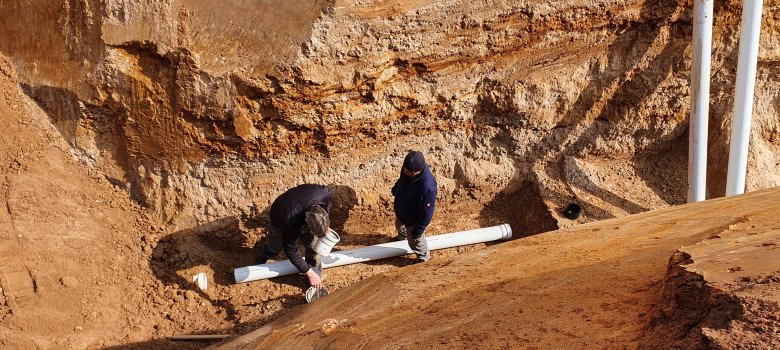

26. MÄRZ 2021 - TAG 31 - DIE ERSTEN ROHRE WERDEN VERLEGT

Firma A. Engelhaupt GmbH verlegt die Oberflächen- und Schmutzwasserleitungen.

16. MÄRZ 2021 - TAG 21 - TEILUNTERKELLERUNG

24. FEBRUAR 2021 - TAG 1 - DIE ERDARBEITEN BEGINNEN

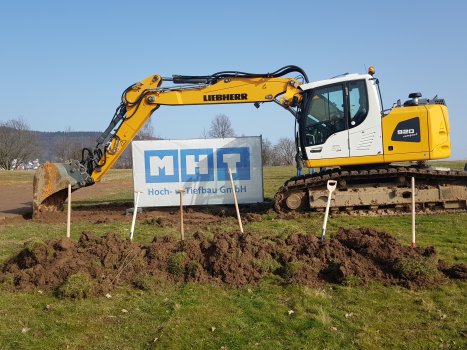

23. FEBRUAR 2021- SYMBOLISCHER SPATENSTICH

v.l.n.r. Alexander Schrempf (Leiter Ordnungsamt), Landrat Thorsten Stolz, Helmut Bluhm (1. Beigeordneter), Ingrid Schmidt (Ortsvorsteherin), Thorsten Mleczinski (Geschäftsführer MHT GmbH), Michael Bollmann (Vorsitzender Gemeindevertretung), Bürgermeister Albert Ungermann, Erika Becker (Kreistagsabgeordnete), Iris Breideband (Bauamt), Astrid Rost (Gemeindevertreterin), Elisabeth Peterseim (Bauamt), Uwe Dirlam (Leiter Bauamt) und Dipl.-Ing. Thomas Müller (Geschäftsführer Planwerk GmbH)
Rohbauarbeiten durch die Firma MHT Hoch- u. Tiefbau GmbH

Das Kita-Gelände "Am Stückweg".
