BAUTAGEBUCH - Neubau Kindertagesstätte

Wir möchten Sie an den baulichen Entwicklungen der neuen Kindertagesstätte im Neubaugebiet "Am Stückweg" im Ortsteil Altenhaßlau teilhaben lassen.

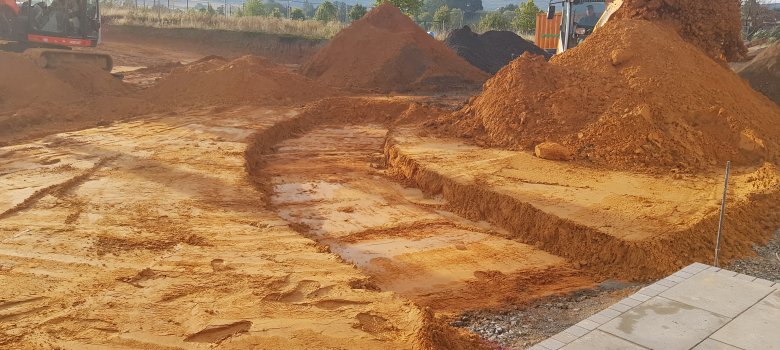

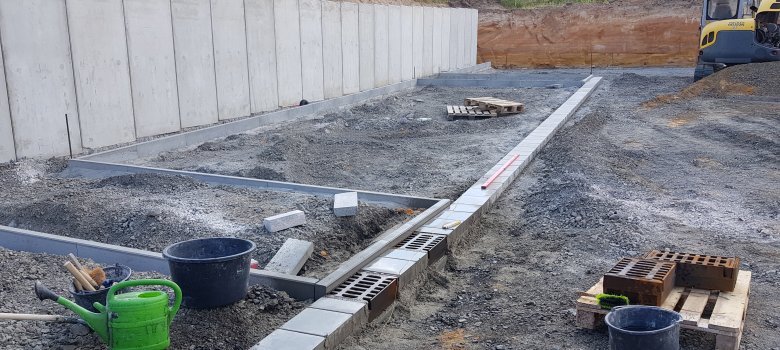

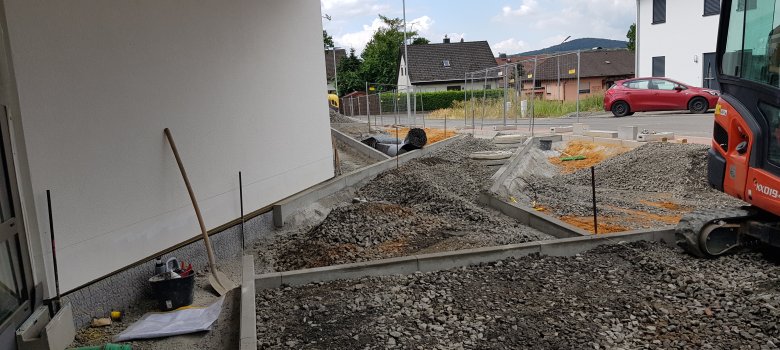

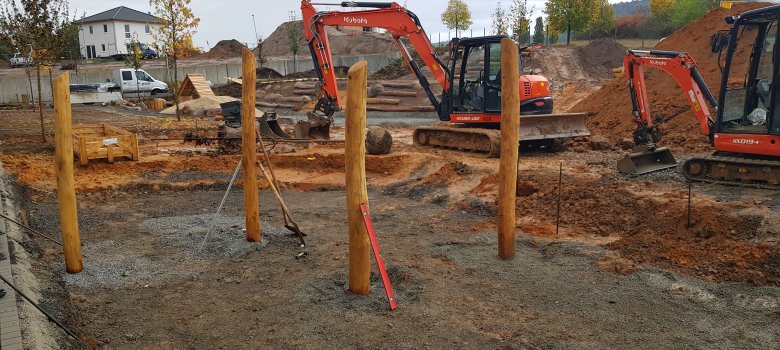

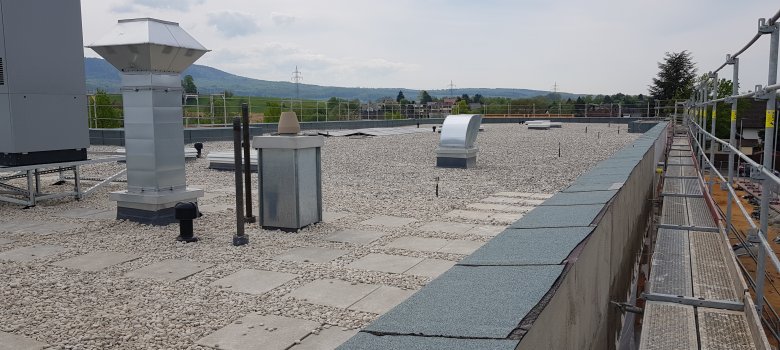

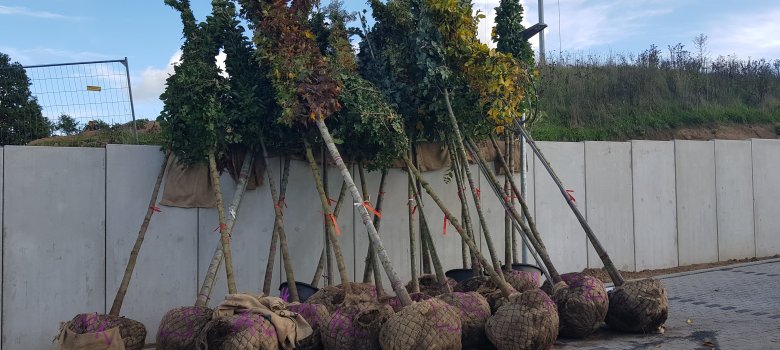

05.04.22 TAG 406 - ERSTE GELÄNDEMODELLIERUNGEN DER AUßENANLAGE

29.03.22 TAG 399 - BEMUSTERUNG DER AUßEN- UND INNENBELEUCHTUNG

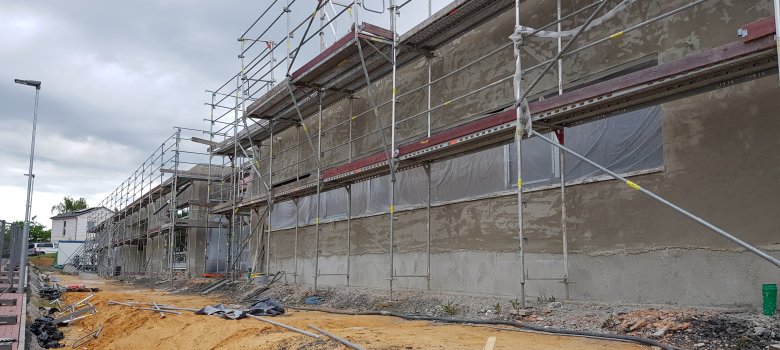

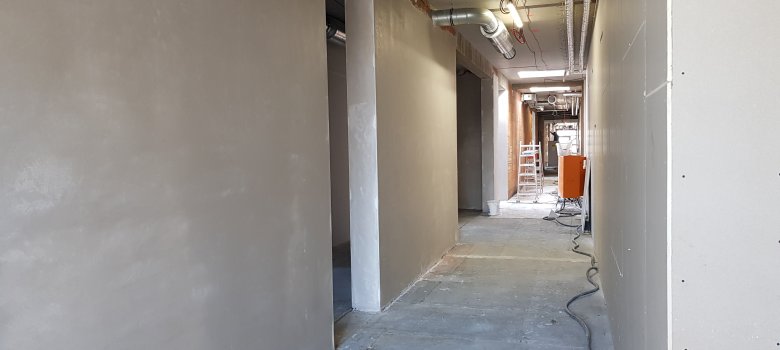

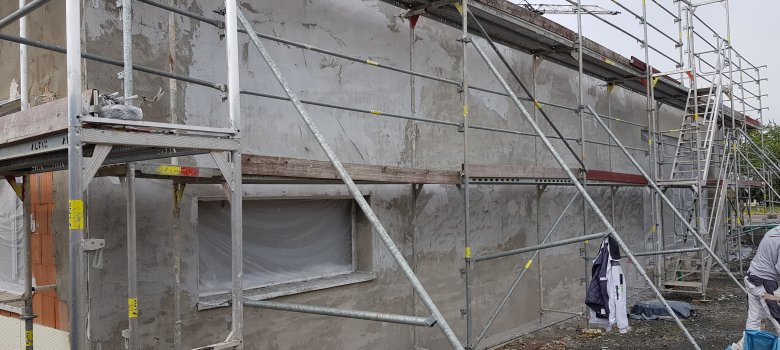

22.03.22 TAG 392 - AUßEN- UND INNENPUTZARBEITEN

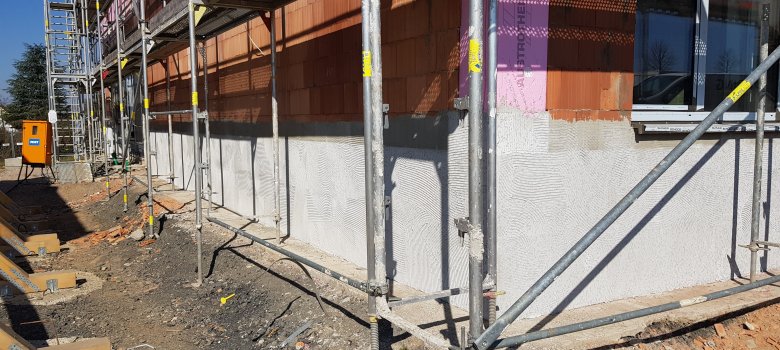

22.03.22: Auftragen eines faserarmierten, spritzbaren, mineralischen Sockelleichtunterputzes (110 m²)

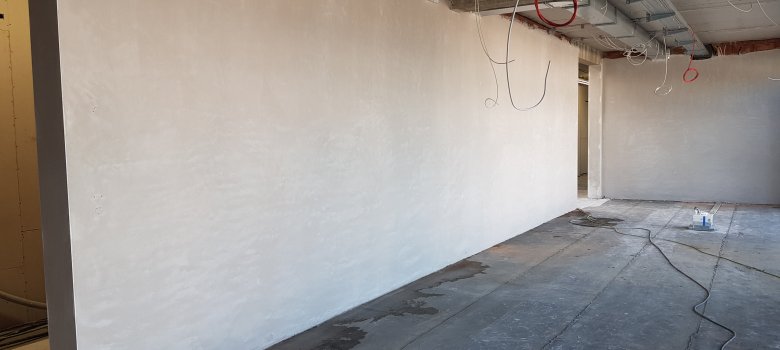

22.03.22: Aufbringen von insgesamt 1.200 m² Gipsmaschinenputz (hier im Mehrzweckraum)
22.03.22: Gipsmaschinenputz im Flurbereich

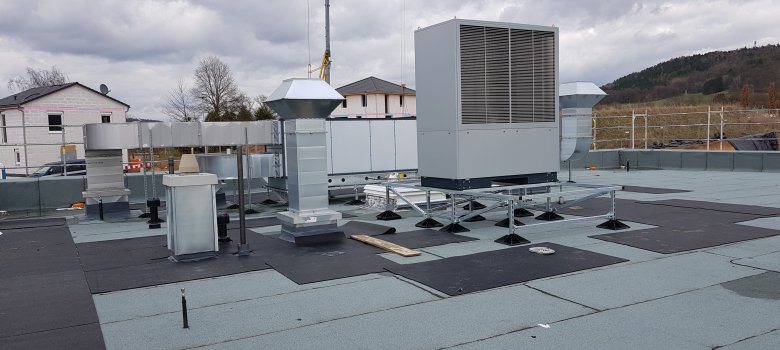

14.03.22 TAG 384 - WÄRMEVERSORGUNG

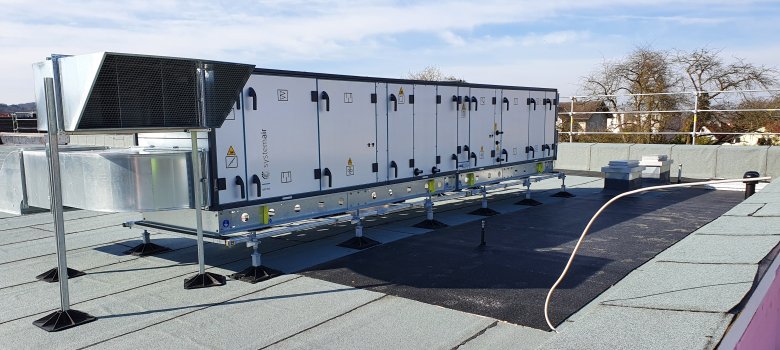

Aufstellung der Luft/Wasser-Wärmepumpe

01.02. - 01.03.22 TAG 343 - TAG 371 - VERSCHIEDENE ARBEITEN AUF DEM DACH

01.02.22: Arbeiten an der Lüftungsanlage

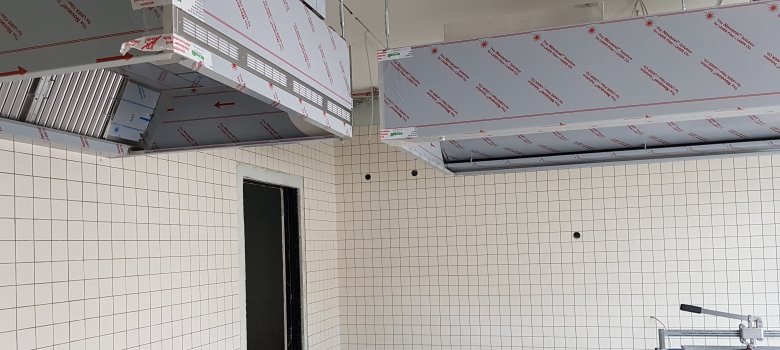

01.03.22: Lüftungsanlage für die Be- und Entlüftung der Aufwärm- und Spülküche im Erdgeschoss, zur Abführung von Stofflasten sowie zur Senkung des Jahresenergieprimärbedarfs

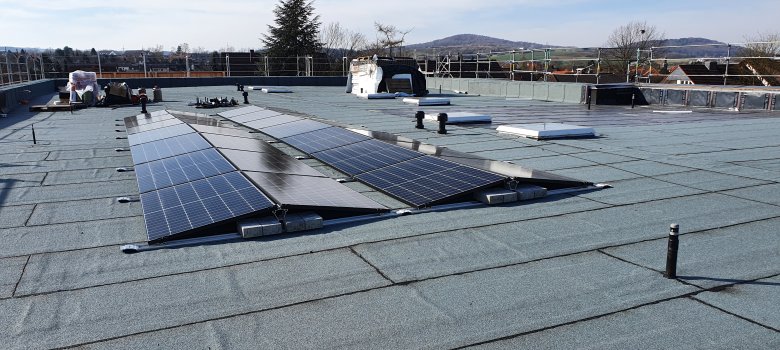

01.03.22: Montage der Photovoltaikanlage mit 28 Modulen

01.02. - 01.03.22 TAG 343 - TAG 371 - VERSCHIEDENE ARBEITEN IM KELLERGESCHOSS

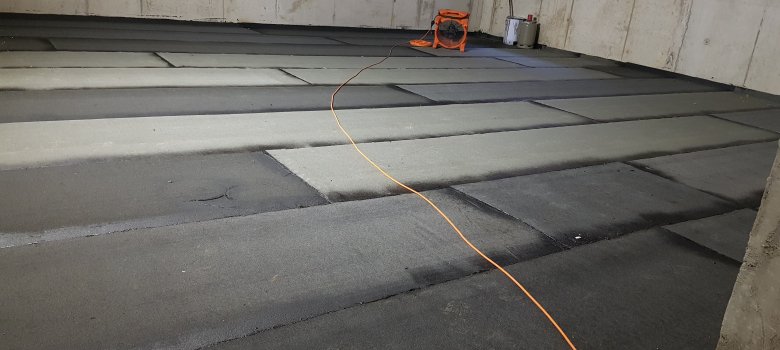

01.02.22: Aufbringen der Bitumen-Dampfsperrschweißbahn im kompletten KG
07.02.22: Aufbringen des 160 m² Kalkzementmaschinenputzes
11.02.22: Verlegung von 175 m² PE-Folie für die Herstellung der Estrichflächen

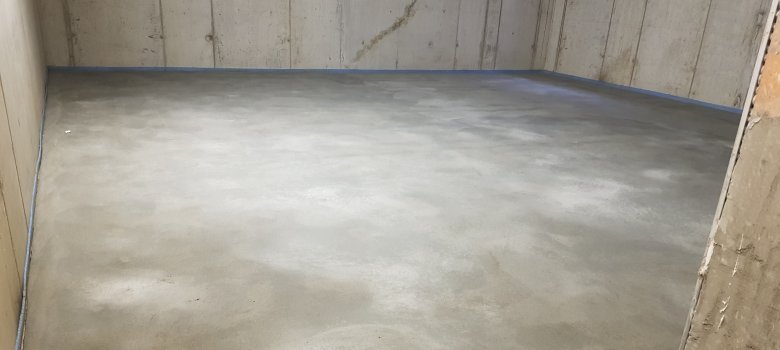

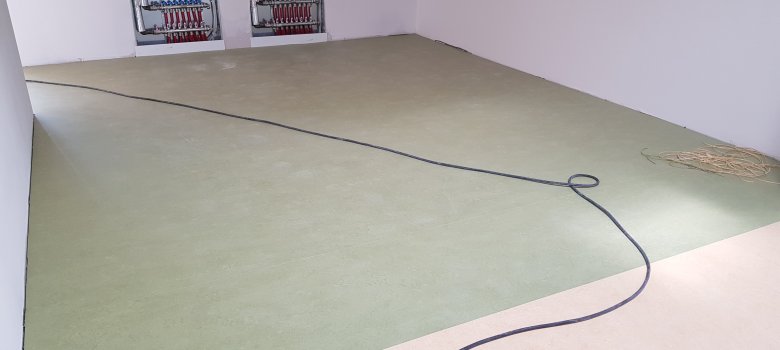

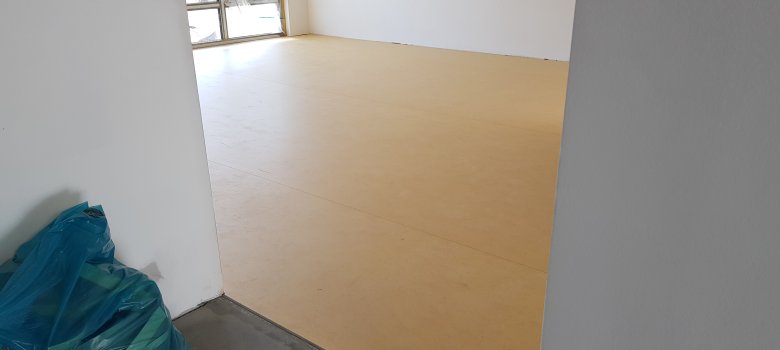

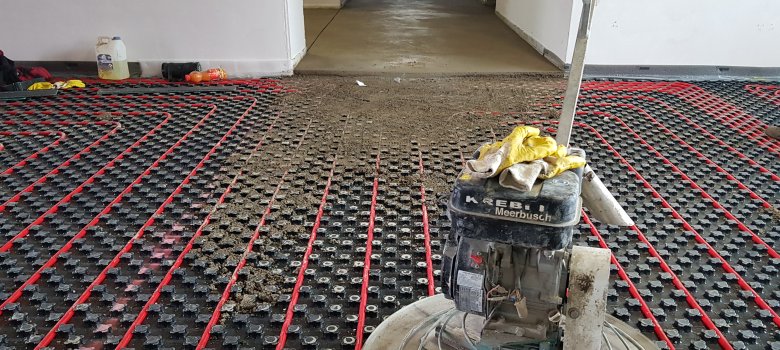

15.02.22: Herstellung der 175 m² Schnellestrichfläche

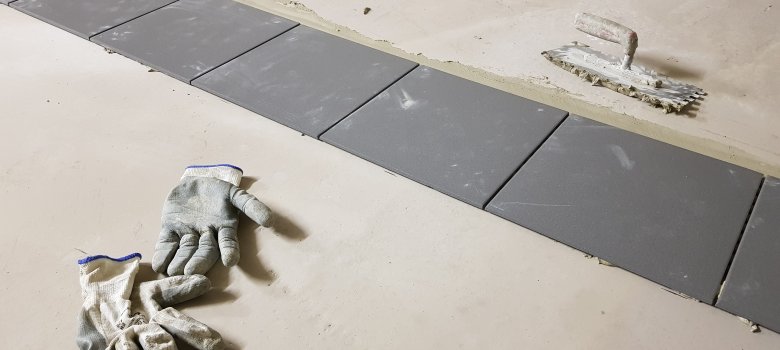

22.02.22: Verlegung von 170 m² Feinsteinzeugfliesen (300x300mm; solid grey)

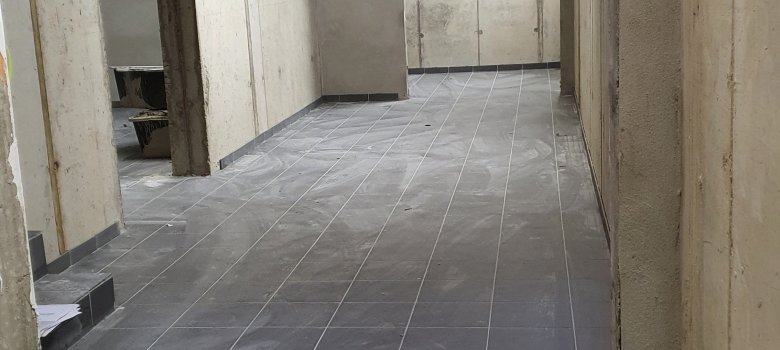

01.03.22: Fertigstellung der Fliesenarbeiten im KG

01.02. - 01.03.22 TAG 343 - TAG 371 - VERSCHIEDENE ARBEITEN IM ERDGESCHOSS

01.02.22: Setzen der Waschbecken-Vorwandelemente

01.02.22: Montage der Lüftungsleitungen

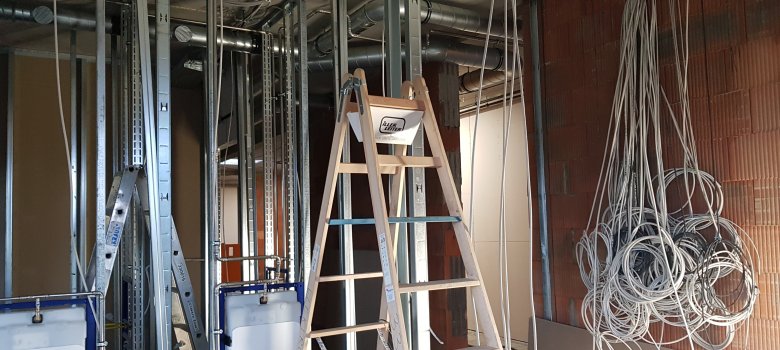

08.02.22: Verlegung von ca. 5.500 m Kabel und Leitungen
01.03.22

25.01.22 TAG 336 - ABDICHTUNG DER STAHLBETON-BODENPLATTE IM KG

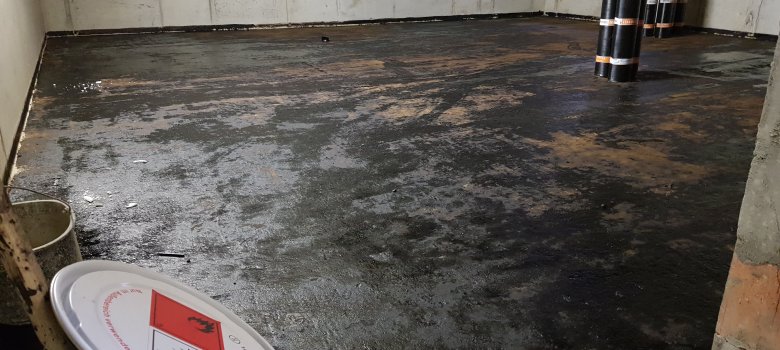

175 m² Lösemittelhaltiger Kaltbitumenvoranstrich

18.01.22 TAG 329 - SANITÄR- UND ELEKTROARBEITEN SCHREITEN VORAN

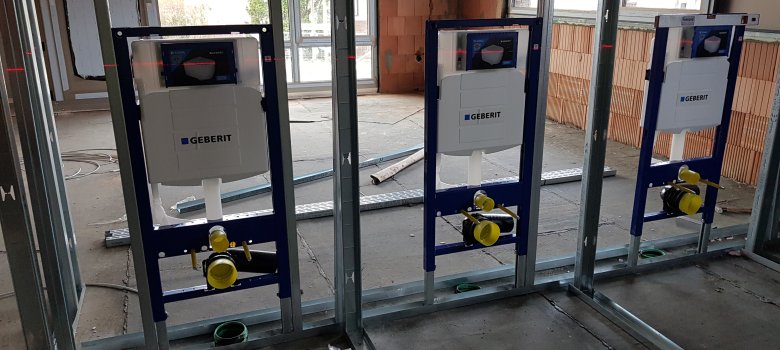

Montage der Unterputz-Spülkästen

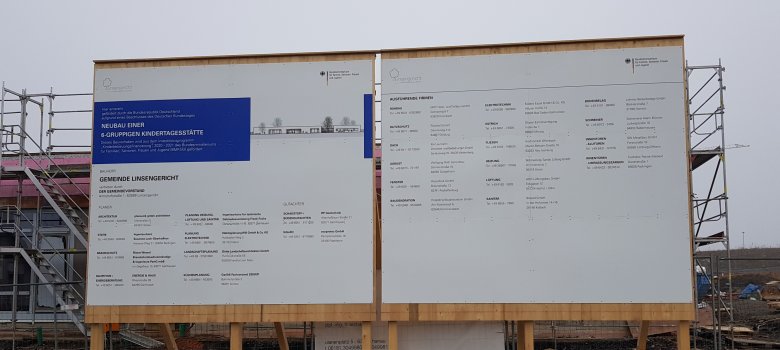

14.01.22 TAG 325 - ANLIEFERUNG UND FERTIGSTELLUNG DES BAUSCHILDES

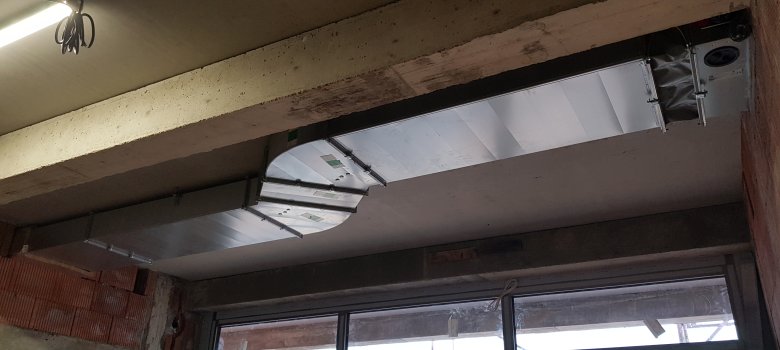

13.01.22 TAG 324 - EINBAU DER LÜFTUNGSKANÄLE

Die Hauptstränge der Zu- und Abluftkanäle sind bereits zu 70% montiert.

11.01.22 TAG 322 - ARBEITEN FÜR DIE HEIZTECHNIK

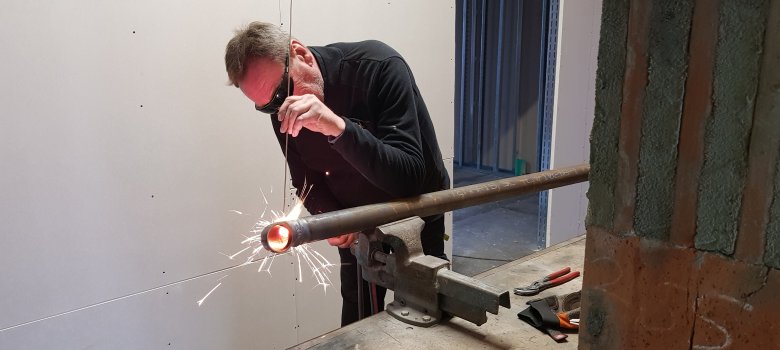

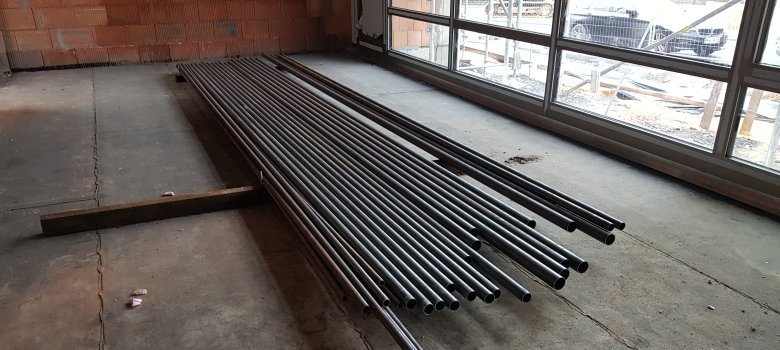

Montage der Rohrleitungen im Flur
Für die Heizungsleitungen kommt schwarzes Stahlrohr zum Einsatz. Rohrverbindungen erfolgen mittels Schweißverbindungen.

11.01.22: Montage der Heizkreisverteiler

BETRIEBSFERIEN ALLER FIRMEN VOM 24.12. - 09.01.2022

23.12. TAG 303 - EIN SCHWARZER TAG FÜR DEN KITA NEUBAU

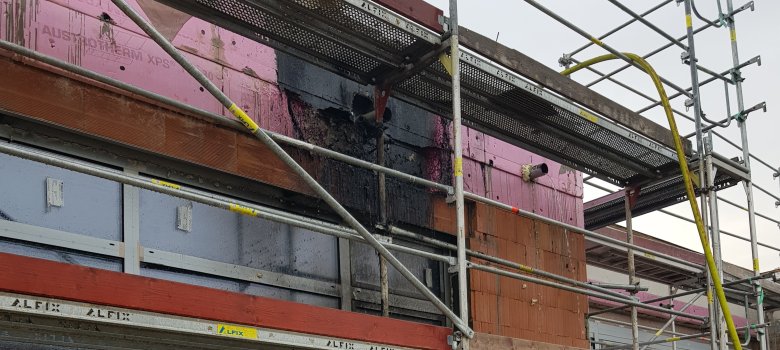

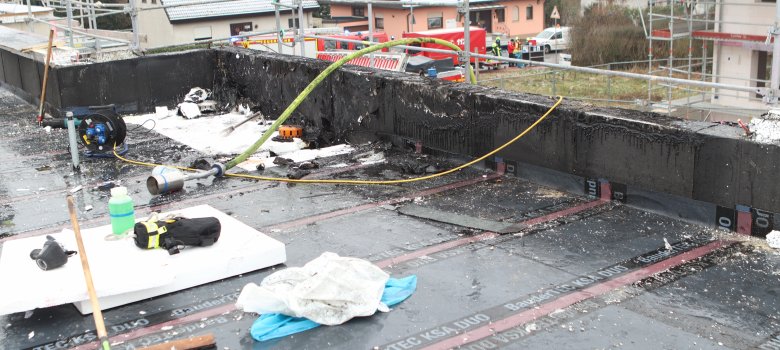

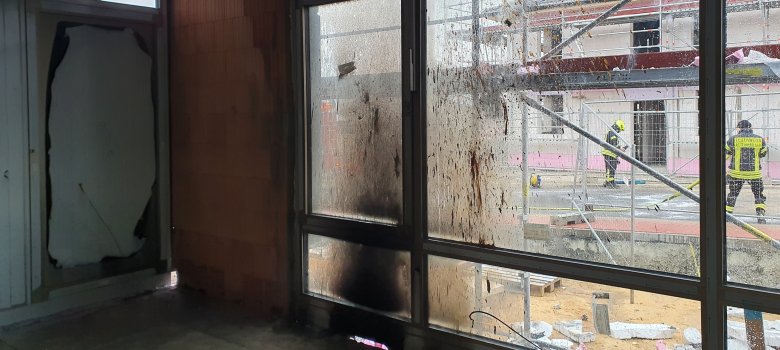

Durch Bauarbeiten auf dem Dach des Rohbaues ist ein Feuer ausgebrochen. Die Einsatzkräfte der Feuerwehren Altenhaßlau, Eidengesäß, Großenhausen und Gelnhausen wurden zur Brandbekämpfung alarmiert. Das Feuer konnte schnell unter Kontrolle gebracht werden. Vielen Dank an die Einsatzkräfte und Helfer vor Ort.

18.12. TAG 298 - FERTIGSTELLUNG GRUNDGERÜST BAUSCHILD

17.12. TAG 297 - ES WIRD WARM AUF DER BAUSTELLE

Anlieferung des Gastanks für die Winterbaubeheizung
Installation des Heizgebläses

Errichtung der Holzkonstruktion für das Bauschild

15.12. TAG 295 - VORBEREITUNGEN FÜR DAS BAUSCHILD

Verschalung für die Fundamente
Einbringen der Armierung

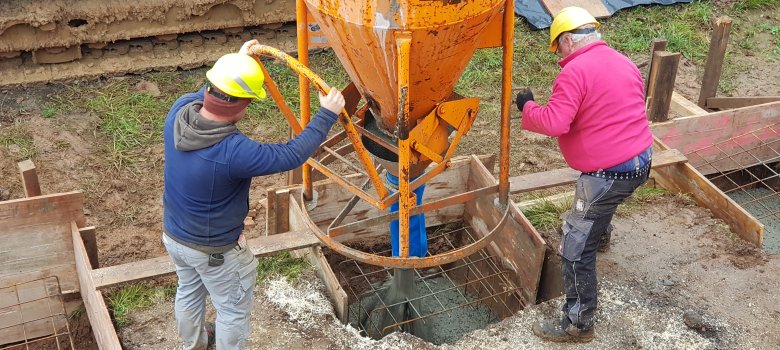

Betonieren der Fundamente

09.12. TAG 289 - LINSI ÜBERGIBT EIN "RICHTFEST TO GO" AUF DEN BAUSTELLEN

Als Dank, durfte Linsi hoch hinaus und sich die Baustelle mal von oben anschauen

07.12. TAG 287 - FENSTER-, BAUDEKO- UND ELEKTROARBEITEN NEHMEN FAHRT AUF

Feinabstimmungen auf der Baustelle

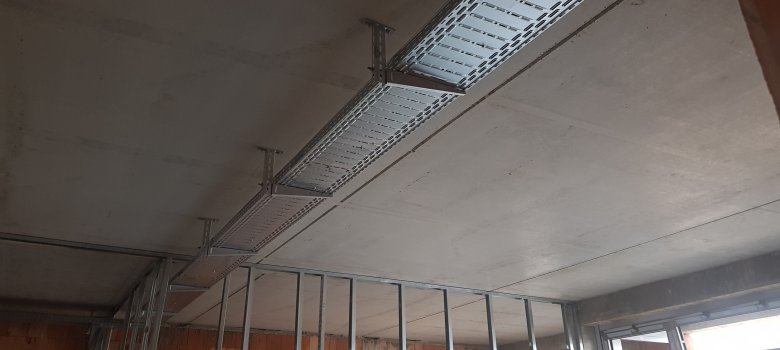

Einbau der Kabelpritschen durch das Elektroteam

Fenster- und Türrahmen im Eingangsbereich
Die ersten Gipskarton-Wände entstehen

02.12. TAG 282 - DACHABDICHTUNG

Verlegung der Dämmplatten
Die 1. Lage kaltselbstklebende Elastomerbitumen-Unterlagsbahn wird verlegt

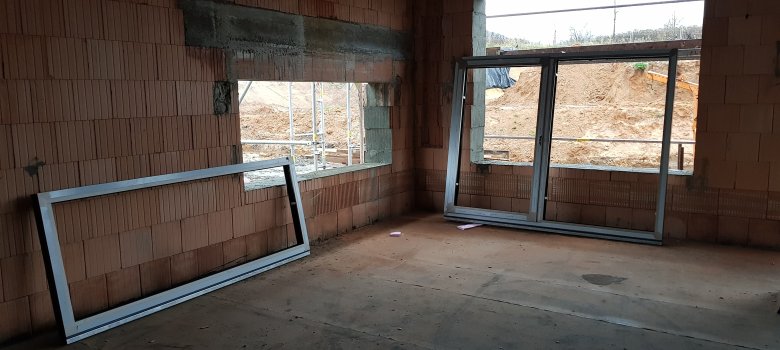

30.11. TAG 280 - ALUFENSTERARBEITEN

Anlieferung der 3-scheibigen Wärmeschutzverglasung
Einbau der Fenster-Rahmenprofile (Farbe: Alu eloxal C32 (Hellbronze))

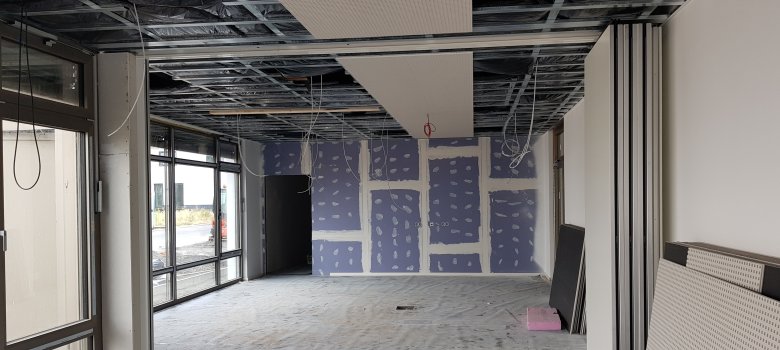

25.11. TAG 275 - BEGINN DER TROCKENBAUARBEITEN

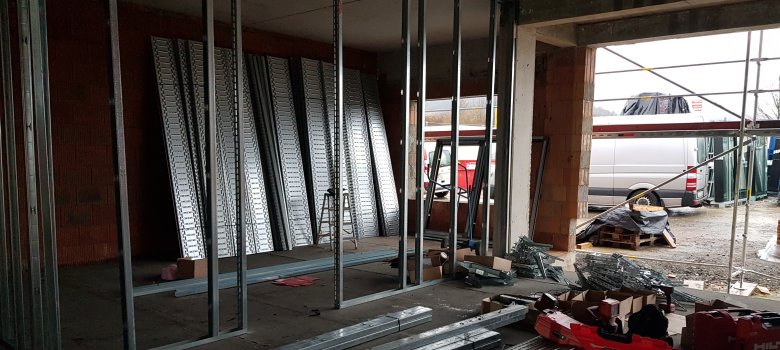

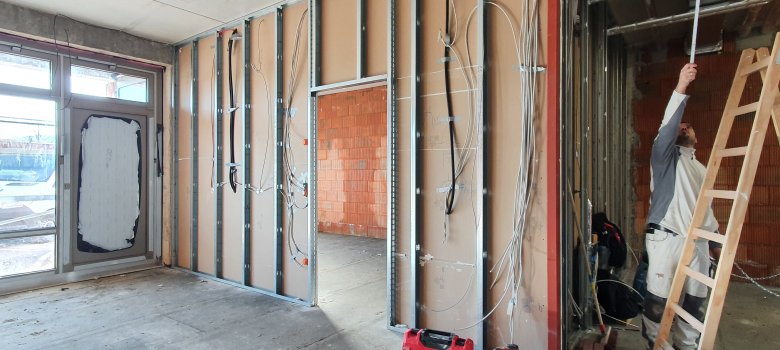

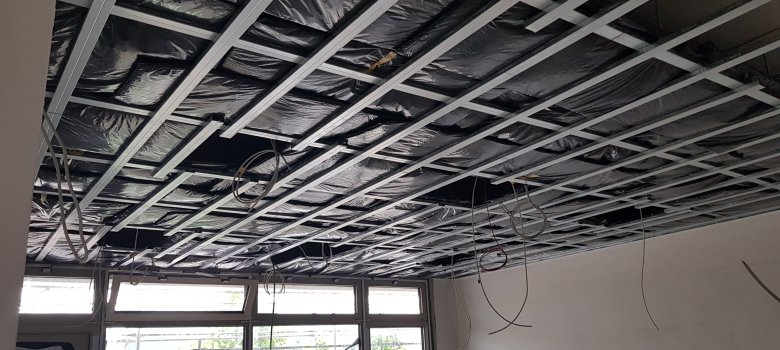

Trockenbau Innenwände - Einabu der Profile zur Gipskartonplatten - Metallständerwände

24.11. TAG 274 - VERLEGUNG DER GEFÄLLEDÄMMPLATTEN

Verlegung von 1.300 m² Polystrol-Hartschaum-Platten sobald das Wetter es zulässt

23.11. TAG 273 - PLANUNG DER ELEKTRIK

Schalter, Steckdosen, Beleuchtung, Telefonberkabelung etc.

21.11. TAG 271 - FERTIGSTELLUNG DER BITUMEN - DAMPFSPERRE

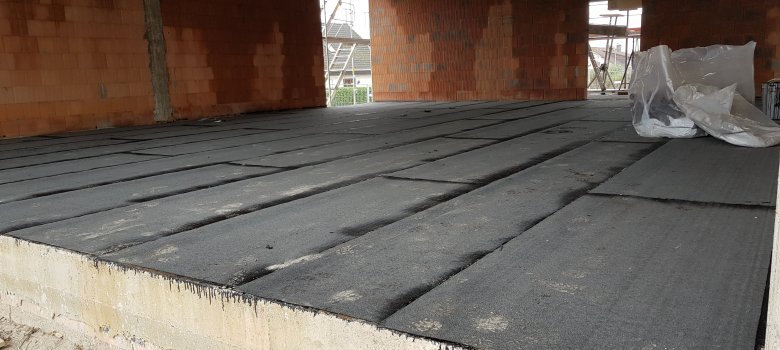

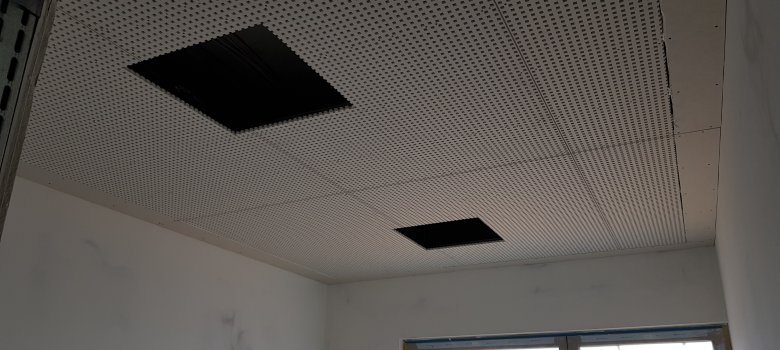

12.11. TAG 262 - OBERLICHTER UND SCHORNSTEIN

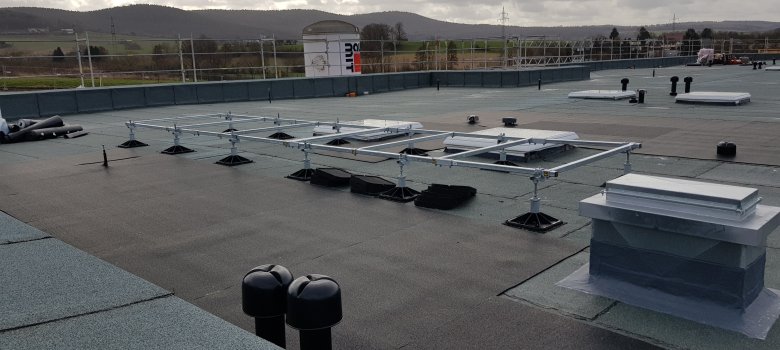

Montage der 10 Oberlichter (1,20m x 1,20m) sowie Einbau des Schornsteines (0,40m x 0,40m)

12.11. TAG 262 - ABDICHTUNG DER STAHLBETON-BODENPLATTE IM EG

1.150 m² Lösemittelhaltiger Kaltbitumenvoranstrich
1.150 m² Bitumen-Voranstrich und Aufbringen der Bitumen-Dampfsperrschweißbahn im kompletten EG

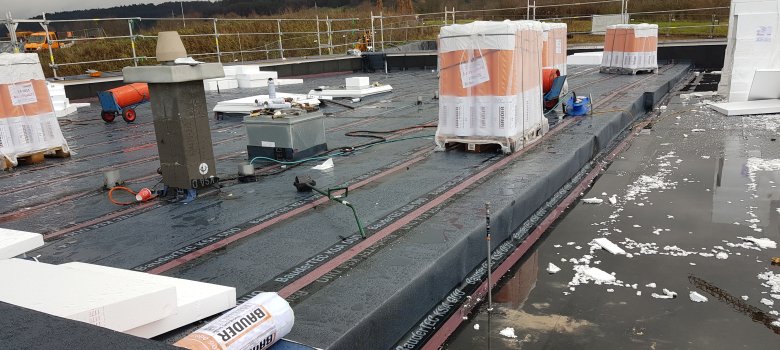

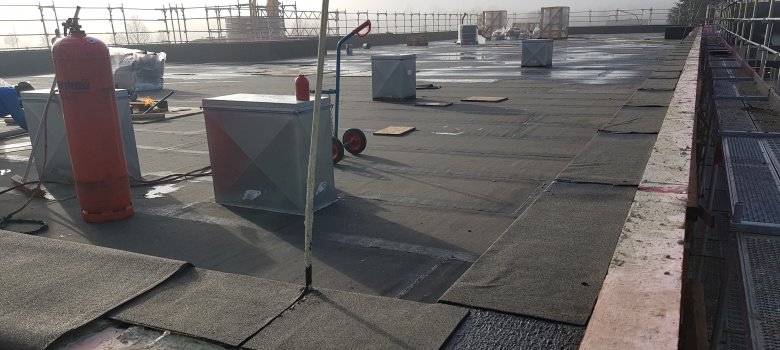

09.11. TAG 259 - MEHRLAGIGE ABDICHTUNG DES DACHES

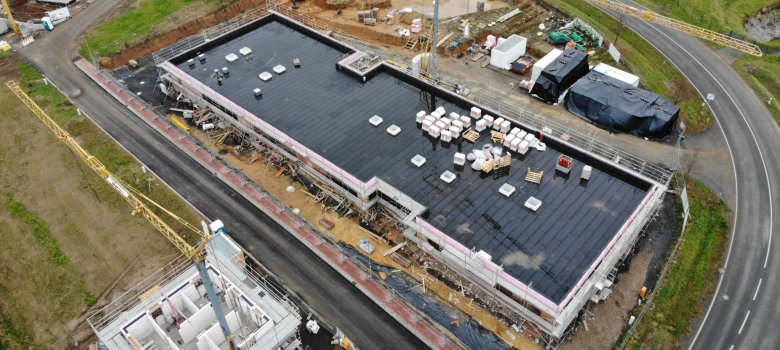

Aufbringen von ca. 1.475 m² Bitumen-Dampfsperrschweißbahnen und Notabdichtung zur Isolation des Daches

26.10. TAG 245 - DIE DACHDECKER- UND SPENGLERARBEITEN BEGINNEN

Bitumen - Voranstrich zur Abdichtung des Untergrundes gegen Wasser sowie Vorbereitungen für den Lüftungskanal

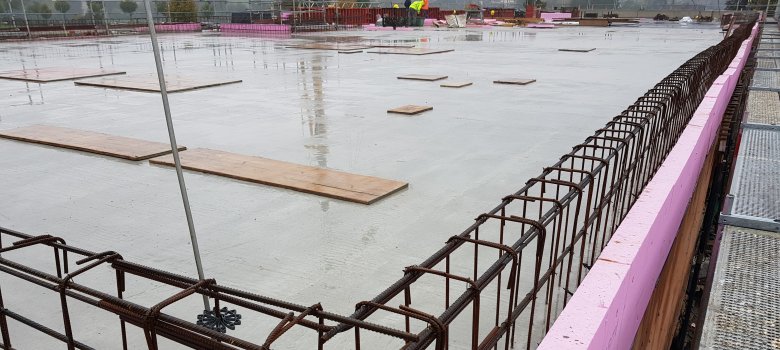

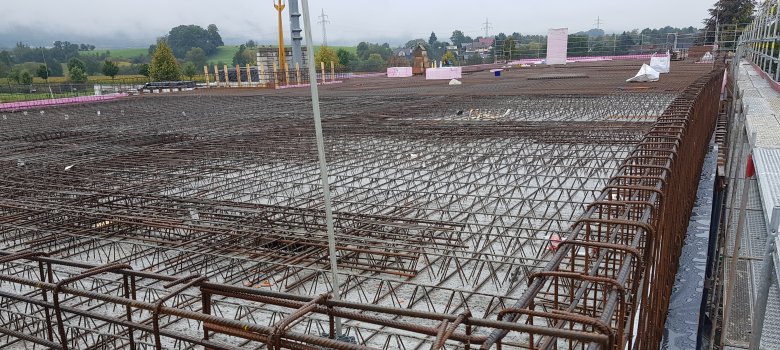

06.10. TAG 225 - BETONIERARBEITEN DER DECKENPLATTE

30.09. TAG 219 - FERTIGSTELLUNG EINBAU DECKENPLATTEN

09.09. TAG 198 - DIE LETZTEN BETONARBEITEN NEIGEN SICH DEM ENDE ENTGEGEN

Der letzte Gruppenraum (Ü3 inkl. Aktivraum) entsteht

BETRIEBSFERIEN DER ROHBAUFIRMA VOM 16.08. - 27.08.

30.07. - 12.08. TAG 157 BIS 170 - EINBAU DER DECKENPLATTEN

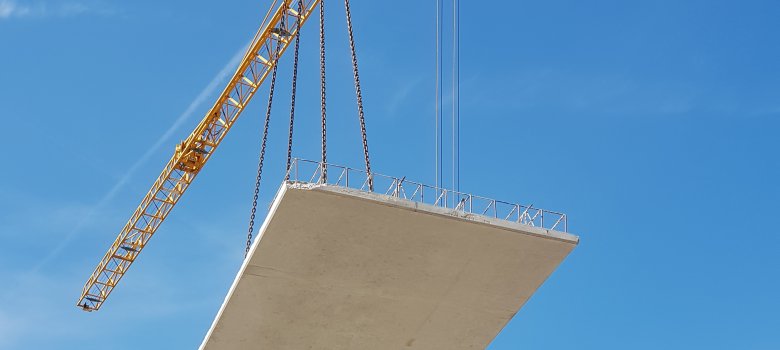

12.08.2021
12.08.2021
30.07.2021

15.07. TAG 142 - ANLIEFERUNG DER DECKENPLATTEN FÜR DEN EINBAU IN DER 30. KW

08.07. TAG 135 - DAS ERDGESCHOSS IST FERTIG BETONIERT

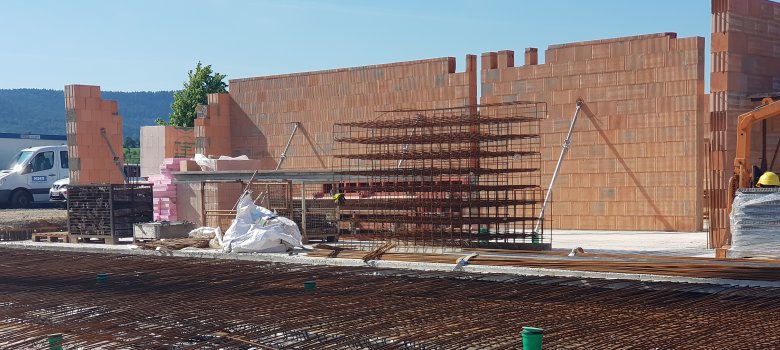

10.06. - 17.06. TAG 114 - DIE ERSTEN WÄNDE IM EG ENTSTEHEN

17.06.21: Verlegung der Bewehrung für das EG Richtung KG schreitet voran
17.06.21: Vorbereitungen für die Sauberkeitsschicht EG

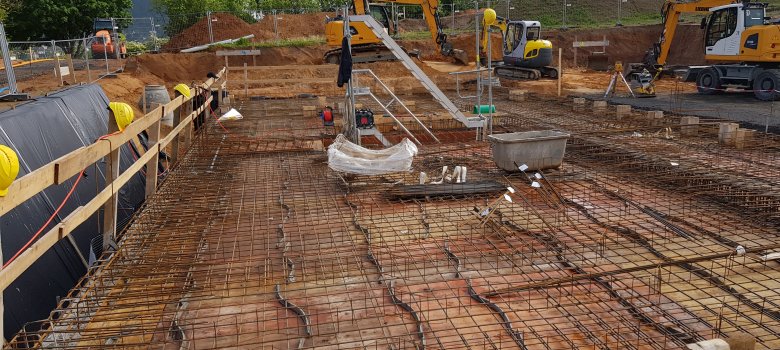

02.06. TAG 99 - VORBEREITUNGEN BODENPLATTE EG

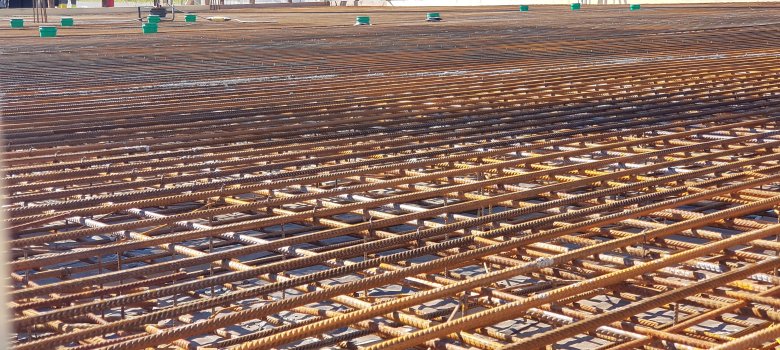

Verlegung der Bewehrung mit Stahlmatten

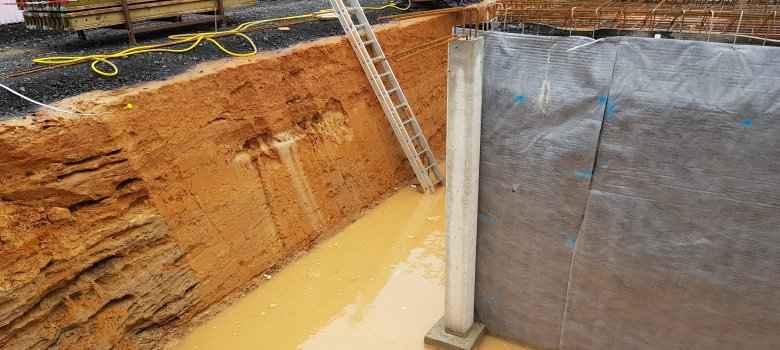

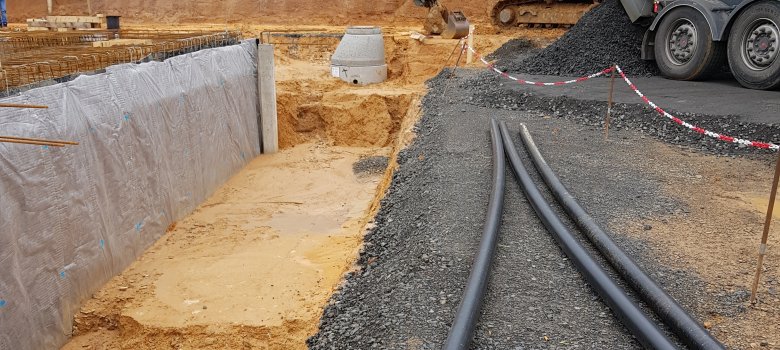

27.05. TAG 93 - ARBEITSRAUMVERFÜLLUNG

Arbeitsraumverfüllung mit Recyclingmaterial bzw. Schotter zwischen Böschung und Gebäude
Tief Nathan beschert der Baustelle ordentliche Wassermengen

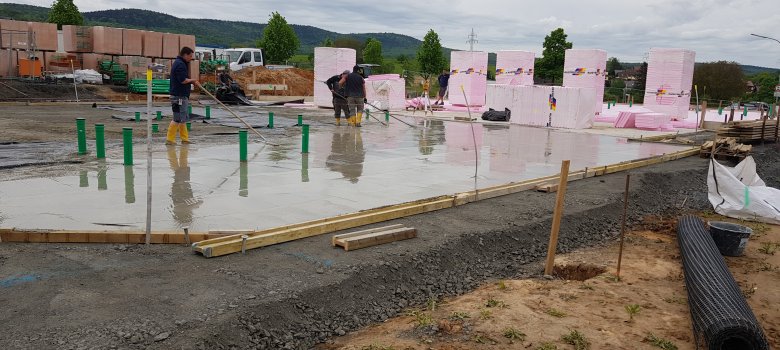

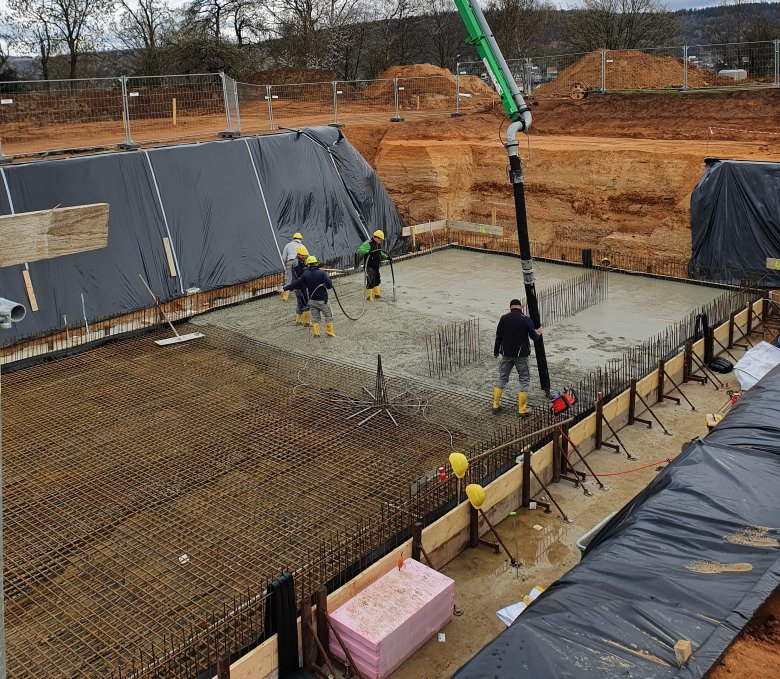

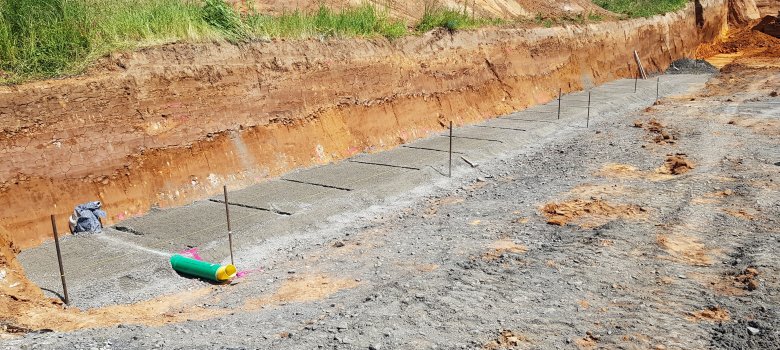

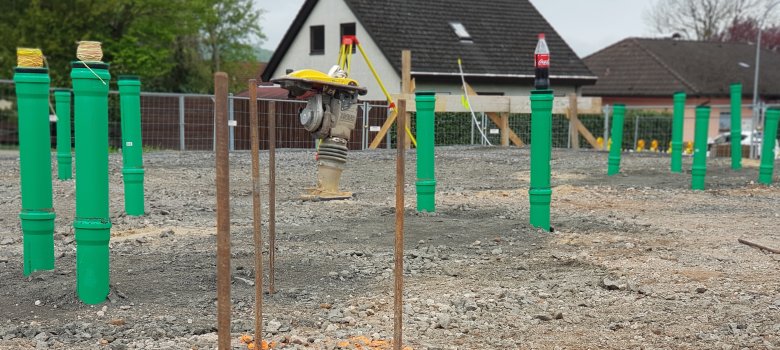

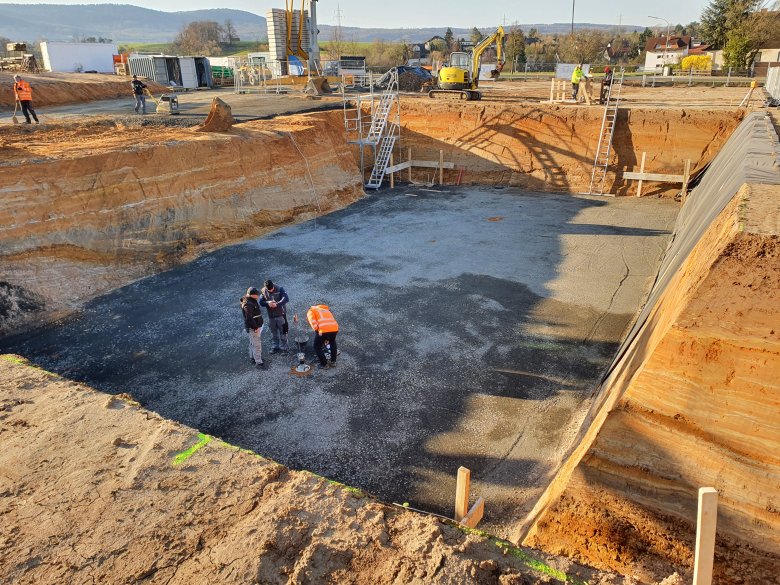

20.05. TAG 86 - ARBEITEN AN DER BODENPLATTE EG

Verlegung der Bewehrung für die Bodenplatte Erdgeschoss über dem Kellergeschoss
Beton-Sauberkeitsschicht für die Gründung EG

09.05. TAG 75 - DIE BAUARBEITEN AUS DER LUFT

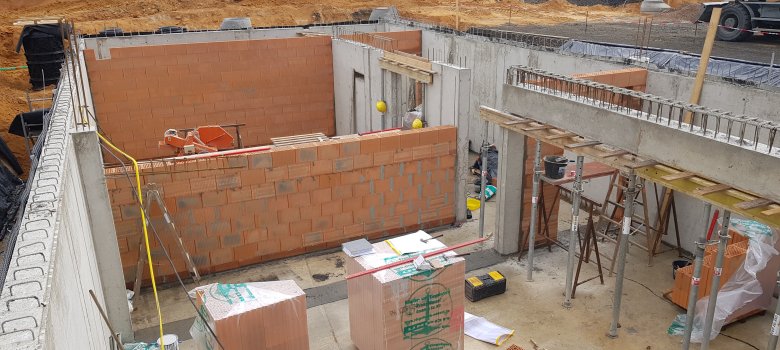

06.05. TAG 72 - KELLER- UND TECHNIKRÄUME ENTSTEHEN

Räume für die Technik
Bodenabläufe in den zukünftigen Personalräumen und WCs

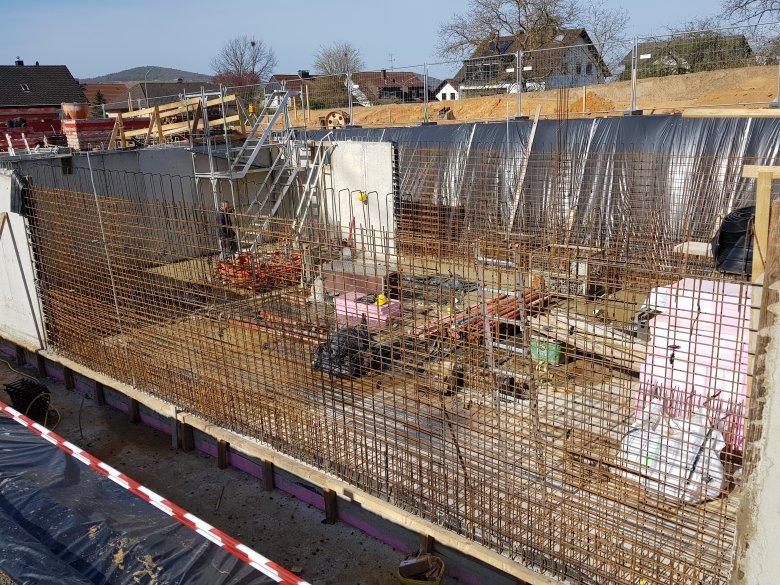

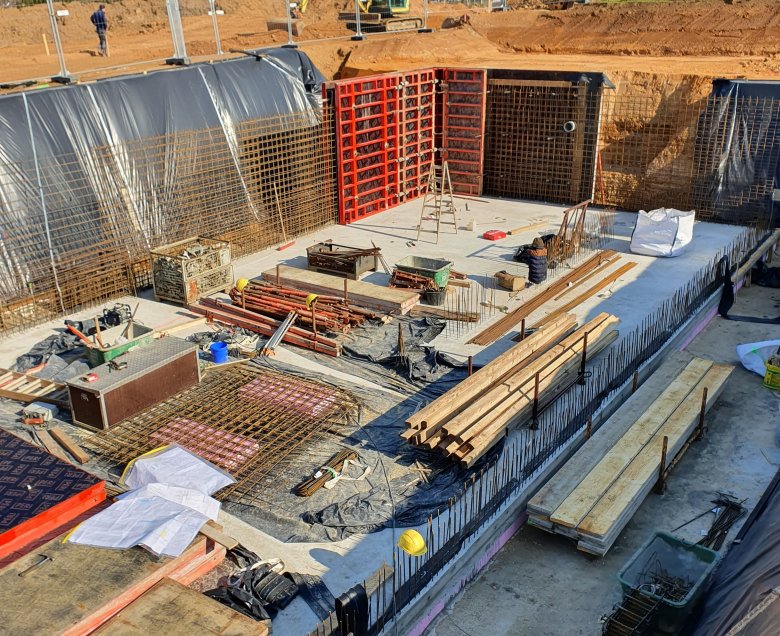

16.04. - 29.04. TAG 65 - BEWEHRUNG UND VERSCHALUNG DER STAHLBETONWAND IM UG

Stand: 22.04.2021
Stand: 15.04.2021

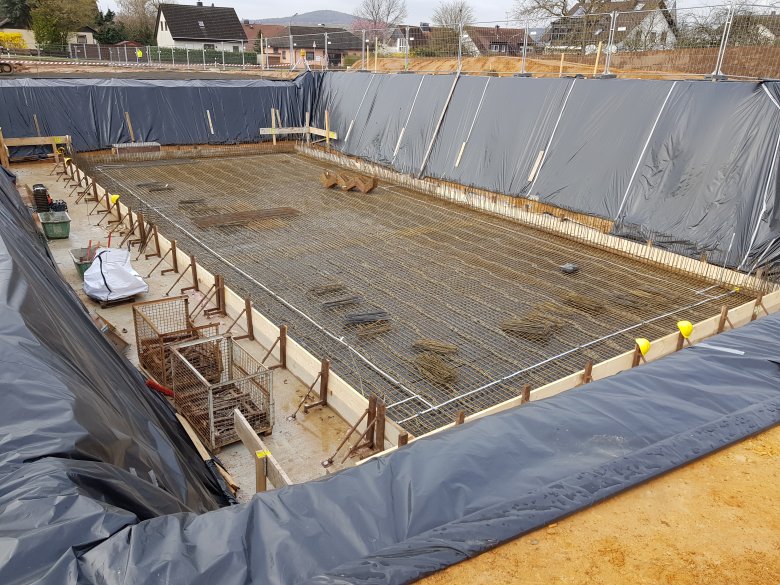

12.04. - TAG 48 - BETONARBEITEN BODENPLATTE UG FÜR KELLER- UND TECHNIKRÄUME

57 Kubikmeter Beton werden für die Sohle UG verarbeitet

01.04. - 08.04.2021 - TAG 37 BIS 44 - VORBEREITUNGEN FÜR DIE BODENPLATTE UG

Schottertragschicht, für die vorgesehene Bodenplattengründung UG
Einbau einer Sauberkeitsschicht, um einer Vermischung mit dem Tragschichtmaterial beim Betoneinbau entgegenzuwirken

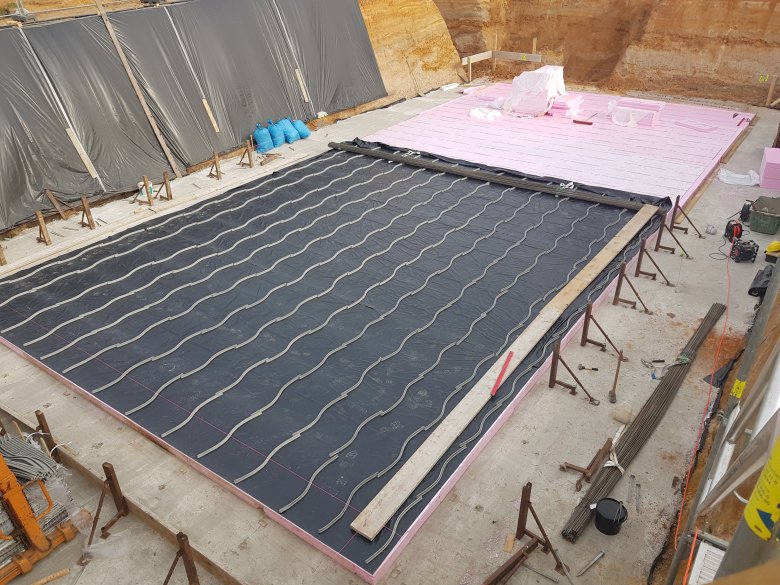

08.04.2021 - Tag 44 - Verlegung der Bewehrung  mit Stahlmatten

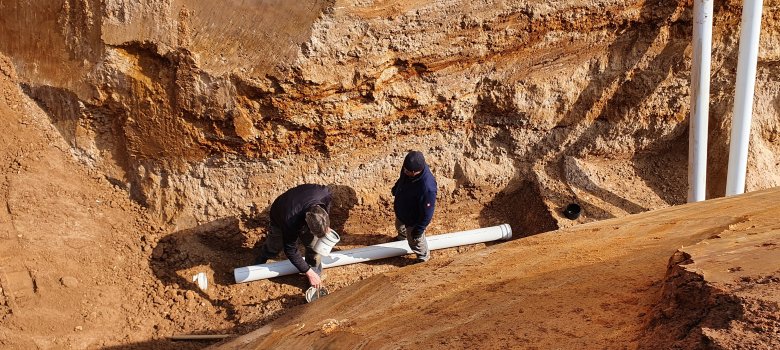

26. MÄRZ 2021 - TAG 31 - DIE ERSTEN ROHRE WERDEN VERLEGT

Firma A. Engelhaupt GmbH verlegt die Oberflächen- und Schmutzwasserleitungen.

16. MÄRZ 2021 - TAG 21 - TEILUNTERKELLERUNG

24. FEBRUAR 2021 - TAG 1 - DIE ERDARBEITEN BEGINNEN

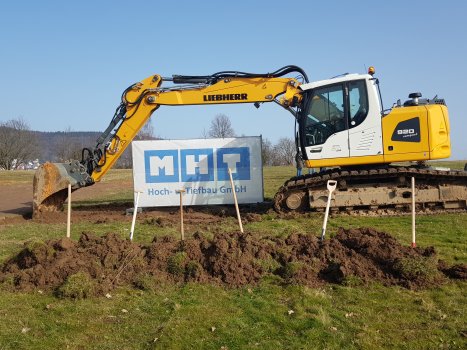

23. FEBRUAR 2021- SYMBOLISCHER SPATENSTICH

v.l.n.r. Alexander Schrempf (Leiter Ordnungsamt), Landrat Thorsten Stolz, Helmut Bluhm (1. Beigeordneter), Ingrid Schmidt (Ortsvorsteherin), Thorsten Mleczinski (Geschäftsführer MHT GmbH), Michael Bollmann (Vorsitzender Gemeindevertretung), Bürgermeister Albert Ungermann, Erika Becker (Kreistagsabgeordnete), Iris Breideband (Bauamt), Astrid Rost (Gemeindevertreterin), Elisabeth Peterseim (Bauamt), Uwe Dirlam (Leiter Bauamt) und Dipl.-Ing. Thomas Müller (Geschäftsführer Planwerk GmbH)
Rohbauarbeiten durch die Firma MHT Hoch- u. Tiefbau GmbH

Das Kita-Gelände "Am Stückweg".
