Wir möchten Sie an den baulichen Entwicklungen zum Neubau des Feuwehrhauses Süd-West der Ortsteile Großenhausen und Lützelhausen teilhaben lassen.
Die Gemeinde Linsengericht beabsichtigt den Neubau
eines gemeinsamen Feuerwehrhauses in der Gemarkung Großenhausen für die
Feuerwehren Großenhausen und Lützelhausen. Das

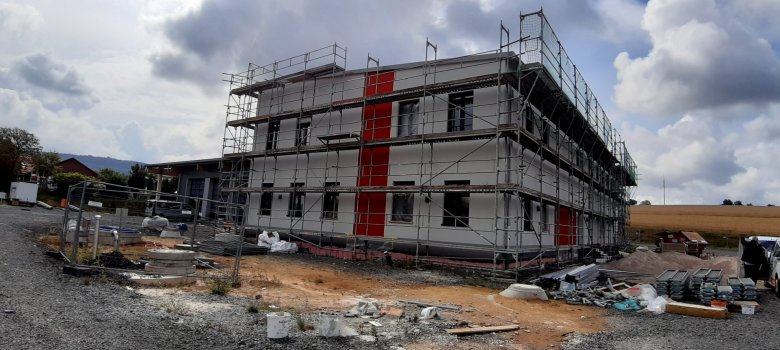

neu zu errichtende Feuerwehrhaus wird als zweigeschossiges Bauobjekt mit
fünf Fahrzeugboxen sowie den erforderlichen Funktions- und Sozialräumen
errichtet.
Estricharbeiten - Beginn der Abdichtungs- und Dämmarbeiten vor der Verlegung des Estrichs

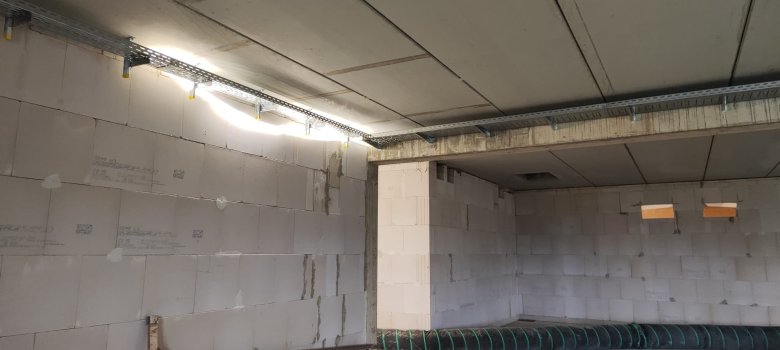

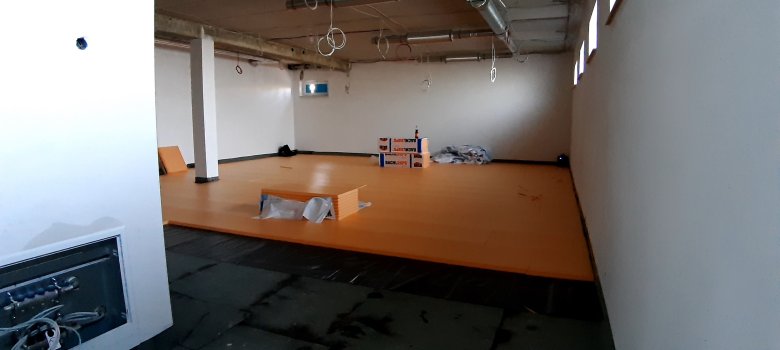

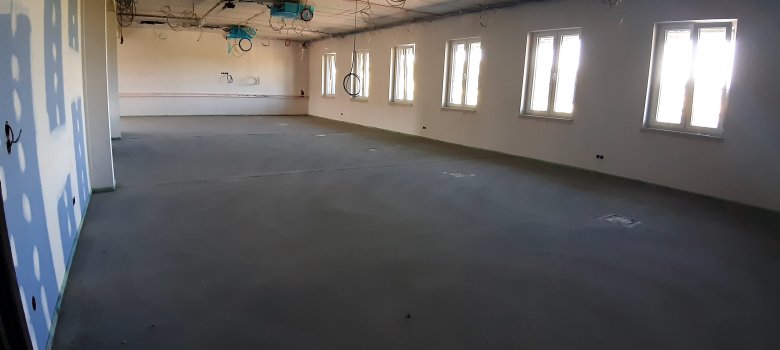

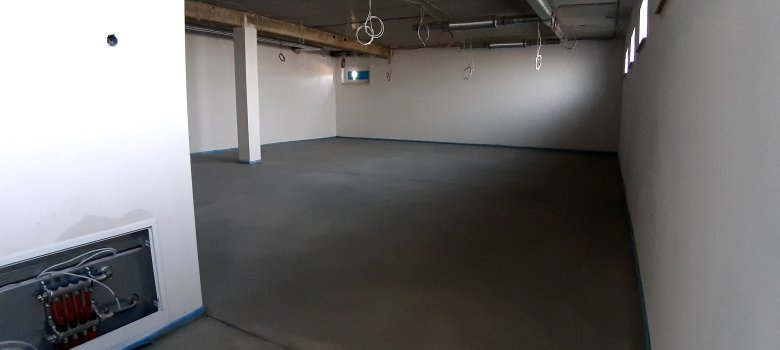

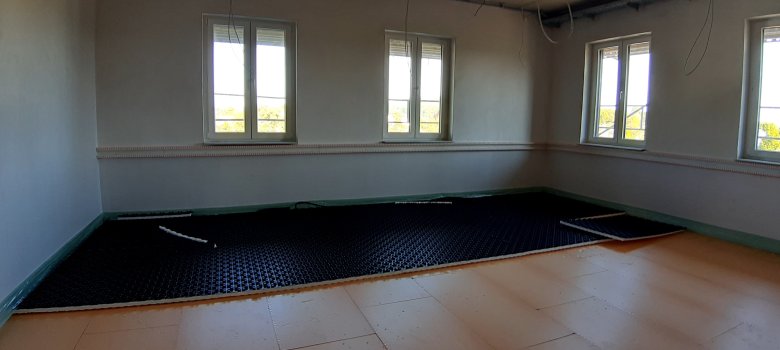

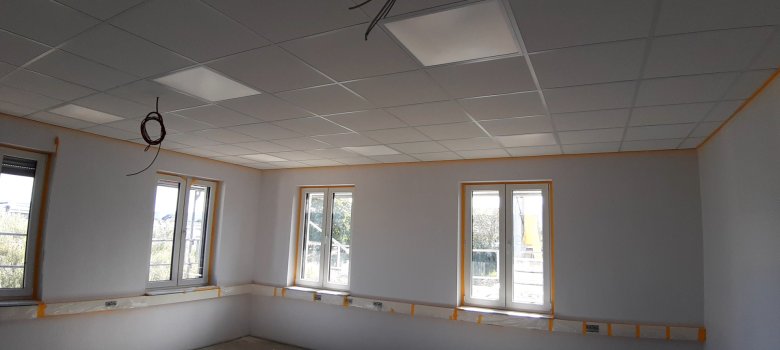

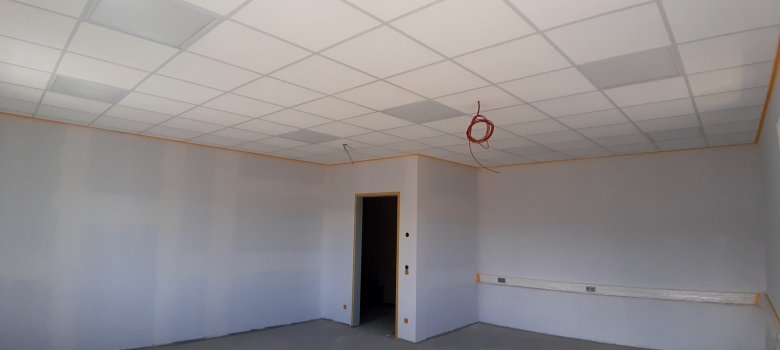

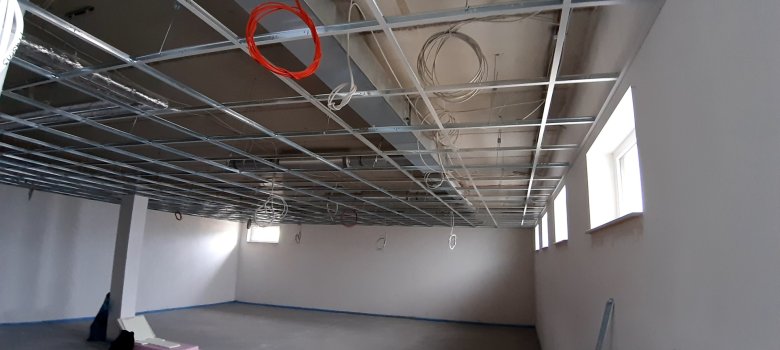

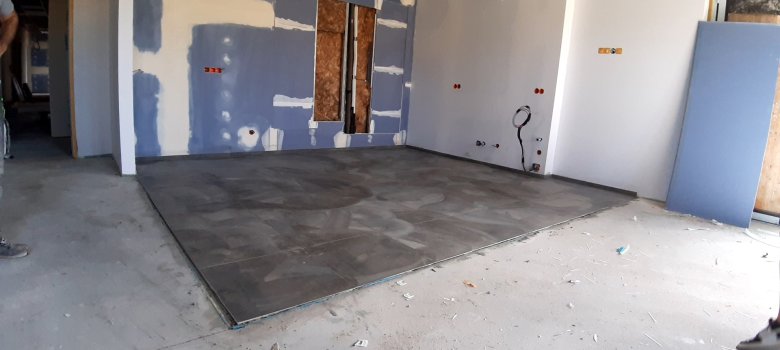

13.05.2025: Estrich im OG - Unterrichtsraum
13.05.2025: Schwimmender Zementestrich im EG Fußbodenheizung - Umkleide Herren

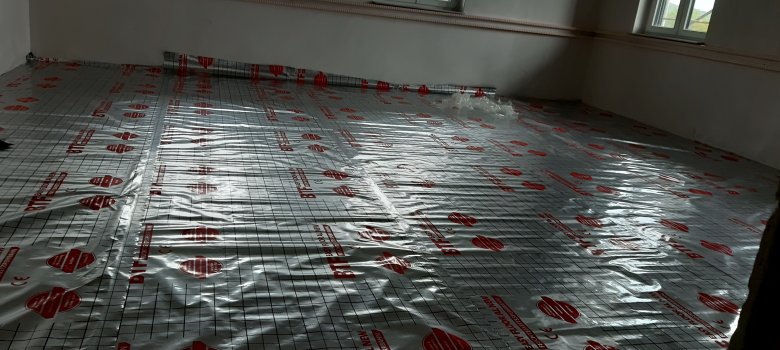

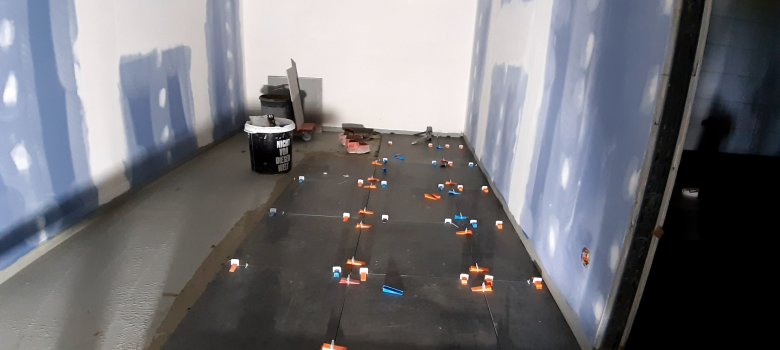

29.04.2025: Trittschalldämmung mit Fußbodenheizungsplatte

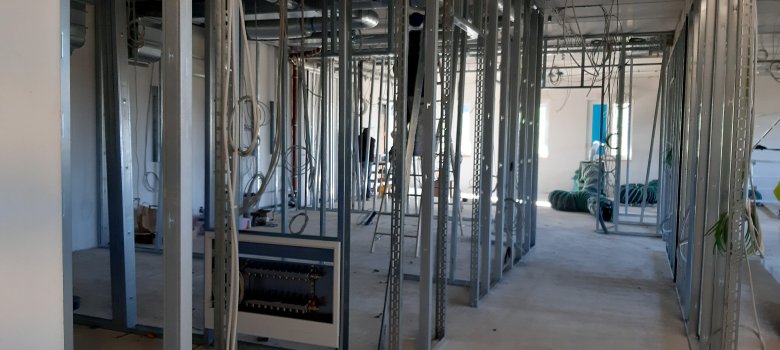

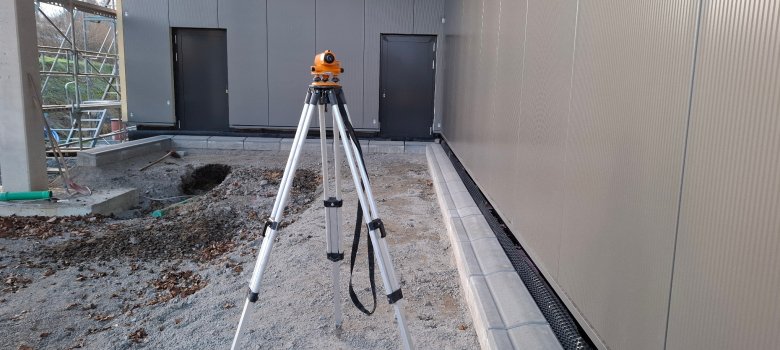

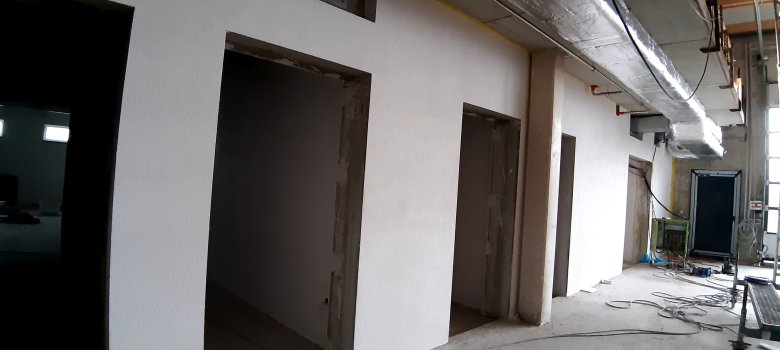

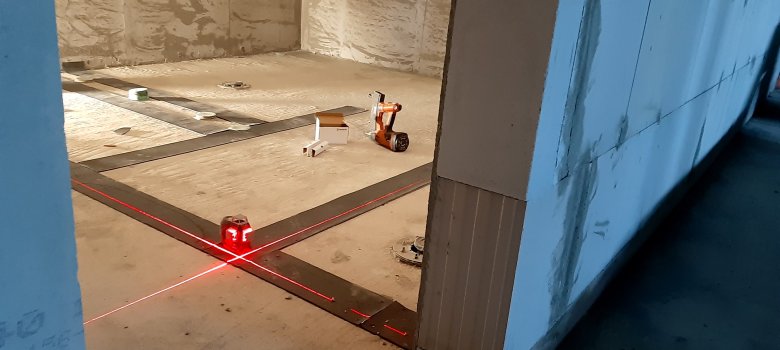

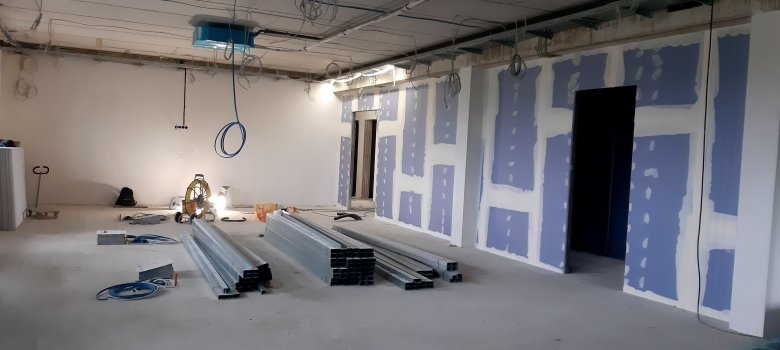

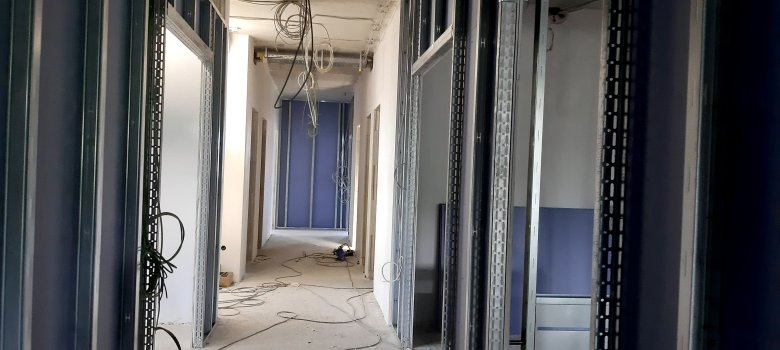

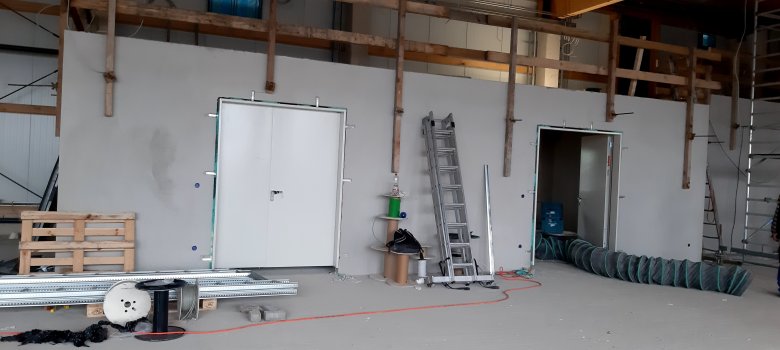

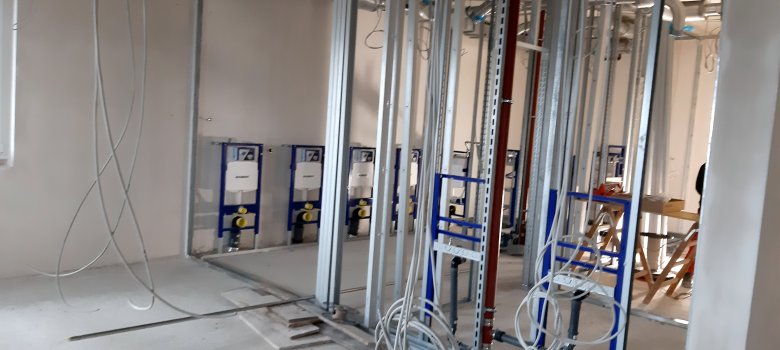

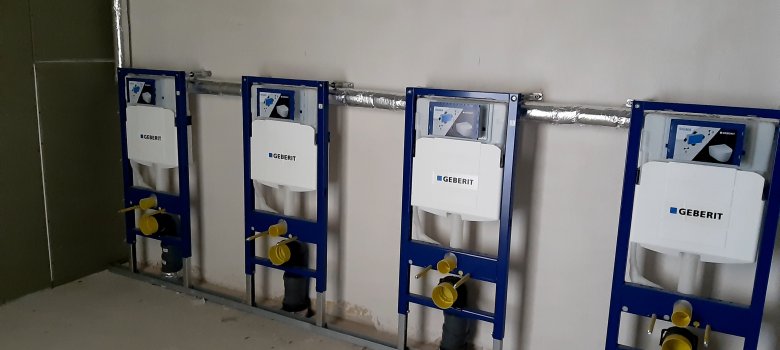

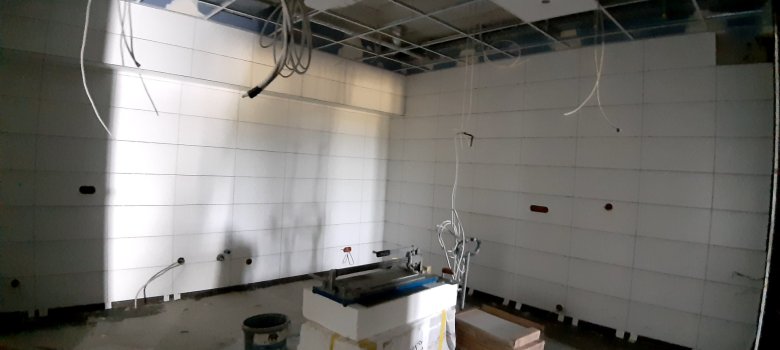

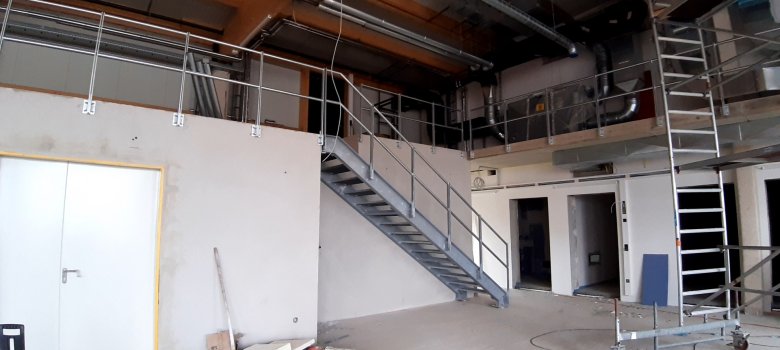

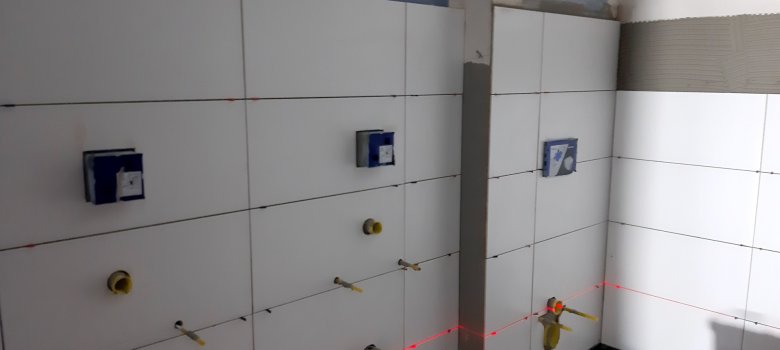

18.02.2025 - Die ersten Trockenbauwände der Sanitärräume im EG werden vermessen.

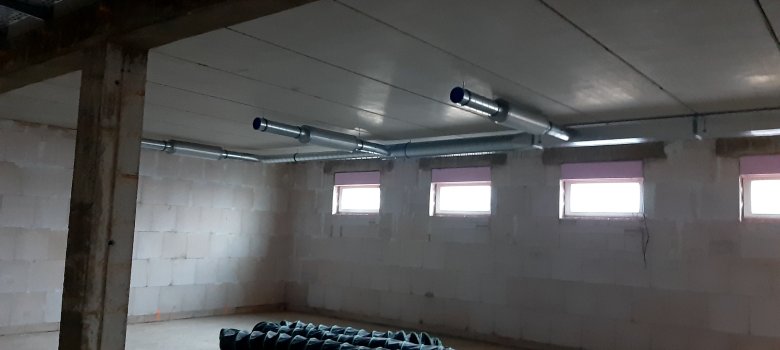

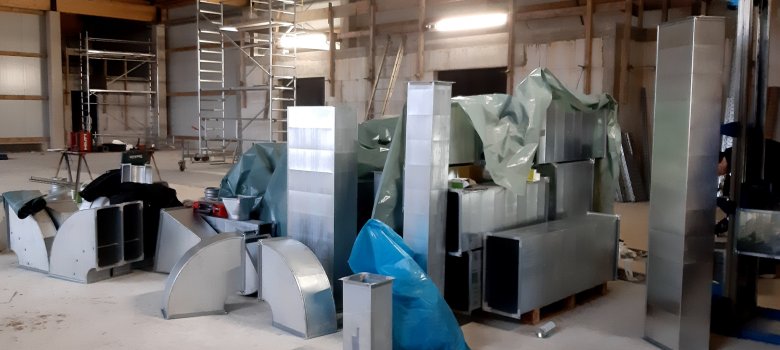

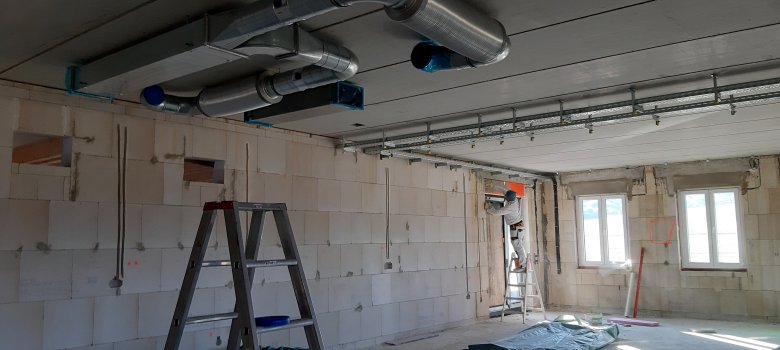

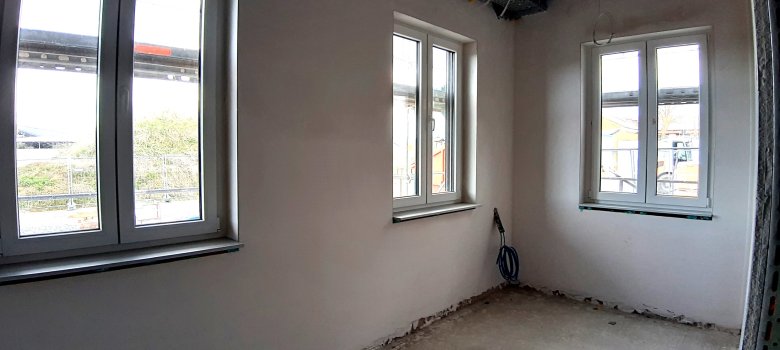

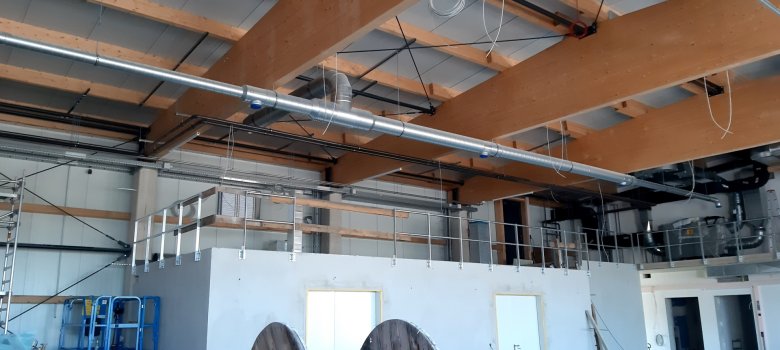

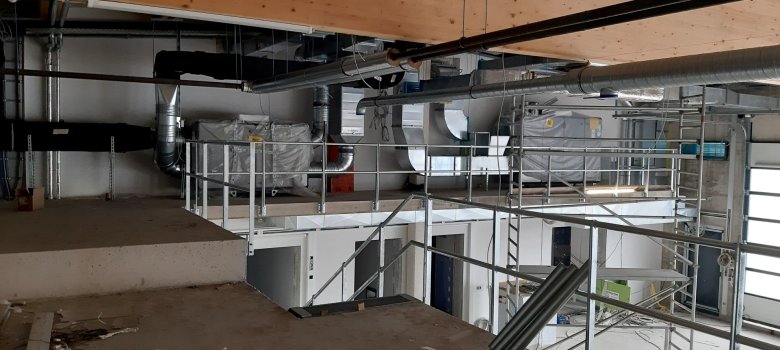

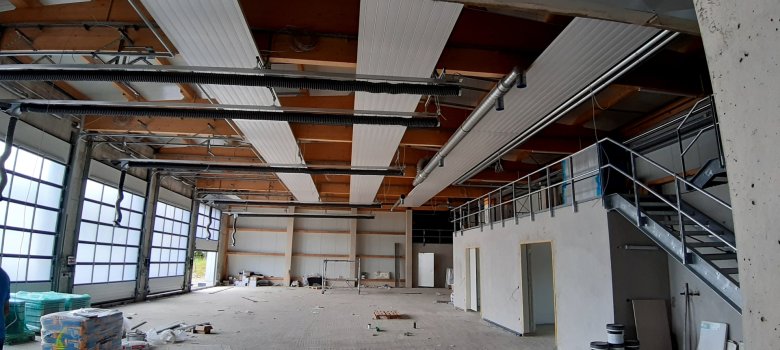

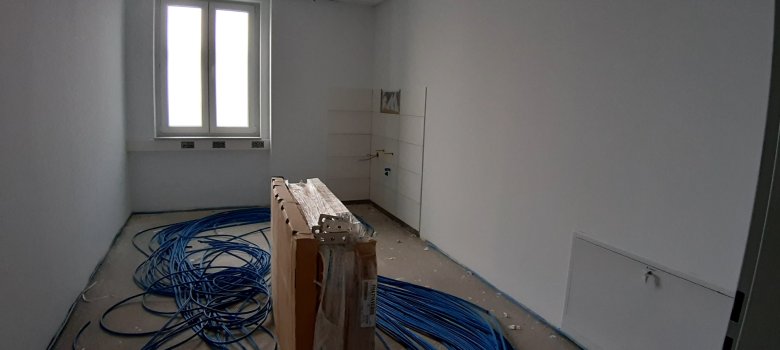

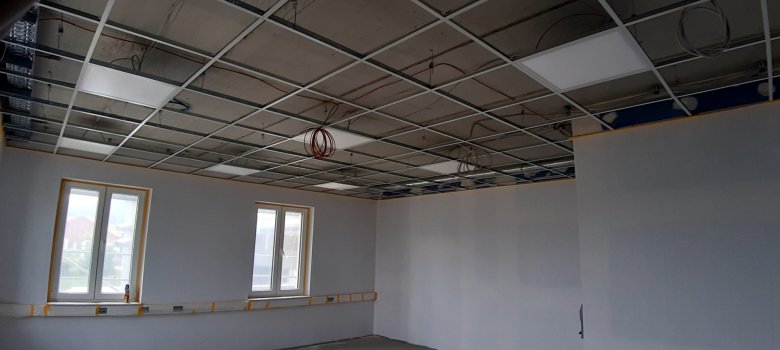

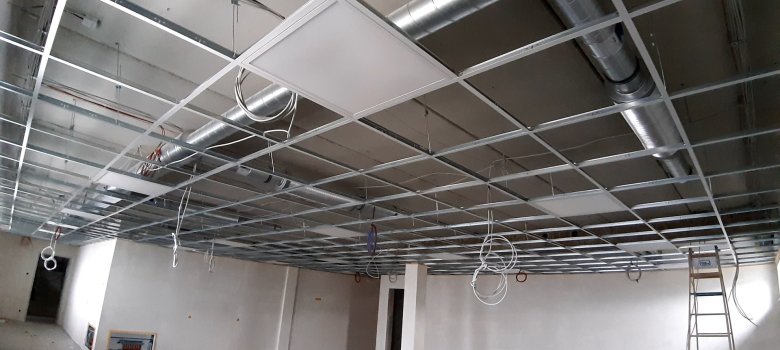

Raumlufttechnik - Montage der Lüftungsanlagen
18.02.2025
11.02.2025

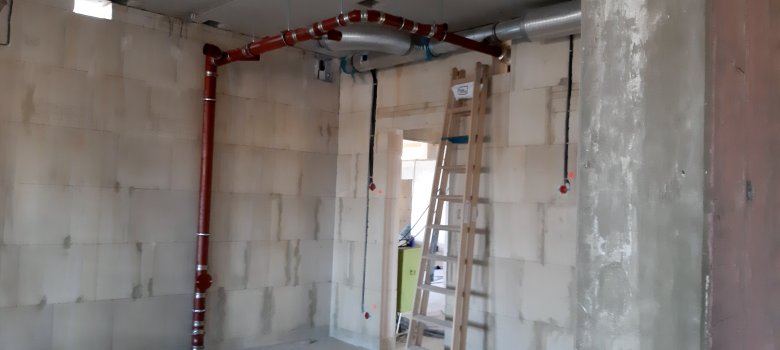

04.02.2025

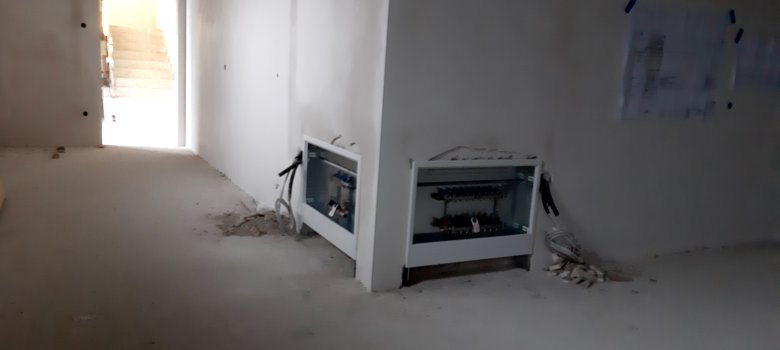

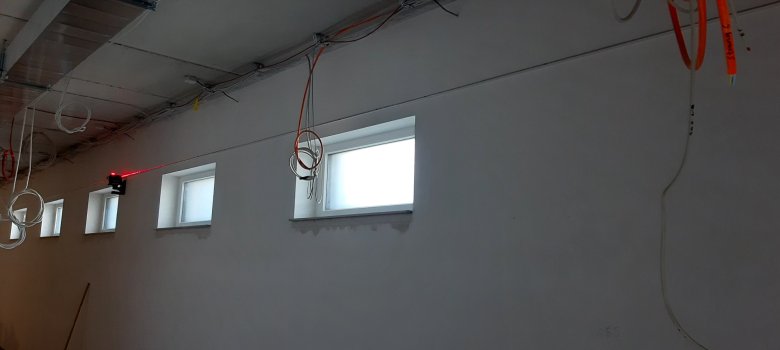

Elektroarbeiten - Anlieferung Material und Beginn der Arbeiten
04.02.2025

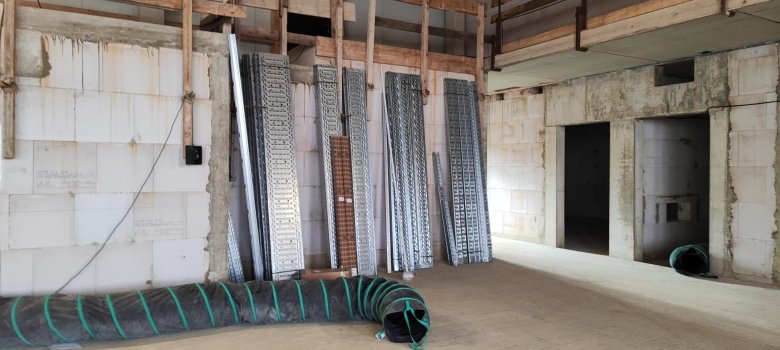

28.01.2025
Waschplatz - Fortsetzung der Arbeiten nach der Winterpause

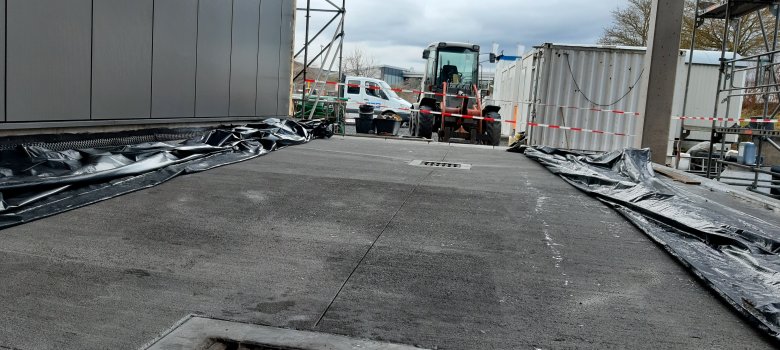

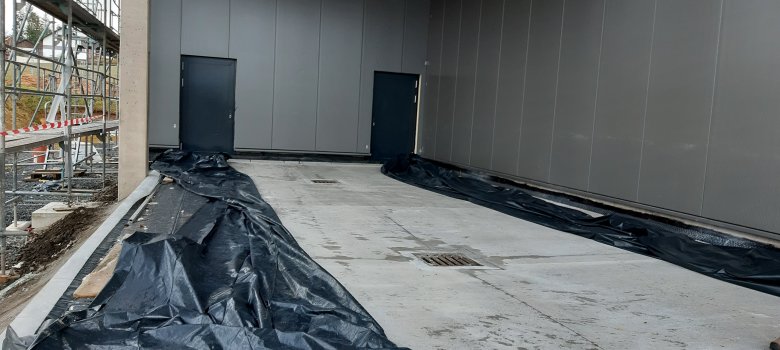

28.01.2025 - Für den Fugenverguss am Waschplatz ist es zu kalt. Das wird zu einer wärmeren Jahreszeit ausgeführt.

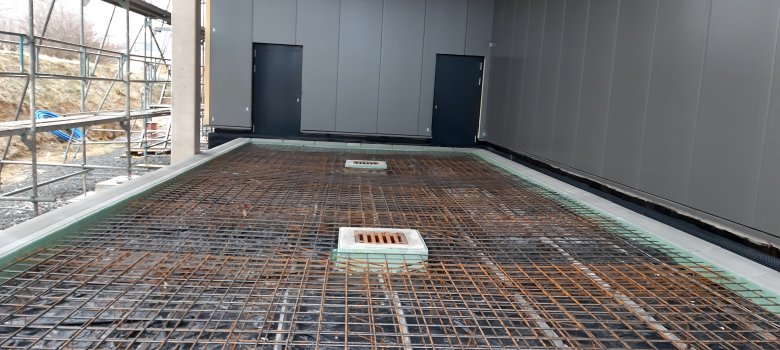

28.01.2025
21.01.2025
07.01.2025
23.12.2024 bis 05.01.2025 WEIHNACHTSURLAUB
Waschplatz - Beginn der Arbeiten am Fundament des Waschplatzes
17.12.2024

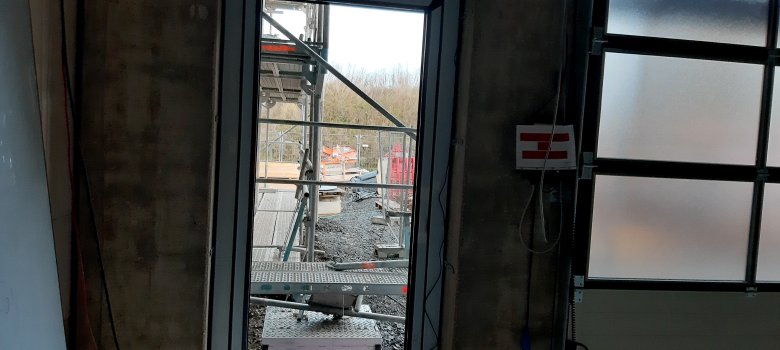

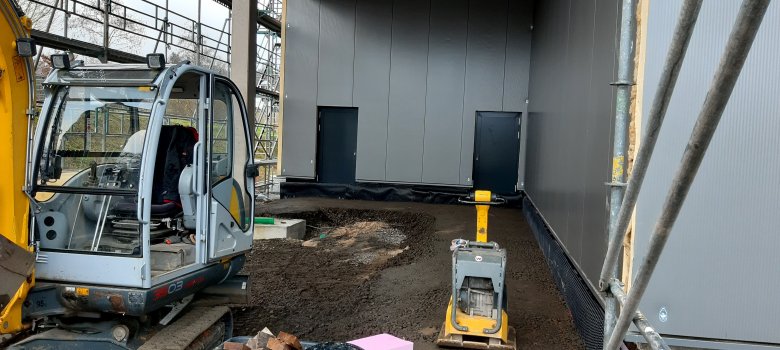

Außentüren - Montage in der Fahrzeughalle und der Feuerwache
10.12.2024
10.12.2024

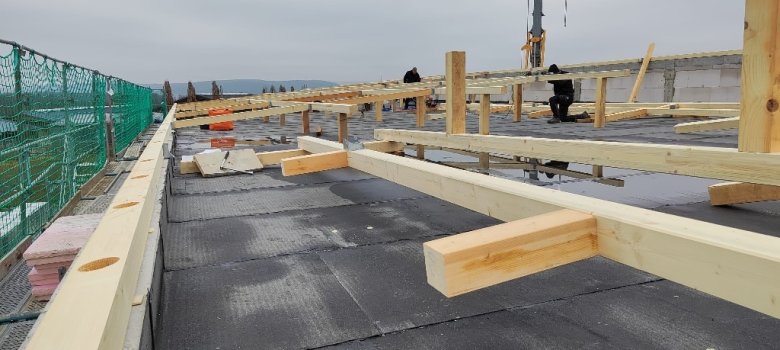

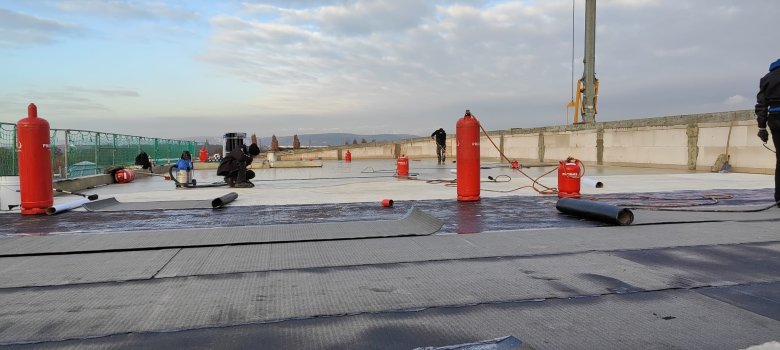

Dacharbeiten im Bereich der Feuerwache

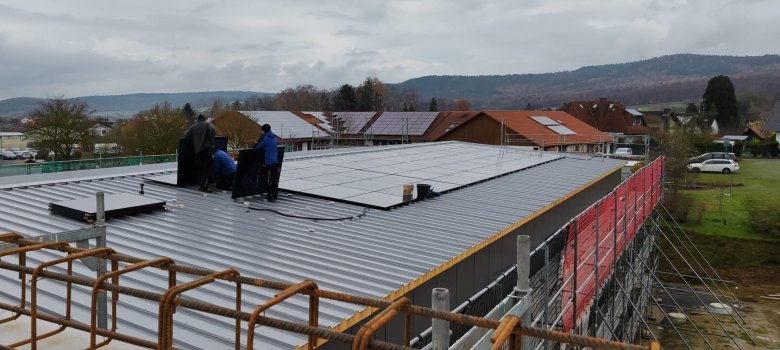

13.12.2024
04.12.2024

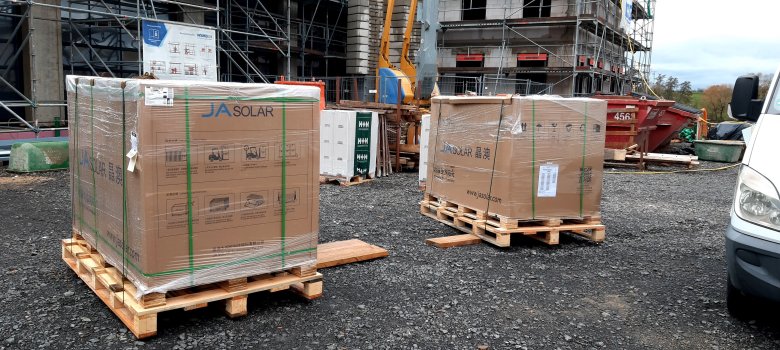

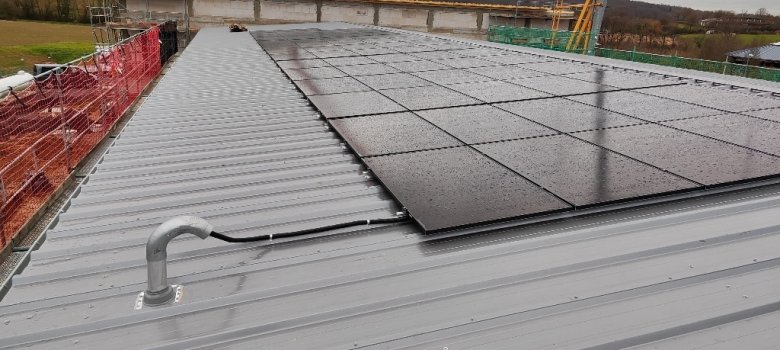

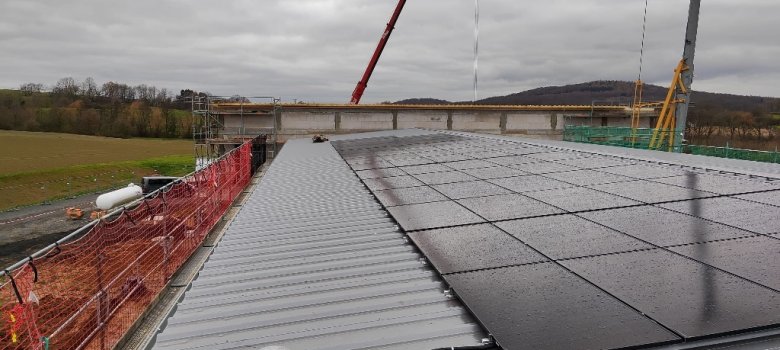

Anlieferung und Montage der Photovoltaikanlage
28.11.2024
27.11.2024
26.11.2024
19.11.2024

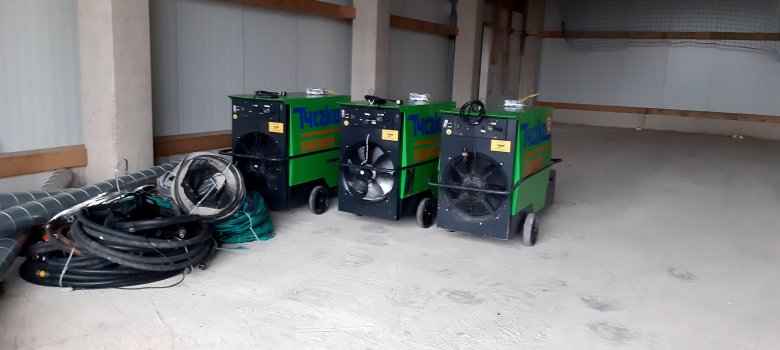

Anlieferung Gastank und Heizgeräte für die Baubeheizung
20.11.2024
20.11.2024

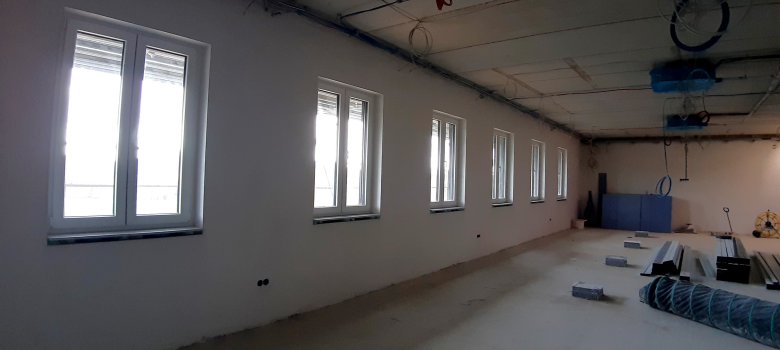

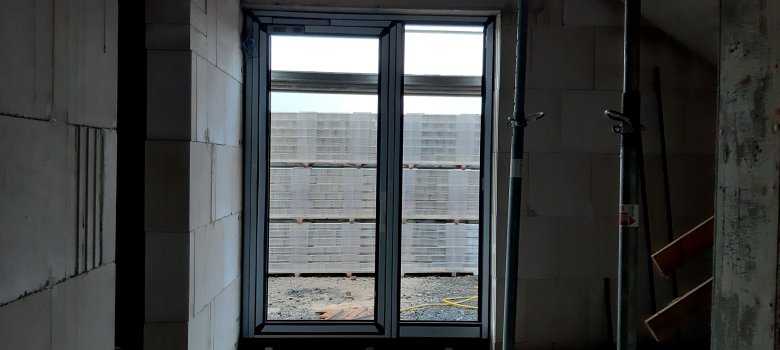

Fensterarbeiten - Montagebeginn der Fenster in Technikräume der Fahrzeughalle im EG der Feuerwache
19.11.2024
06.11.2024
06.11.2024
Diverse Arbeiten im Obergeschoss der Feuerwache
05.11.2024
Einbau der Toranlagen - Montage der Sektionaltore in der Fahrzeughalle
22.10.2024: 5 teilverglaste Sektionaltore 4 m x 4,50 m außen anthrazitgrau
Fassadenarbeiten - Sandwichfassade der Fahrzeughalle
15.10.2024: Verlegung der Sandwich-Wandelemente im Bereich der Fahrzeughalle

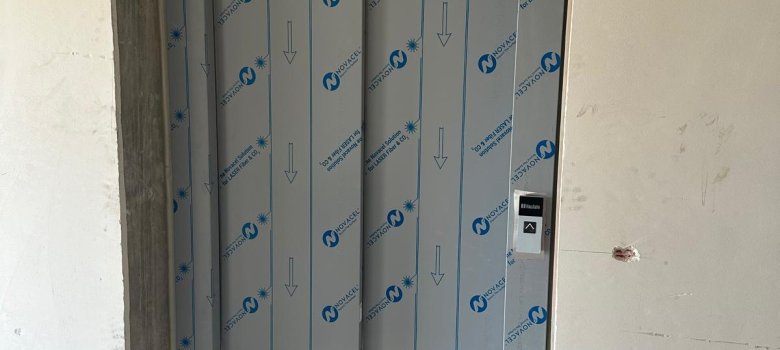

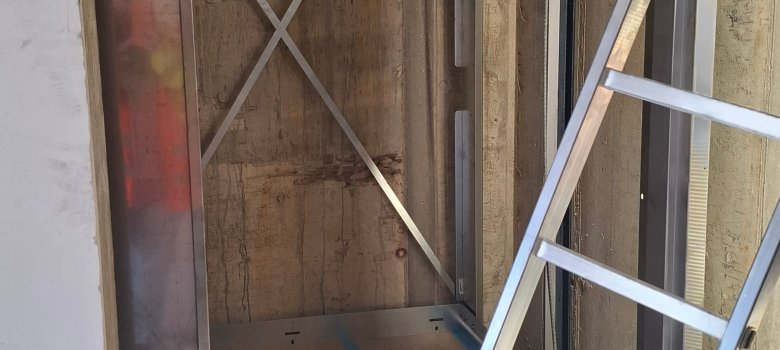

Maurerarbeiten - Die Feuerwache bekommt ein OG mit Fahrstuhlschacht
01.10.2024: Stabstahl für die Bewehrung der Aufzugswände im OG
01.10.2024
Zimmerarbeiten - Arbeiten am Dach der Fahrzeughalle
24.09.2024
24.09.2024
Betonierarbeiten - Decke im Bereich FeuerwacheEG
20.09.2024: Die Decke im Bereich der Feuerwache mit Stahlmatten als Bewehrung wird betoniert.
Hochbau - Verlegung Stahlbetondecke und Beginn der Zimmerarbeiten
Brettschichtholzbinder Länge ca. 20 m; Einbauort: Fahrzeughalle
17.09.2024: Holzbinder und Konstruktionsvollholz
27.08.2024: Betondeckenplatten
12.08.2024 - 23.08.2024 - Sommerferien auf der Baustelle
Während die Arbeiten auf der Baustelle in eine zweiwöchige Sommerpause gegehen, wird in den Büros weiter gearbeitet und geplant. Weitere Ausschreibungen werden vorbereitet und verschiedene Bemusterungstermine finden statt. Ab 26.08.2024 gehen die Arbeiten auf der Baustelle weiter.
Hochbau - Mauerarbeiten der Innenwände
06.08.2024 - Büro der Einsatzleitung
06.08.2024 - Erste Begehung der Mannschaftsräume - hier: Haupteingangsflur
23.07.2024
09.07.2024 - Erste Innenwände im Bereich der Sozialräume
09.07.2024 - Die Fahrzeughalle wird eingerüstet
29.06.2024
25.06.2024 - Innenwände der Werkstätten in der Fahrzeughalle
25.06.2024 - Die ersten Innenwände entstehen
Hochbau - Stahlbetonstützen Fahrzeughalle
11.06.2024
04.06.2024
Bemusterung für die Dach- und Fassadenelemente
04.06.2024
29.05.2024 - Grundsteinlegung
Am Mittwoch, 29.05.2024 fand die Grundsteinlegung des Neubaus des Feuerwehrhauses Linsengericht Süd-West statt. Neben dem Gemeindevorstand und den Fraktionsvorsitzenden waren auch die Architekten und Fachplaner eingeladen. Die Vertreter der beiden Feuerwehren Großenhausen und Lützelhausen sowie der Kreisbrandinspektor waren ebenfalls zur Grundsteinlegung eingeladen.
Rohbauarbeiten - Fundamente - Betonierarbeiten
21.05.2024: Wärmedämmung der Bodenplatte im Bereich der Sozialräume
1. Abschnitt: Bodenplatte Fahrzeughalle
21.05.2024: Fertig betonierte Bodenplatte der Fahrzeughalle
15.05.2024
15.05.2024: ca. 200 m³ Beton für die Fahrzeughalle
15.05.2024: Betonieren der Bodenplatte 1. Abschnitt - Fahrzeughalle
Rohbauarbeiten - Begin der Hochbauarbeiten - Fundamente
14.05.2024
07.05.2024: Vorbereitung für die Betonarbeiten der Bodenplatte
07.05.2024:
07.05.2024:

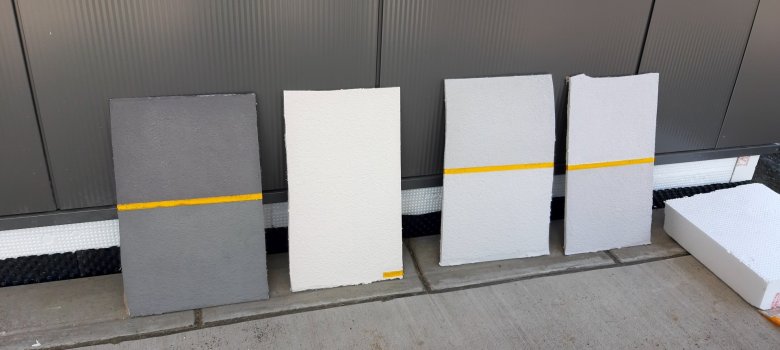

30.04.2024: Wärmedämmung aus Styropor-Hartschaumplatten
30.04.2024: Verlegung von ca. 55.000 kg Baustahlmatten
30.04.2024: Verlegen von ca. 1.080 m² PE-Folie
23.04.2024: Bewehrung für die Fundamente der Fahrzeughalle
23.04.2024: Fundament Aufzugsschacht
23.04.2024: ca. 1.000 m² Dämmung
16.04.2024: Schalung und Bewehrung für das Fundamen der Wärmepumpe
16.04.2024: Schalung für das Fundament des Aufzugsschachtes
16.04.2024
09.04.2024: Bewehrung für den Aufzugsschacht
11.04.2024
09.04.2024: Baustahl als Stabstahl für die Bewehrung der Fundamente, Stützen, Wände und Unterzüge
Rohbauarbeiten - Vorbereitungen für den Hochbau
02.04.2024: Schnurgerüst für die Einmessung des Gebäudes
19.3.2024: Material für das Schnurgerüst
Rohbauarbeiten - Beginn der Entwässerungsarbeiten am 23.01.2024
12.03.2024: Einbau Koaleszensabscheider, Leichtflüssigkeitsabscheider, Gesamtvolumen 4.300 l
12.03.2024: Einbau Schmutzwasserhebeanlage
05.03.2024
02.03.2024
02.03.2024
20.02.2024: Hier entstehen die Duschräume und die WC-Anlagen
06.02.2024: Koaleszenzabscheider (Abscheider für Leichtflüssigkeiten) zum Einbau in das Erdreich - Gesamtvolumen: 4300 l
23.01.2024: Die Entwässerungsarbeiten für das Gebäude gehen nach der Winterpause weiter.
20.12.2023 bis 08.01.2024 WEIHNACHTSURLAUB
11.12.2023: Vollwandrohre für die Entwässerungskanäle (ca. 650 m)
28.11.2023 - Die Entwässerungsarbeiten für das Feuerwehrhaus können witterungsbedingt nicht wie geplant beginnen.
Oberflächenentwässerung - Bau eines Regenrückhaltebeckens
23.01.2024
11.12.2023
14.11.2023
11.10.2023
20.11.2023 - Vorbereitung für die Rohbauarbeiten
22.11.2023: Anlieferung der Abwasserschächte
22.11.2023: Baustelleneinrichtung für die Rohbauarbeiten

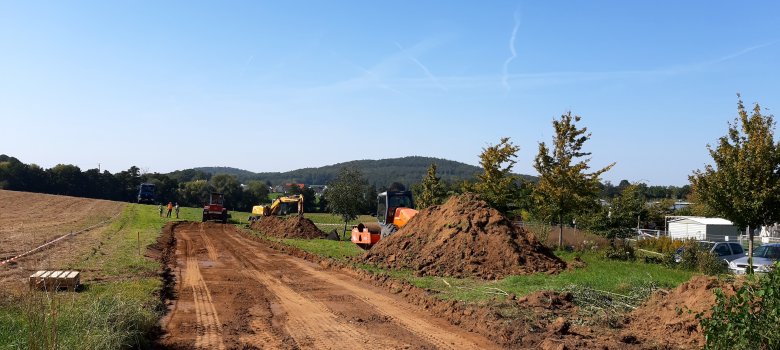

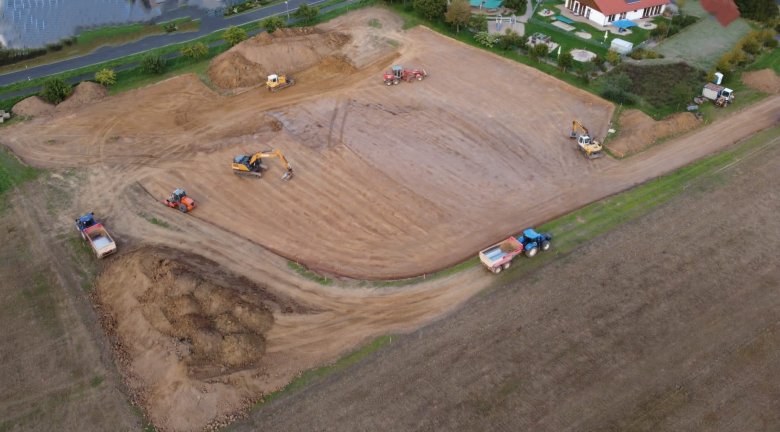

11.09.2023 - 17.11.2023 | Erschließungsarbeiten
06.11.2023: Aushub für den Regenspeicher "Löschwasser" und die Zisterne
16.10.2023
16.10.2023

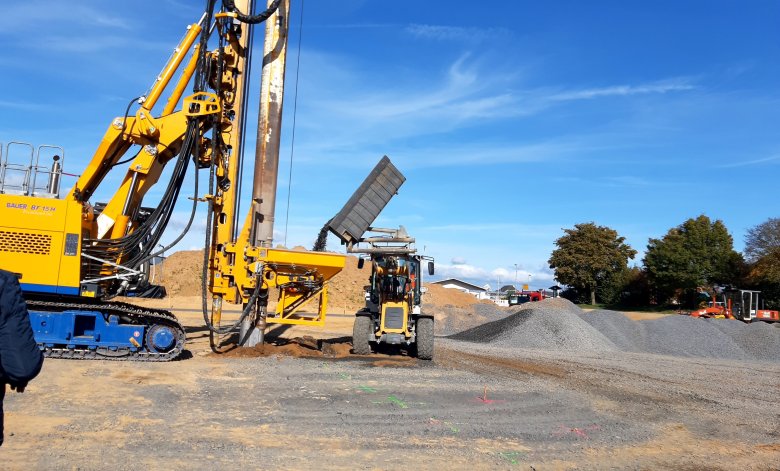

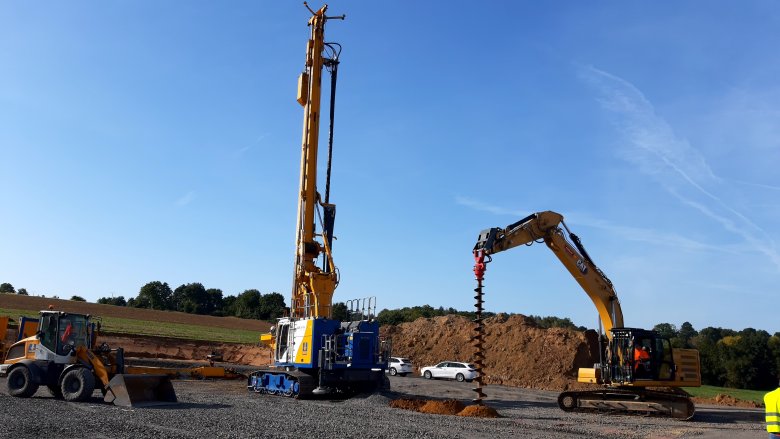

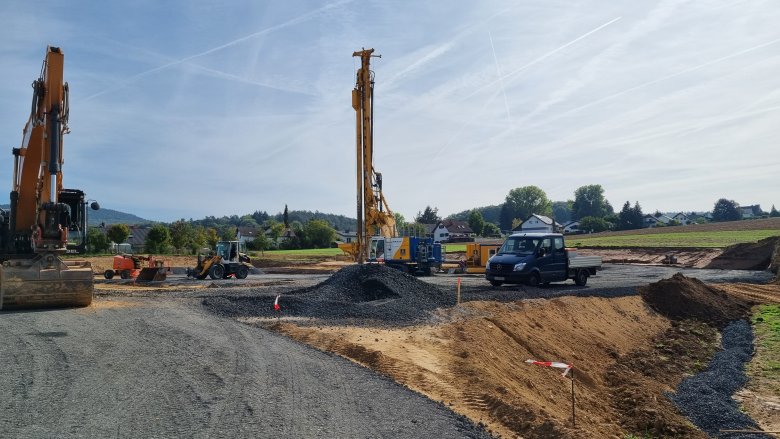

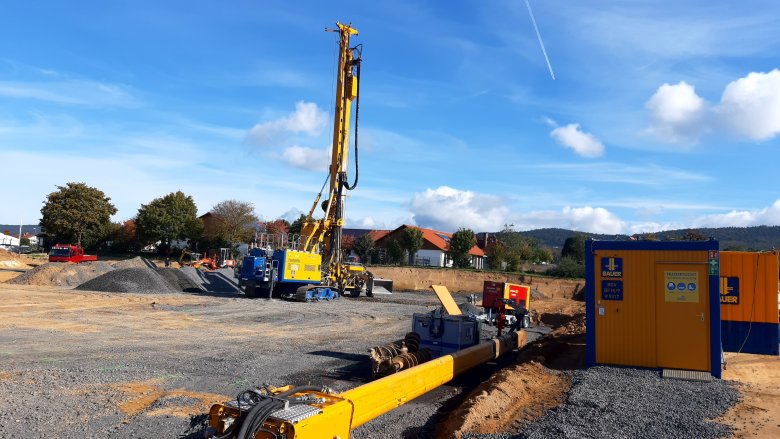

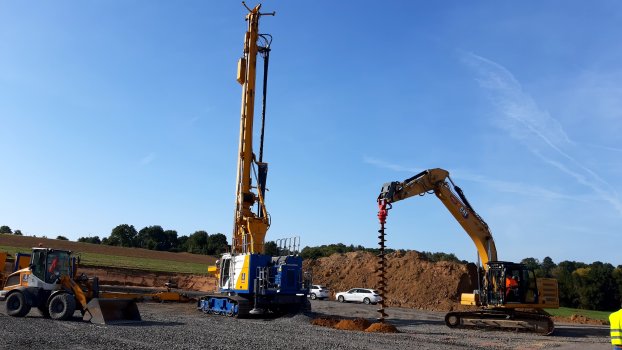

10.10.2023: Vorbohren und Einbringen der Rüttelstopfsäulen
10.10.2023: Beginn der Arbeiten zur Tiefgründung
05.10.2023

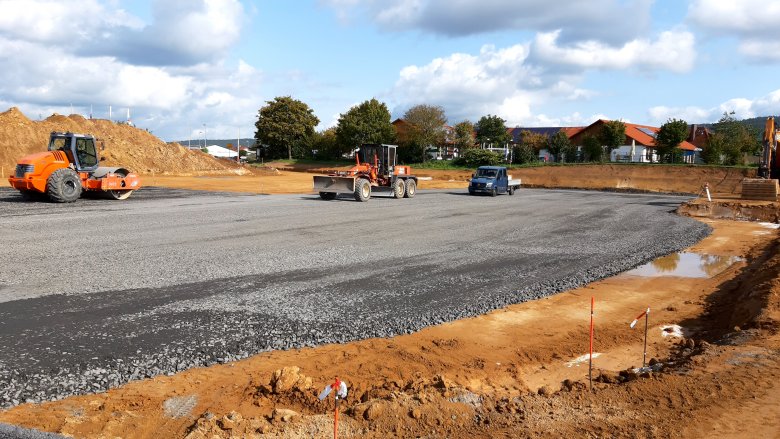

Schotter für die Baustraße und das Baufeld wird aufgebracht
13.09.2023

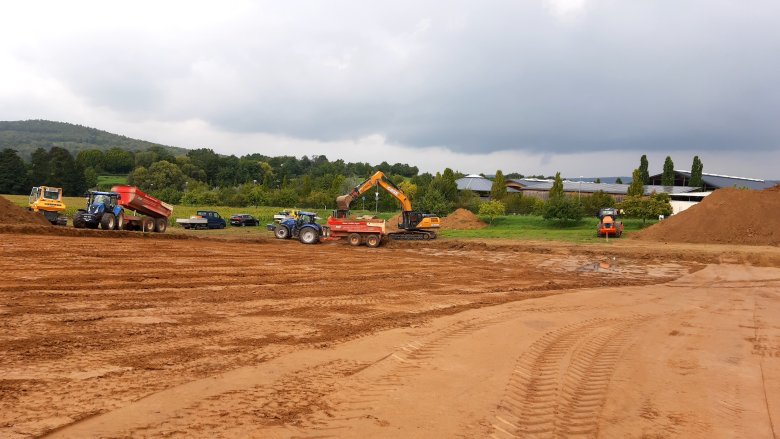

Abtrag des Oberboden
11.09.2023: Die ersten Baumaschinen beginnen mit der Erschließung des Baufeldes
