Wir möchten Sie an den baulichen Entwicklungen der neuen Kindertagesstätte im Neubaugebiet "Am Stückweg" im Ortsteil Altenhaßlau teilhaben lassen.
Lufbildaufnahme vom 03.07.2022
08.11.22 TAG 623 - EIN BLICK AUF DAS AUßENGELÄNDE
01.11.22 TAG 616 - DAS ERSTE SPIELGERÄT DER U3-KINDER WIRD GELIEFERT
Kletterkombination U3
Aufbau der Kletterkombination (Kastenrutsche, Netzaufgang, Spielturm), Holzfass zum Durchkriechen sowie Sitzpoller mit Tisch
18.10.22 TAG 602 - BAUMSTÄMME ALS SPIELELEMENTE
Lieferung von Robinien-Holz für Palisaden, Spielelemente und Randeinfassungen
Vorrichtungen für die Mini-Schaukeln mit Gurtsitz
13.10.22 TAG 597 - DER KLETTERHANG ENTSTEHT
Kletterhang im Ü3-Bereich
06.10.22 TAG 590 - PFLANZARBEITEN
Anlieferung von 25 Bäumen (Magnolie, Ahorn, Kastanie, Esche etc.), über 2.800 St. Bodendecker und über 180 Sträuchern
Eingangsbereich der Kita
04.10.22 TAG 588 - DIE ERSTEN SPIELGERÄTE WERDEN MONTIERT
Spielhaus im Ü3-Bereich
23.09.22 TAG 577 - DIE BOBBY-CAR-STRECKE
Herstellung Planum für die Bobby-Car-Strecke
19.09.22 TAG 573 - ERÖFFNUNG VON 3 GRUPPENRÄUMEN
Von Ende August bis Mitte September liefen die letzten Feinarbeiten im Innenbereich. Am 15.09.22 erfolgten die Abnahmen der einzelnen Behörden (Jugend-, Gesundheits- und Veterinäramt) mit erfolgreicher Ausstellung der Betriebserlaubnis, so dass die Erzieher am 19.09.22 die ersten Kinder begrüßen konnten.
Herzlich Willkommen!
24.08.22 TAG 547 - PFLASTERARBEITEN AN DEN GRUPPENRÄUMEN UND AM HINTERAUSGANG
15.08.22 TAG 538 - FERTIGINSTALLATION SANITÄROBJEKTE
Montage der Spiel- und Waschlandschaft für 4 Waschplätze
Montage der Tiefspül-WCs für (Klein-) Kinder und Montage der Trennwände
09.08.22 TAG 532 - LIEFERUNG UND EINBAU DER EDELSTAHL-GROßKÜCHE
Anlieferung der Umluft-(Tief-) Kühlschränke
Servierwagen, Arbeitsschränke uvm.
Wandhängeschränke sowie Arbeitstisch
28.07.22 TAG 520 - DIVERSE SCHREINERARBEITEN
Einbau der Garderoben
Einbau der Schlafpodeste im U3-Bereich
Einbau Wickelkommoden
26.07.22 TAG 518 - EINBAU DUNSTABZUGSHAUBEN KÜCHE
19.07.22 TAG 511 - DIVERSE EINBAUTEN IM INNENBEREICH
Einbau der Aluminium-Umfassungszargen
Einbau der mobilen Trennwand im Mehrzweckraum
Einbau der 9-teiligen Türkonstruktion im Eingangsbereich als Windfang
Einbau des 3-teiligen Aluminiumtürelement (Glasrahmentür, Glasseitenteil und Glasoberlicht) im Mehrzweckraum
Einbau von jeweils 8 Oberschränken im Garderobenbereich der 6 Gruppen
12.07.22 TAG 504 - PFLASTERARBEITEN IM EINGANGSBEREICH
Herstellung weiterer Parkplätze
Wegebauarbeiten im Eingangsbereich
Aufnahme der Parkplatzfläche vom Dach der Kita
05.07.22 TAG 497 - DIVERSE AREBIETN IM INNEN- UND AUßENBEREICH
Verlegung von insg. 100 m² Feinsteinzeugfliesen (600x600mm) in den Nassräumen
Verlegung von 110m² grünem Linoleum im Eingangsbereich zu den einzelnen Gruppenräumen
Verlegung von 240 m² Betonpflastersteinen zur Herstellung der Parkplatzfläche
30.06.22 TAG 492 - DER PARKPLATZ NIMMT FORMEN AN
Herstellung der Pflasterflächen und Randeinfassungen
28.06.22 TAG 490 - BODENBELAGS- UND FLIESENARBEITEN IM EG
1.000m² Zementestrich, mit einer hochwertigen stuhlrollengeeigneten spannungsarmen Spachtelmasse
800m² gelber (neben 110m² grünem) Bodenbelag aus Linoleum werden verlegt
Verlegung der Wandfliesen (100/100mm) in den Personal-WCs
20.06.22 TAG 482 - ARBEITEN AN DER AKUSTIKDECKE
Akustikdecke als schallabsorbierende abgehängte Decke (910m²)
Unterkonstruktion aus einem Trägerrost aus Stahlblechprofilen als Grund- und Trageprofil
09.06.22 TAG 471 - STELLEN VON 57 MAUERSCHEIBEN
Winkelstützelemente L-Winkel (Parkplatz)
07.06.22 TAG 469 - FERTIGSTELLUNG DER AUßENPUTZARBEITEN
Auftragung des schlagregenfesten Oberputzes als Silikonharz Quarzputz in Kratzputzstruktur
Ein- / Ausgang Außenspielbereich
01.06.22 TAG 463 - BEGINN DER LANDSCHAFTSBAUARBEITEN
Herstellung des Planum für die Winkelstützelemente im Bereich Parkplatz
12.05.22 TAG 443 - BEGINN DER AUßENPUTZARBEITEN
Auftragung des Unterputzes (600 m²)
29.04.22: Beginn der Außenputzarbeiten
29.04.22 TAG 430 - KIESSCHÜTTUNG AUF DEM DACH
Lieferung von 1.300 m² gewaschenem Rundkies
29.04.22 TAG 430 - ESTRICHARBEITEN
1.200 m² Zement-Heizestrich werden aufgebracht
03.05.22: Fertigstellung der Estricharbeiten
26.04.22 TAG 427 - BEMUSTERUNG DES FUßBODENBELAGES SOWIE WANDFLIEßEN
12.04.22 TAG 413 - VERLEGUNG DER FUßBODENHEIZUNG
Verlegung der Leitungen auf Noppenplatten
Rohrleitungen aus Polybuten
05.04.22 TAG 406 - ERSTE GELÄNDEMODELLIERUNGEN DER AUßENANLAGE
29.03.22 TAG 399 - BEMUSTERUNG DER AUßEN- UND INNENBELEUCHTUNG
22.03.22 TAG 392 - AUßEN- UND INNENPUTZARBEITEN
22.03.22: Auftragen eines faserarmierten, spritzbaren, mineralischen Sockelleichtunterputzes (110 m²)
22.03.22: Aufbringen von insgesamt 1.200 m² Gipsmaschinenputz (hier im Mehrzweckraum)
22.03.22: Gipsmaschinenputz im Flurbereich
14.03.22 TAG 384 - WÄRMEVERSORGUNG
Aufstellung der Luft/Wasser-Wärmepumpe
01.02. - 01.03.22 TAG 343 - TAG 371 - VERSCHIEDENE ARBEITEN AUF DEM DACH
01.02.22: Arbeiten an der Lüftungsanlage
01.03.22: Lüftungsanlage für die Be- und Entlüftung der Aufwärm- und Spülküche im Erdgeschoss, zur Abführung von Stofflasten sowie zur Senkung des Jahresenergieprimärbedarfs
01.03.22: Montage der Photovoltaikanlage mit 28 Modulen
01.02. - 01.03.22 TAG 343 - TAG 371 - VERSCHIEDENE ARBEITEN IM KELLERGESCHOSS
01.02.22: Aufbringen der Bitumen-Dampfsperrschweißbahn im kompletten KG
07.02.22: Aufbringen des 160 m² Kalkzementmaschinenputzes
11.02.22: Verlegung von 175 m² PE-Folie für die Herstellung der Estrichflächen
15.02.22: Herstellung der 175 m² Schnellestrichfläche
22.02.22: Verlegung von 170 m² Feinsteinzeugfliesen (300x300mm; solid grey)
01.03.22: Fertigstellung der Fliesenarbeiten im KG
01.02. - 01.03.22 TAG 343 - TAG 371 - VERSCHIEDENE ARBEITEN IM ERDGESCHOSS
01.02.22: Setzen der Waschbecken-Vorwandelemente
01.02.22: Montage der Lüftungsleitungen
08.02.22: Verlegung von ca. 5.500 m Kabel und Leitungen
01.03.22
25.01.22 TAG 336 - ABDICHTUNG DER STAHLBETON-BODENPLATTE IM KG
175 m² Lösemittelhaltiger Kaltbitumenvoranstrich
18.01.22 TAG 329 - SANITÄR- UND ELEKTROARBEITEN SCHREITEN VORAN
Montage der Unterputz-Spülkästen
14.01.22 TAG 325 - ANLIEFERUNG UND FERTIGSTELLUNG DES BAUSCHILDES
13.01.22 TAG 324 - EINBAU DER LÜFTUNGSKANÄLE
Die Hauptstränge der Zu- und Abluftkanäle sind bereits zu 70% montiert.
11.01.22 TAG 322 - ARBEITEN FÜR DIE HEIZTECHNIK
Montage der Rohrleitungen im Flur
Für die Heizungsleitungen kommt schwarzes Stahlrohr zum Einsatz. Rohrverbindungen erfolgen mittels Schweißverbindungen.
11.01.22: Montage der Heizkreisverteiler
BETRIEBSFERIEN ALLER FIRMEN VOM 24.12. - 09.01.2022
23.12. TAG 303 - EIN SCHWARZER TAG FÜR DEN KITA NEUBAU
Durch Bauarbeiten auf dem Dach des Rohbaues ist ein Feuer ausgebrochen. Die Einsatzkräfte der Feuerwehren Altenhaßlau, Eidengesäß, Großenhausen und Gelnhausen wurden zur Brandbekämpfung alarmiert. Das Feuer konnte schnell unter Kontrolle gebracht werden. Vielen Dank an die Einsatzkräfte und Helfer vor Ort.
Andreas Koehler, © Andreas Koehler
18.12. TAG 298 - FERTIGSTELLUNG GRUNDGERÜST BAUSCHILD
17.12. TAG 297 - ES WIRD WARM AUF DER BAUSTELLE
Anlieferung des Gastanks für die Winterbaubeheizung
Installation des Heizgebläses
Errichtung der Holzkonstruktion für das Bauschild
15.12. TAG 295 - VORBEREITUNGEN FÜR DAS BAUSCHILD
Verschalung für die Fundamente
Einbringen der Armierung
Betonieren der Fundamente
09.12. TAG 289 - LINSI ÜBERGIBT EIN "RICHTFEST TO GO" AUF DEN BAUSTELLEN
Als Dank, durfte Linsi hoch hinaus und sich die Baustelle mal von oben anschauen
07.12. TAG 287 - FENSTER-, BAUDEKO- UND ELEKTROARBEITEN NEHMEN FAHRT AUF
Feinabstimmungen auf der Baustelle
Einbau der Kabelpritschen durch das Elektroteam
Fenster- und Türrahmen im Eingangsbereich
Die ersten Gipskarton-Wände entstehen
02.12. TAG 282 - DACHABDICHTUNG
Verlegung der Dämmplatten
Die 1. Lage kaltselbstklebende Elastomerbitumen-Unterlagsbahn wird verlegt
30.11. TAG 280 - ALUFENSTERARBEITEN
Anlieferung der 3-scheibigen Wärmeschutzverglasung
Einbau der Fenster-Rahmenprofile (Farbe: Alu eloxal C32 (Hellbronze))
25.11. TAG 275 - BEGINN DER TROCKENBAUARBEITEN
Trockenbau Innenwände - Einabu der Profile zur Gipskartonplatten - Metallständerwände
24.11. TAG 274 - VERLEGUNG DER GEFÄLLEDÄMMPLATTEN
Verlegung von 1.300 m² Polystrol-Hartschaum-Platten sobald das Wetter es zulässt
23.11. TAG 273 - PLANUNG DER ELEKTRIK
Schalter, Steckdosen, Beleuchtung, Telefonberkabelung etc.
21.11. TAG 271 - FERTIGSTELLUNG DER BITUMEN - DAMPFSPERRE
12.11. TAG 262 - OBERLICHTER UND SCHORNSTEIN
Montage der 10 Oberlichter (1,20m x 1,20m) sowie Einbau des Schornsteines (0,40m x 0,40m)
12.11. TAG 262 - ABDICHTUNG DER STAHLBETON-BODENPLATTE IM EG
1.150 m² Lösemittelhaltiger Kaltbitumenvoranstrich
1.150 m² Bitumen-Voranstrich und Aufbringen der Bitumen-Dampfsperrschweißbahn im kompletten EG
09.11. TAG 259 - MEHRLAGIGE ABDICHTUNG DES DACHES
Aufbringen von ca. 1.475 m² Bitumen-Dampfsperrschweißbahnen und Notabdichtung zur Isolation des Daches
26.10. TAG 245 - DIE DACHDECKER- UND SPENGLERARBEITEN BEGINNEN
Bitumen - Voranstrich zur Abdichtung des Untergrundes gegen Wasser sowie Vorbereitungen für den Lüftungskanal
06.10. TAG 225 - BETONIERARBEITEN DER DECKENPLATTE
30.09. TAG 219 - FERTIGSTELLUNG EINBAU DECKENPLATTEN
09.09. TAG 198 - DIE LETZTEN BETONARBEITEN NEIGEN SICH DEM ENDE ENTGEGEN
Der letzte Gruppenraum (Ü3 inkl. Aktivraum) entsteht
BETRIEBSFERIEN DER ROHBAUFIRMA VOM 16.08. - 27.08.

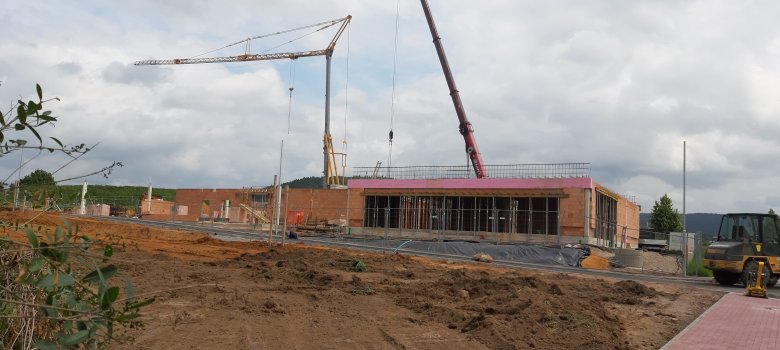

30.07. - 12.08. TAG 157 BIS 170 - EINBAU DER DECKENPLATTEN
12.08.2021
12.08.2021
30.07.2021
15.07. TAG 142 - ANLIEFERUNG DER DECKENPLATTEN FÜR DEN EINBAU IN DER 30. KW
08.07. TAG 135 - DAS ERDGESCHOSS IST FERTIG BETONIERT

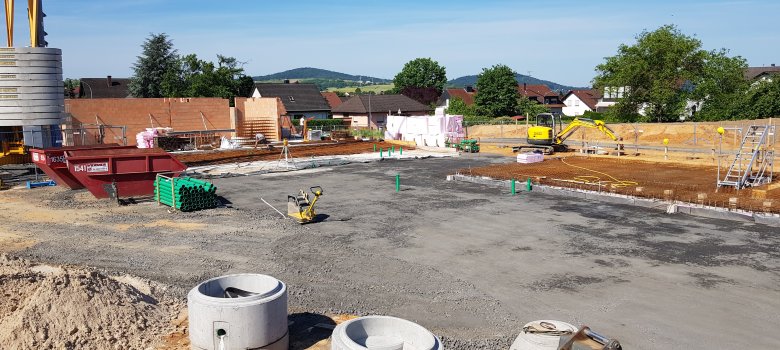

10.06. - 17.06. TAG 114 - DIE ERSTEN WÄNDE IM EG ENTSTEHEN

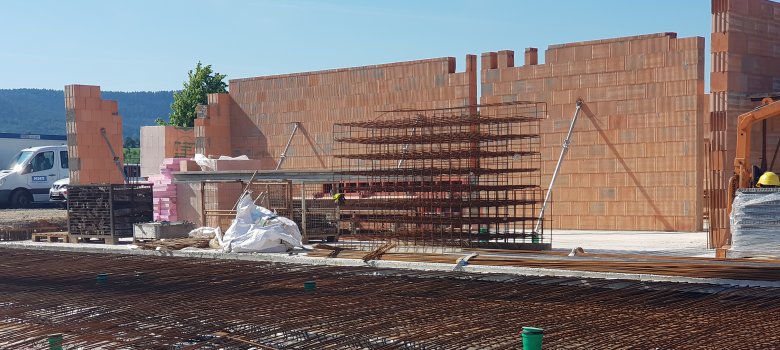

17.06.21: Verlegung der Bewehrung für das EG Richtung KG schreitet voran
17.06.21: Vorbereitungen für die Sauberkeitsschicht EG
02.06. TAG 99 - VORBEREITUNGEN BODENPLATTE EG
Verlegung der Bewehrung mit Stahlmatten
27.05. TAG 93 - ARBEITSRAUMVERFÜLLUNG
Arbeitsraumverfüllung mit Recyclingmaterial bzw. Schotter zwischen Böschung und Gebäude
Tief Nathan beschert der Baustelle ordentliche Wassermengen
20.05. TAG 86 - ARBEITEN AN DER BODENPLATTE EG
Verlegung der Bewehrung für die Bodenplatte Erdgeschoss über dem Kellergeschoss
Beton-Sauberkeitsschicht für die Gründung EG
09.05. TAG 75 - DIE BAUARBEITEN AUS DER LUFT
06.05. TAG 72 - KELLER- UND TECHNIKRÄUME ENTSTEHEN
Räume für die Technik
Bodenabläufe in den zukünftigen Personalräumen und WCs
16.04. - 29.04. TAG 65 - BEWEHRUNG UND VERSCHALUNG DER STAHLBETONWAND IM UG
Stand: 22.04.2021
Stand: 15.04.2021
12.04. - TAG 48 - BETONARBEITEN BODENPLATTE UG FÜR KELLER- UND TECHNIKRÄUME
57 Kubikmeter Beton werden für die Sohle UG verarbeitet
01.04. - 08.04.2021 - TAG 37 BIS 44 - VORBEREITUNGEN FÜR DIE BODENPLATTE UG
Schottertragschicht, für die vorgesehene
Bodenplattengründung UG
Einbau einer Sauberkeitsschicht, um einer
Vermischung mit dem Tragschichtmaterial beim Betoneinbau entgegenzuwirken
08.04.2021 - Tag 44 - Verlegung der Bewehrung mit Stahlmatten
26. MÄRZ 2021 - TAG 31 - DIE ERSTEN ROHRE WERDEN VERLEGT
Firma A. Engelhaupt GmbH verlegt die Oberflächen- und Schmutzwasserleitungen.
16. MÄRZ 2021 - TAG 21 - TEILUNTERKELLERUNG
24. FEBRUAR 2021 - TAG 1 - DIE ERDARBEITEN BEGINNEN
23. FEBRUAR 2021- SYMBOLISCHER SPATENSTICH
v.l.n.r. Alexander Schrempf (Leiter Ordnungsamt), Landrat Thorsten
Stolz, Helmut Bluhm (1. Beigeordneter), Ingrid Schmidt
(Ortsvorsteherin), Thorsten Mleczinski (Geschäftsführer MHT GmbH),
Michael Bollmann (Vorsitzender Gemeindevertretung), Bürgermeister Albert
Ungermann, Erika Becker (Kreistagsabgeordnete), Iris Breideband
(Bauamt), Astrid Rost (Gemeindevertreterin), Elisabeth Peterseim
(Bauamt), Uwe Dirlam (Leiter Bauamt) und Dipl.-Ing. Thomas Müller
(Geschäftsführer Planwerk GmbH)
Rohbauarbeiten durch die Firma MHT Hoch- u. Tiefbau GmbH
Das Kita-Gelände "Am Stückweg".
