Wir möchten Sie an den baulichen Entwicklungen zum
Neubau des Feuwehrhauses im Ortsteil Eidengesäß teilhaben lassen.

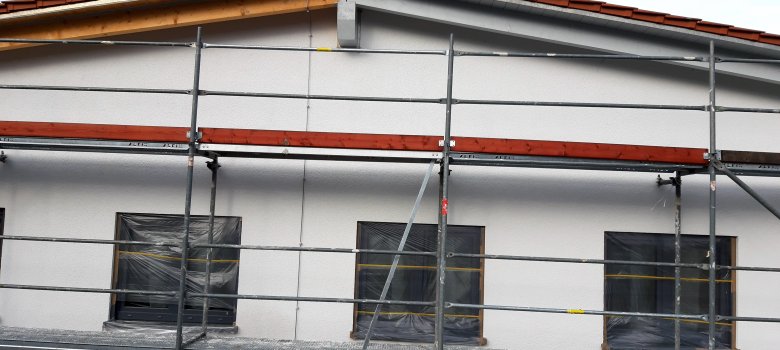

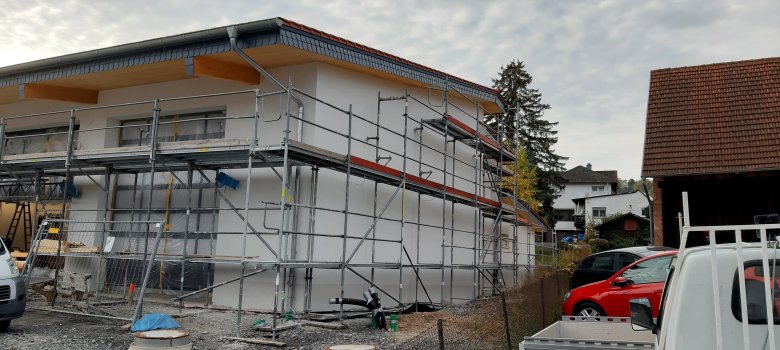

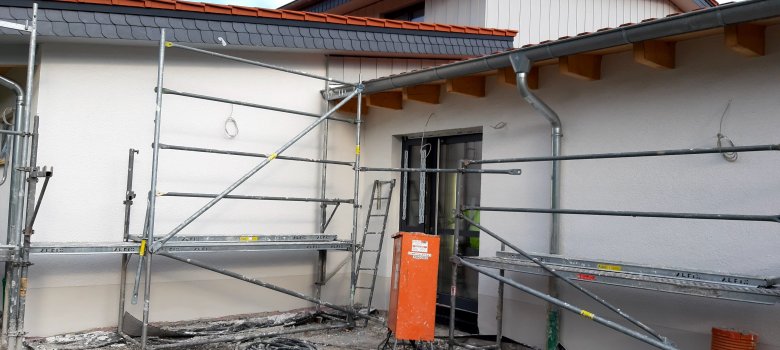

10.10.2022 - ARBEITEN AN DER AUSSENFASSADE

ca. 430 m² Unterputz, Leichtputz mineralisch
Unterputz der Außen-Wandflächen, bestehend aus mineralischem Faser-Leichtputz einlagig inkl. Untergrundvorbereitung

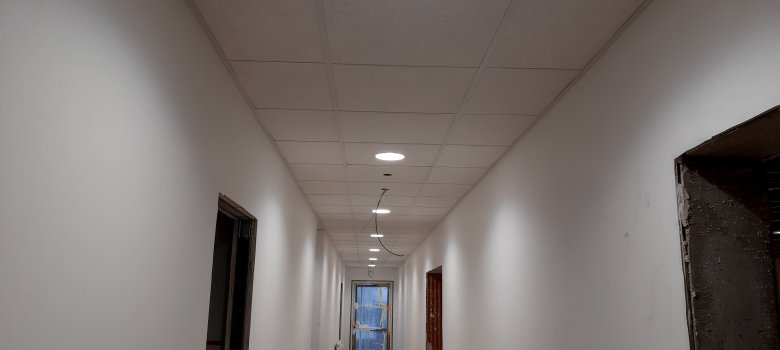

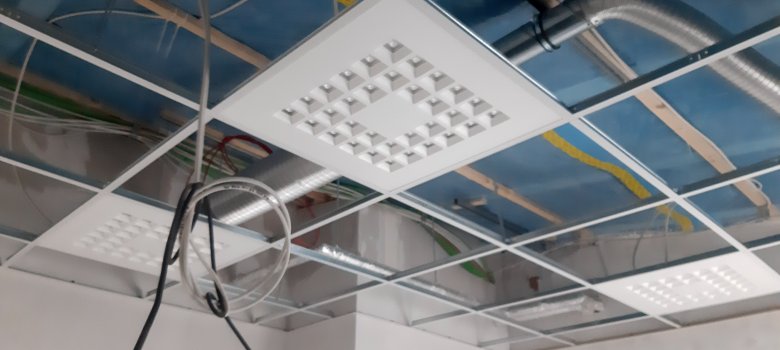

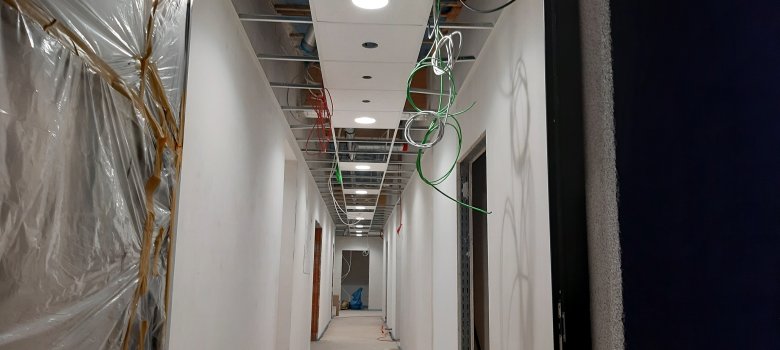

06.10.2022 - BEGINN DER ARBEITEN FÜR DIE AKUSTIKKASSETTENDECKE

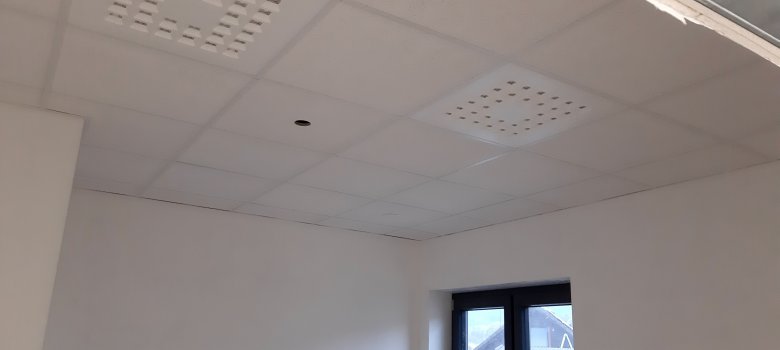

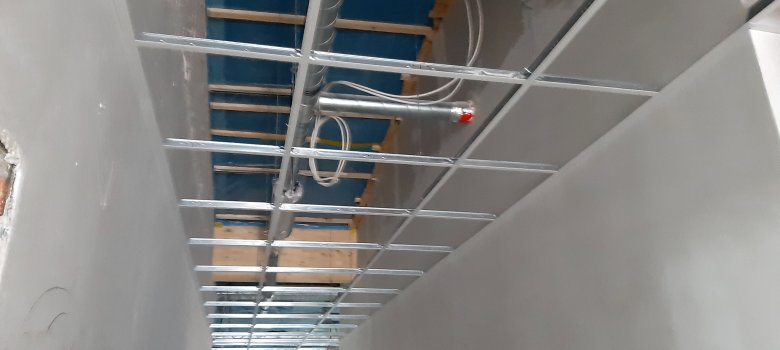

Ca. 280 m² Metallunterkonstruktion aus Tragprofilen für die Akkustikkassettendecken

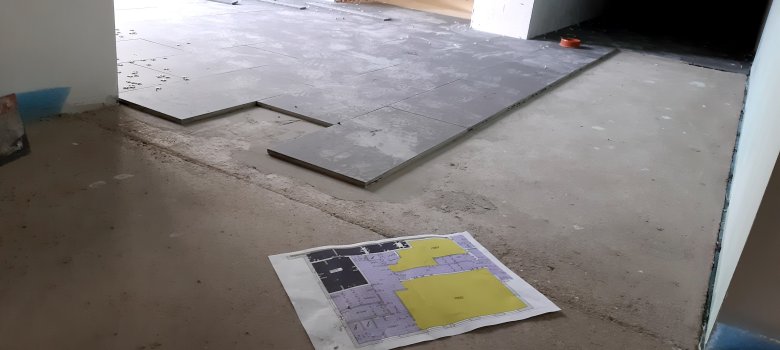

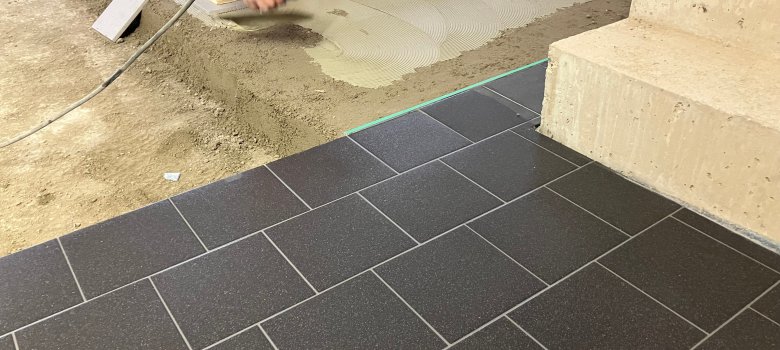

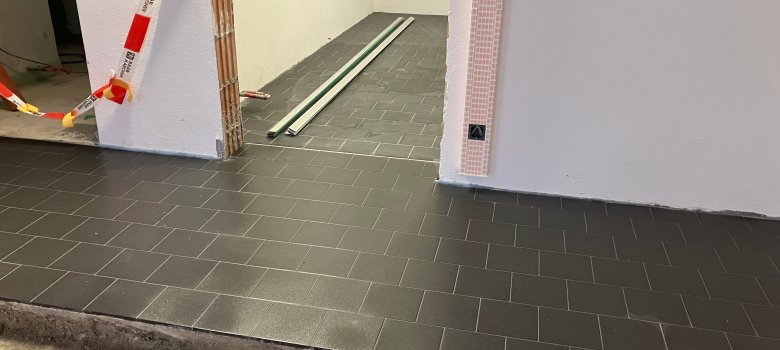

04.10.2022 - DIE ERSTEN BODENFLIESEN WERDEN VERLEGT

Verlegung von ca. 150 m² Bodenfliesen, Format 30x60 cm, Stärke 10mm, Farbe grau / anthrazit, hier: Eingangsbereich - Alarmzugang

hier: Flur 1 und Lagerraum 1 im EG

hier: Küche und Thekenbereich im Sozialraum
12.09.2022 - BEGINN DER FLIESENARBEITEN IM INNENBEREICH

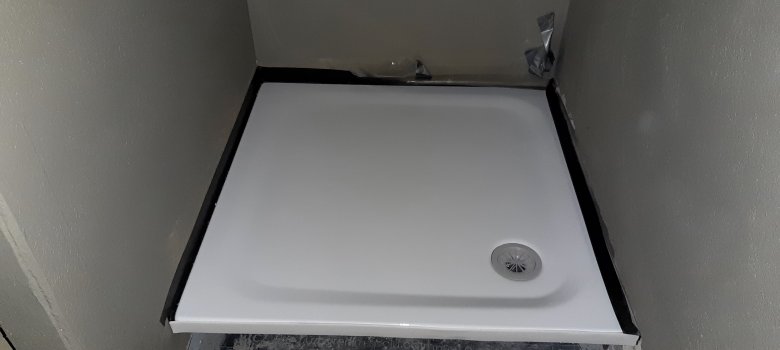

Währenddessen werden die ersten Sanitärobjekte eingebaut; hier Duschwanne in der Damen-Umkleide

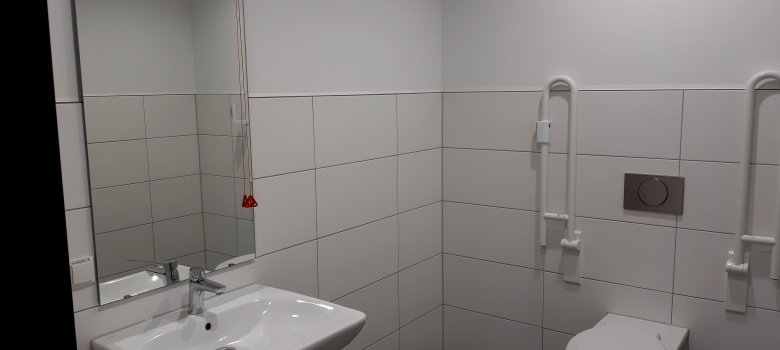

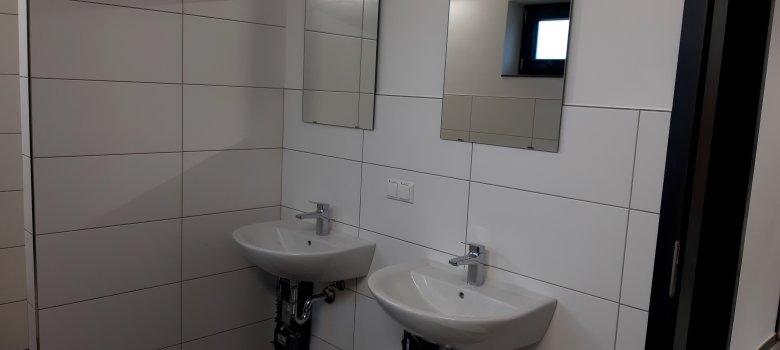

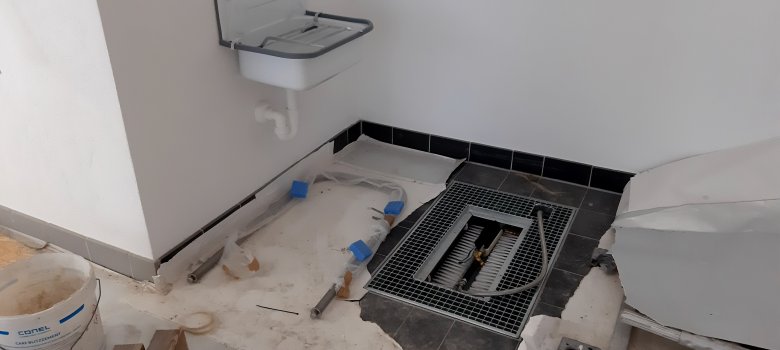

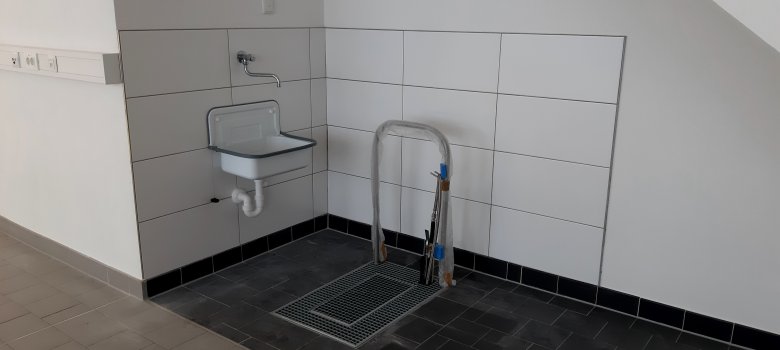

Fliesenverlegung im Behinderten-WC.

Verlegung der Fliesen im Unisex - WC im Alarmbereich.

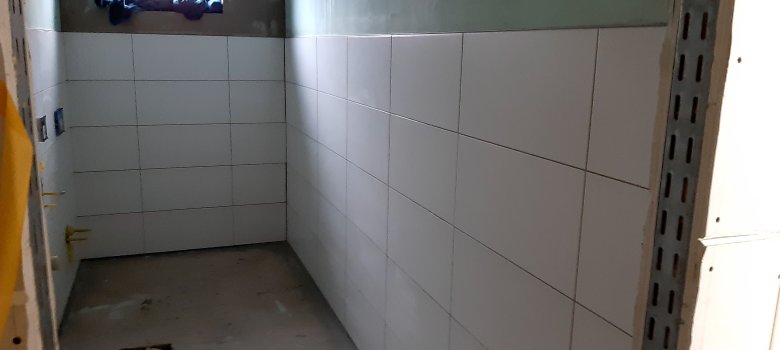

Verlegung von ca. 190 m² Wandfliesen; hier im Trockenraum.

08.09.2022 - 09.09.2022 - VORBERREITUNG FÜR DEN AUSSENPUTZ

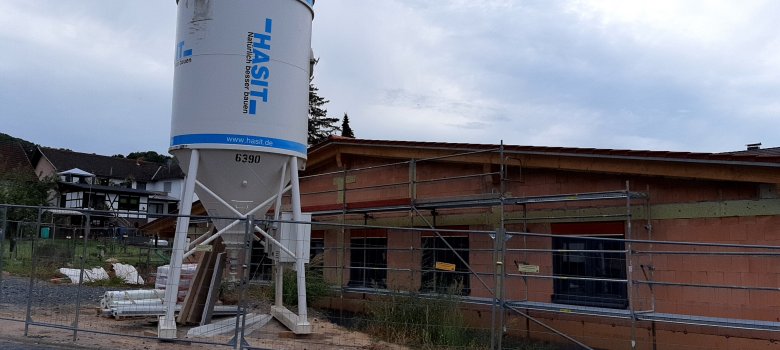

Silo für den Außenputz.

Gerüstarbeiten: Ca. 700 m² Fassaden-Metallgerüst für die Putzer- und Malerarbeiten werden montiert.

Für das Außengerüst wird die Holzverschalung an den neuen Toren entfernt.

Abtransport des Containers.

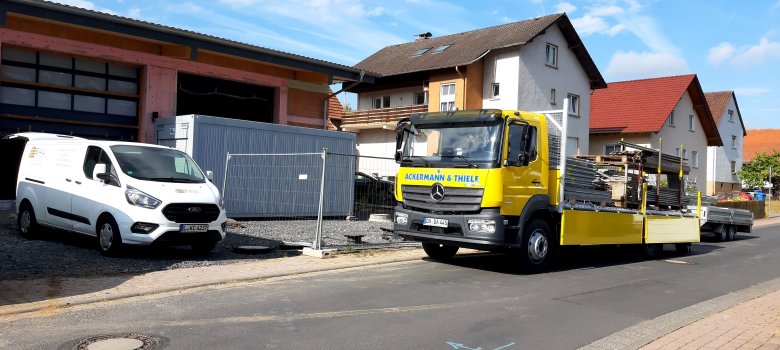

Für das Gerüst im Außenbereich wird Platz benötigt. Der Besprechungscontainer muß weichen.

Anlieferung des Gerüstes für den Außenputz.

08.09.2022 - ANLIEFERUNG UND EINBAU DER HEIZUNGSANLAGE

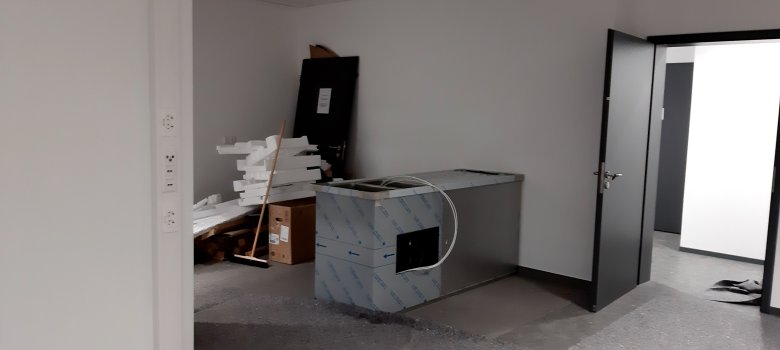

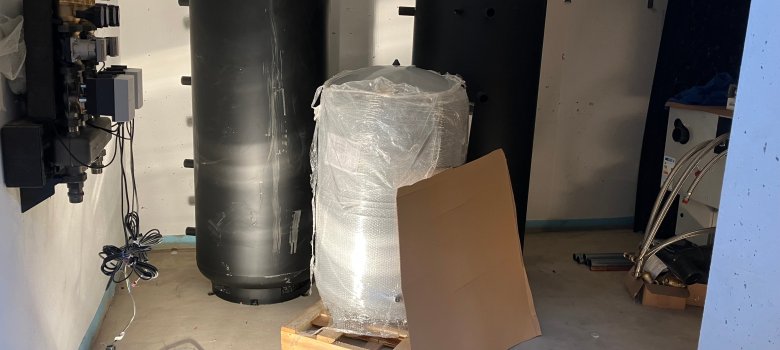

Arbeiten im Heizungsraum: BHKW und Pufferspeicher mit 100 mm Schaumstoff-Isolierung, Membran-Druckausdehnungsgefäße mit 18 Liter und 500 Liter

Einbau von 2 Hochleistungspufferspeichern à 995 Liter als Wärmespeicher für Heizung und Warmwasser.

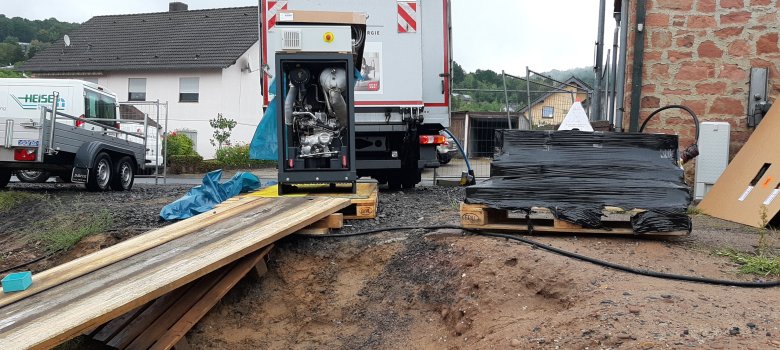

Einbringung des BHKW über die Treppe in den Technikraum im Keller. Das unwegsame Gelände macht den Bau einer Rampe erforderlich.

Einbaufertiges BHKW (Blockheizkraftwerk) für den Betrieb mit Erdgas; Elektrische Leistung 4,5 - 6 kW
07.09.2022 - BEGINN DER FLIESENARBEITEN IN DER FAHRZEUGHALLE UND DER WERKSTATT

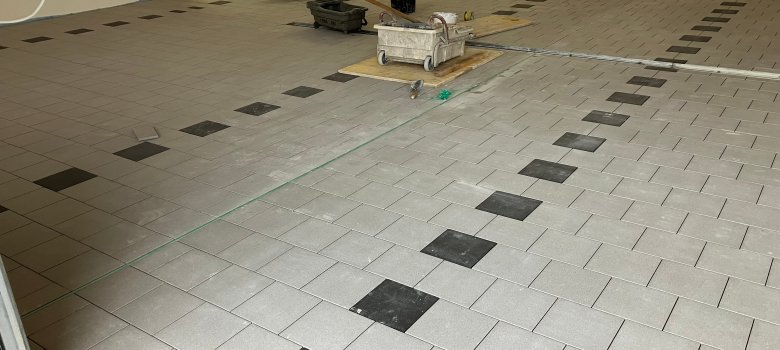

Fertig verlegter Rüttelboden aus Feinsteinzeug Klinkerplatten mit Entwässerungsrinne für abtropfendes Wasser.

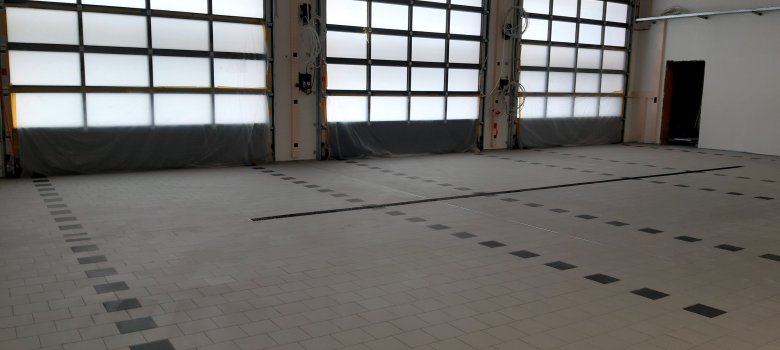

Verlegung von ca. 205 m² Rüttelboden Feinsteinzeug Klinkerplatten in der Fahrzeughalle und der angrenzenden Werkstatt.

Rüttelboden in der Werkstatt

Einbringen eines hydraulisch abbindenden Bettungsmörtels

Einbau der Stiefelwaschanlage in vorhandene Bodenmulde in der Fahrzeughalle

Einbau einer Dampfsperre aus einer Lage Bitumenschweißbahn

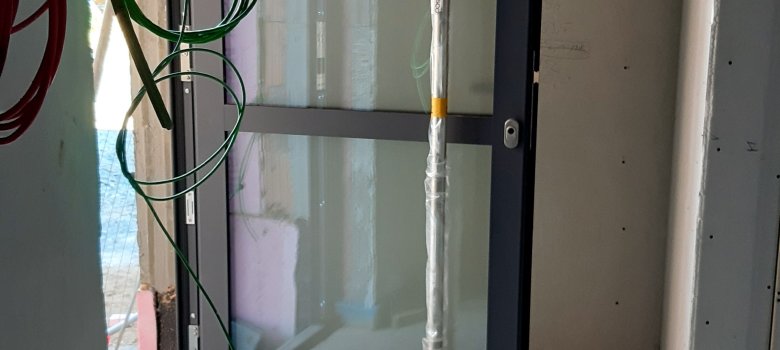

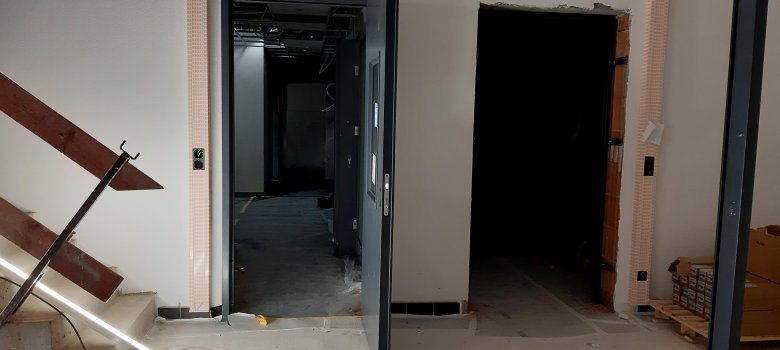

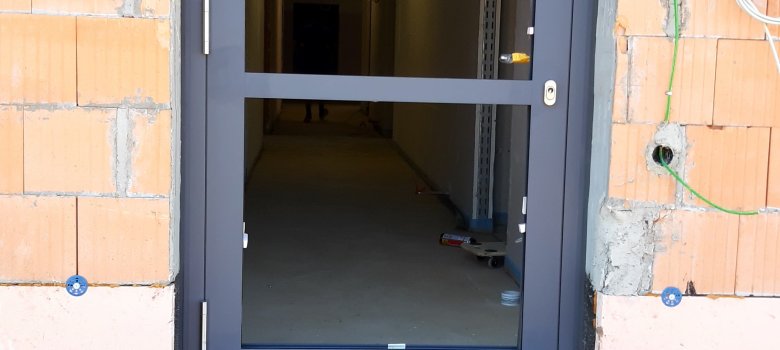

06.09.2022 - MONTAGE DER AUßENTÜREN

2-teilige Aluminium Eingangstür am Alarmzugang

1-teilige Aluminium Eingangstür zum Übergaberaum

1-teilige Aluminium Eingangstür am Haupteingang Sozialbereich

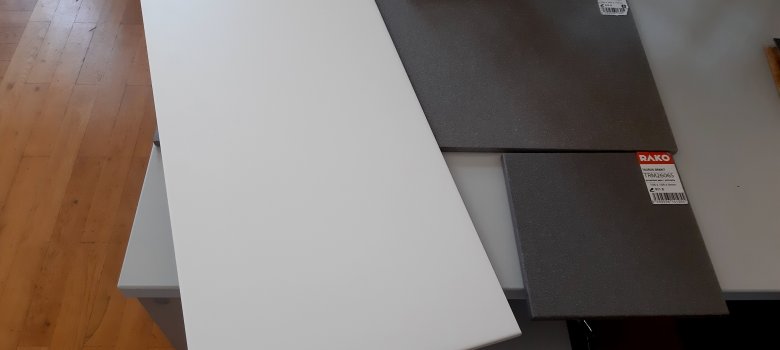

05.09.2022 - BEMUSTERUNG DER FLIESEN FÜR DEN INNENBEREICH

Bemusterung der Wand- und Bodenfliesen

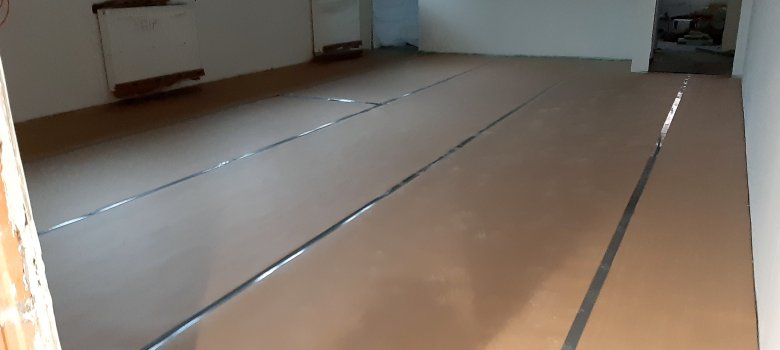

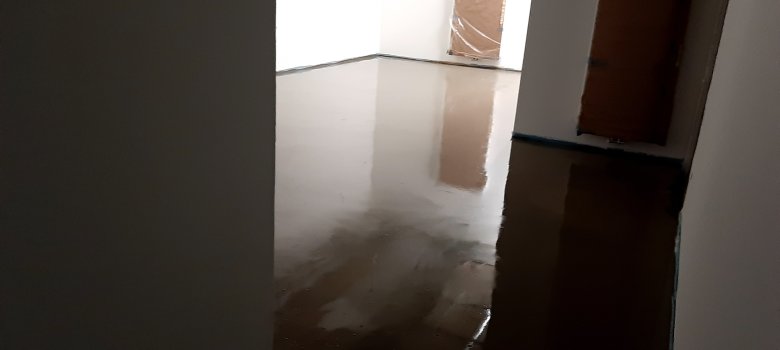

01.08.2022 - DER ESTRICH WIRD VERLEGT

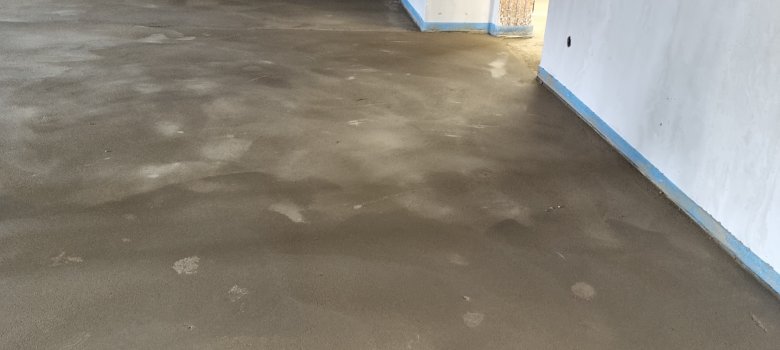

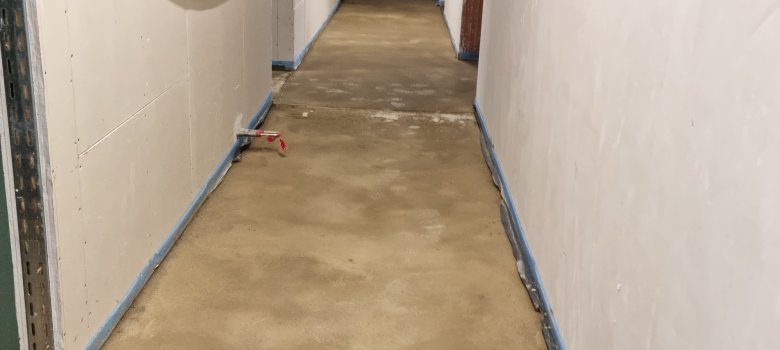

Zementestrich im Flur des Sozialbereiches

ca. 480 m² Zementestrich als schwimmender Estrich auf Trittschalldämmung und Wärmedämmung; Randstreifen aus PE-Schaum mit Foliehier im Schulungsraum

1 Lage Trittschalldämmung aus EPS Dämmplatten unter dem Estrich

11.07.2022 - INZWISCHEN GEHEN DIE ELEKTROARBEITEN INNEN UND AUßEN WEITER

Solarelementhalterziegel mit Aufsatzelementen......

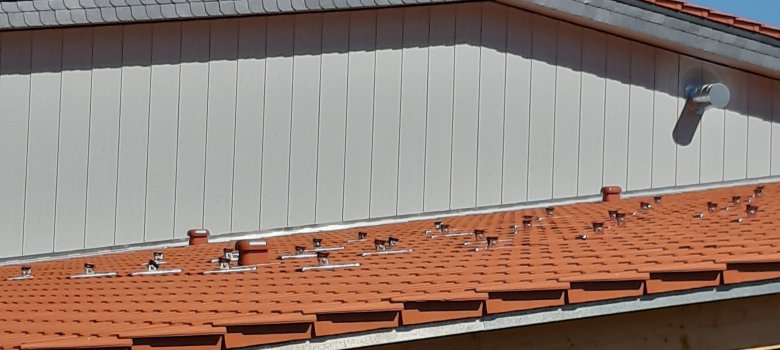

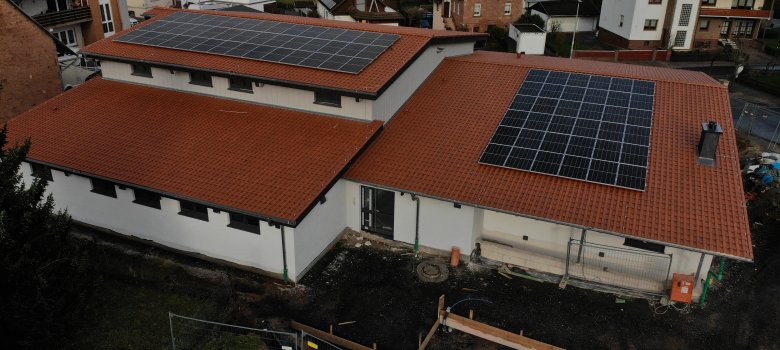

...für die Montage einer Photovoltaikanlage auf dem Dach im Sozialbereich

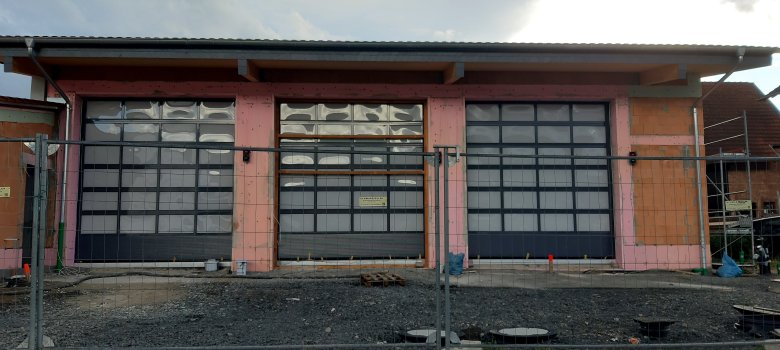

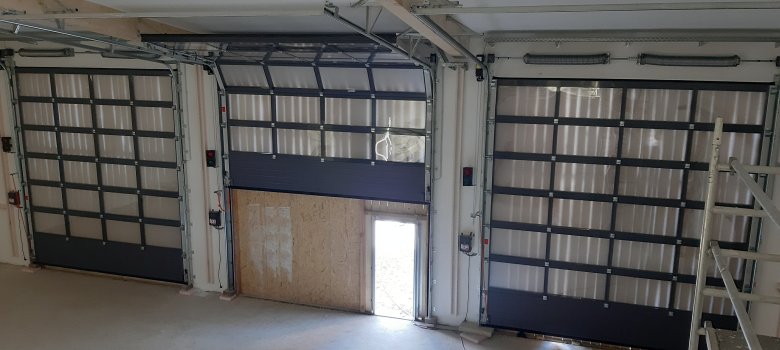

04.07.2022 - DIE NEUEN TORE WERDEN EINGEBAUT

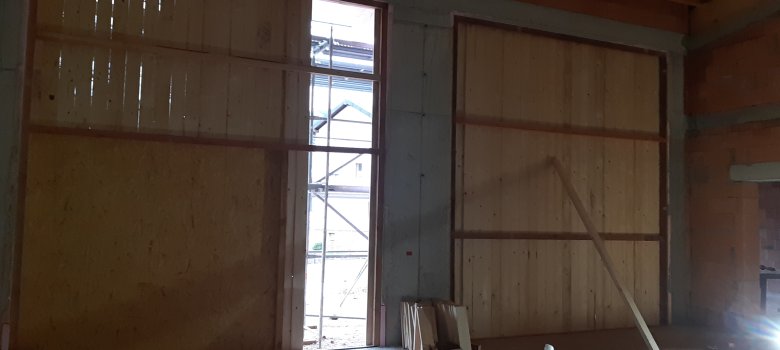

Im Innenbereich werden die neuen Tore mit einer Folie vor Beschädigungen geschützt

Die Holzverschalung außen bleibt zum Schutz der Tore bis zu den Außenputzarbeiten befestigt.

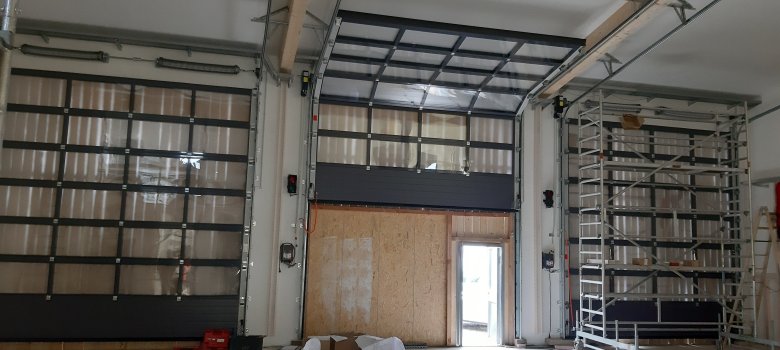

Sektionaltoranlage mit Antrieb & Schließkantensicherung / Rot-Grün-Ampeln innen & außen

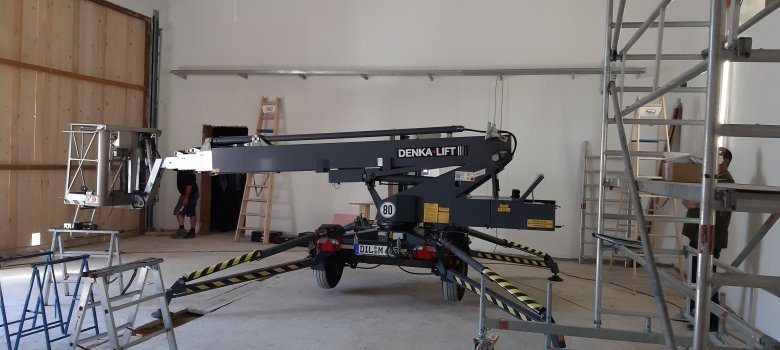

Hub-Scherenbühne für die Montage der Toranlagen
04.07.2022 - VORBEREITUNGEN INNENAUSBAU SOZIALBEREICH

Einbau Holzleimbinder für die Faltwand im Schulungsraum

23.05.2022 - BEGINN DER INNENPUTZ- UND MALERARBEITEN

Grundanstrich in der Fahrzeughalle

Grundanstrich mit Innenfarbe aus Dispersonsbasis

Aufbringen von ca. 455 m² Wand-Innenputz aus Kalkzement und ca. 560 m² Wandputz aus Gips
28.03.2022 - 30.05.2022 - TECHNISCHE GEBÄUDEAUSSTATTUNG (ELEKTRO - HEIZUNG - SANITÄR - LÜFTUNG) - ES GEHT VORAN

Kompaktlüftungsgerät mit Wärmerückgewinnung

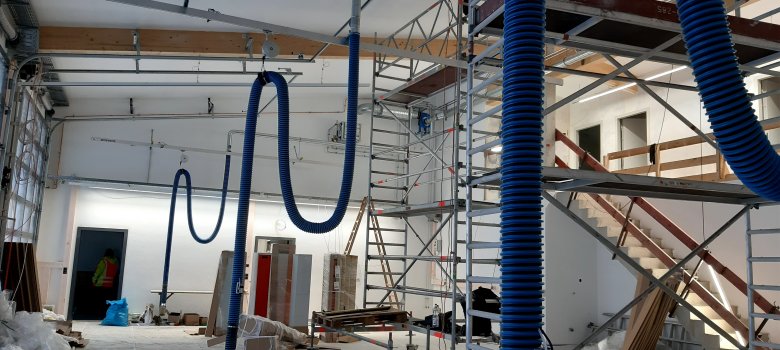

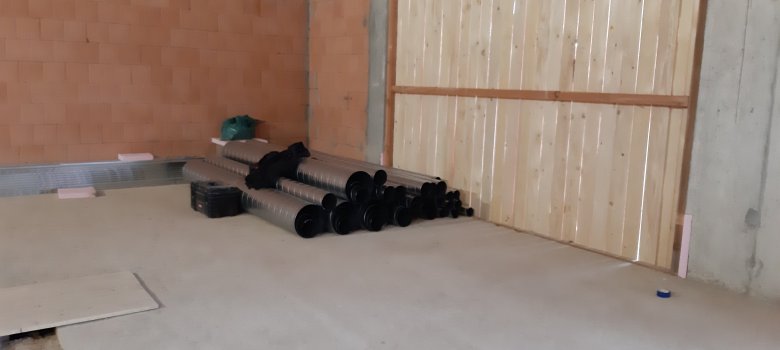

Montage der Lüftungsanlage; Eckige Schalldämpfer mit runden Anschlüssen; Wickelfalzrohr

Einbau der Kabelpritsche
28.03.2022 - DIE ARBEITEN DER LÜFTUNGSANLAGEN BEGINNEN

Lüftungsanlage mit Wärmerückgewinnung für WC- und Nebenräume mit ca. 110 m² sowie für den Umkleidebereich mit Nebenräumen mit
ca. 170 m²
14.03.2022 - DIE ELEKTROARBEITEN BEGINNEN

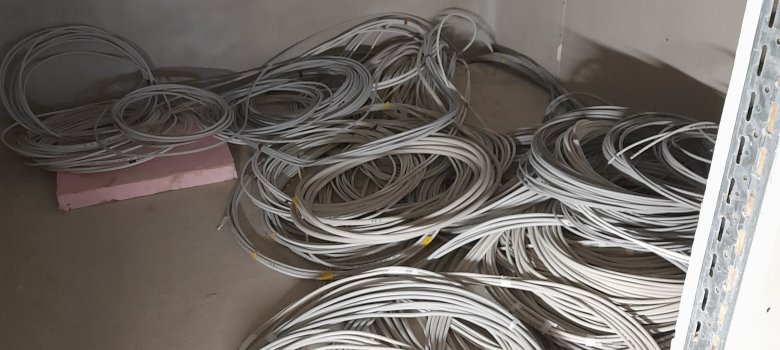

Verlegung von ca 10.000 m Stark-/Schwachstromkabel

07.03.2022 - DIE HEIZUNGS- UND SANITAERARBEITEN BEGINNEN

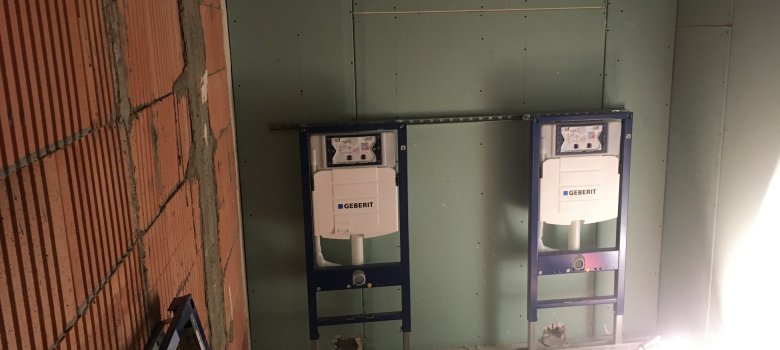

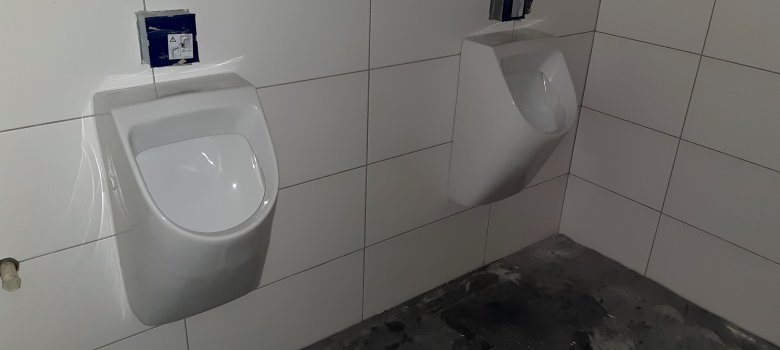

Montageelemente für Wand-WC/Urinal
07.03.2022 - 09.03.2022 ANLIEFERUNG UND EINBAU DER FENSTER

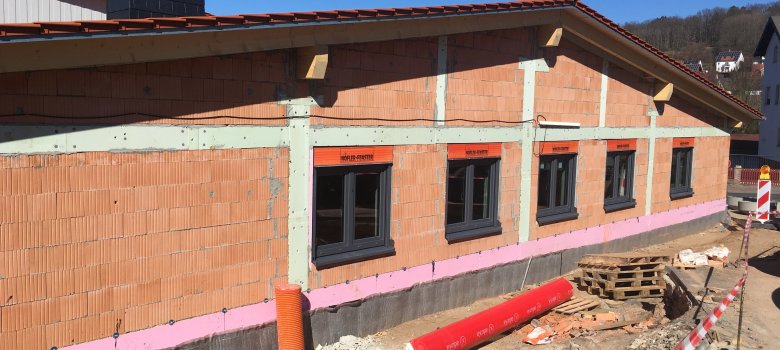

Kunststofffenster im EG und 1. OG (Empore) mit Insektenschutz als Rollo im Rollokasten und Außenfensterbänke aus Aluminium

15.02.2022 - DIE WÄRMEDÄMM- UND TROCKENBAUARBEITEN BEGINNEN

Zur Feinabstimmung finden regelmäßig Baustellentermine mit den Fachplanern und Projektleitern statt

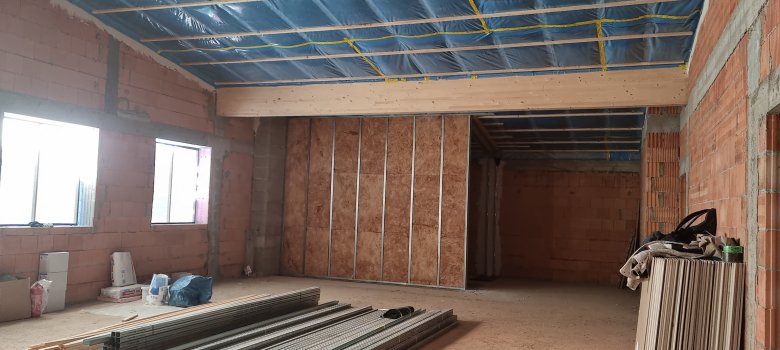

Vom Unterrichtsraum der Blick zur Küche

Die ersten Montagewände im Unterrichtsraum entstehen: Metall-Ständerwerk aus verzinkten Profilen als innere Trennwand; Mineralwolledämmung wird in den Zwischenräumen eingebaut

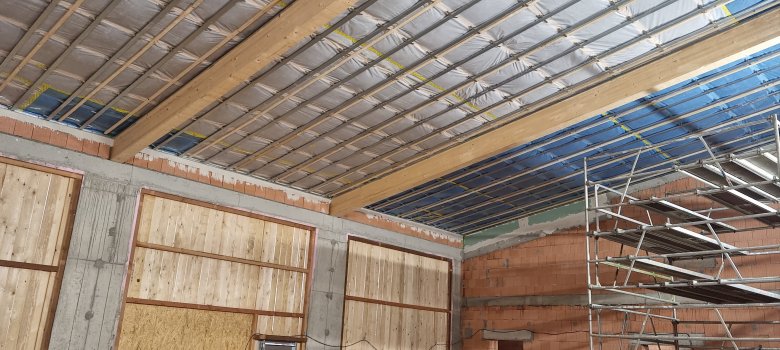

Fahrzeughalle: Die Mineralwolle-Wärmedämmung zwischen den Sparren/Balken wird als Volldämmung eingebaut. Die Luft- und Dampfbreme aus PE-Folie wird angebracht und mit Dichtungsband angeklebt.
14.02.2022 - DIE LETZTEN TÖPFE WERDEN EINGEBAUT

Restliche Erdarbeiten vor der Fahrzeughalle und Anschluss der Dachentwässerung an das Abwassersystem

Koaleszensabscheider aus Kunststoff zum Einbau ins Erdreich; Gesamtvolumen: 4300 Liter
14.02.2022 - DIE VORBEREITUNGEN FÜR DIE WÄRMEDÄMMARBEITEN WERDEN GETROFFEN

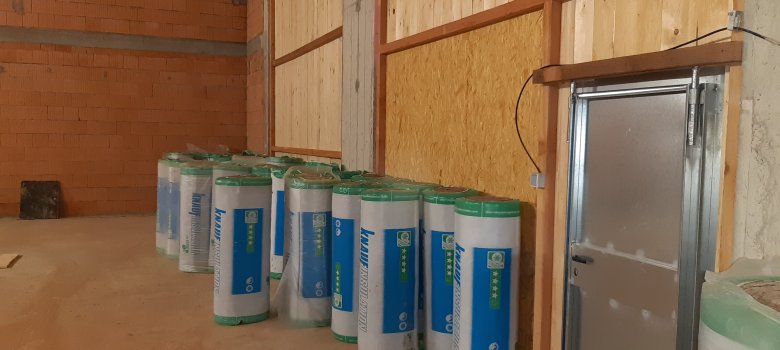

Anlieferung von Mineralwolle-Wärmedämmung (insgesamt ca. 755 m²)

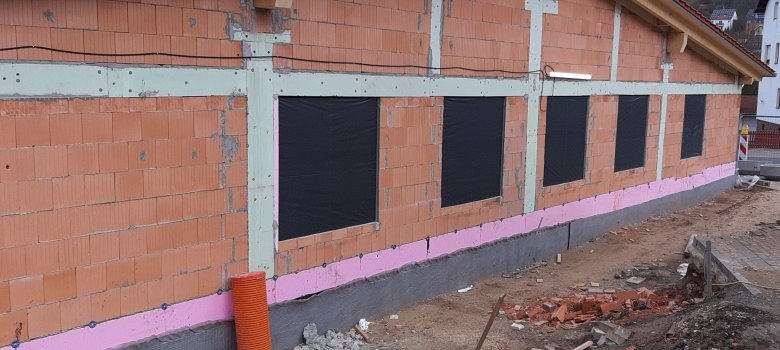

Provisorische Schließung der Fenster

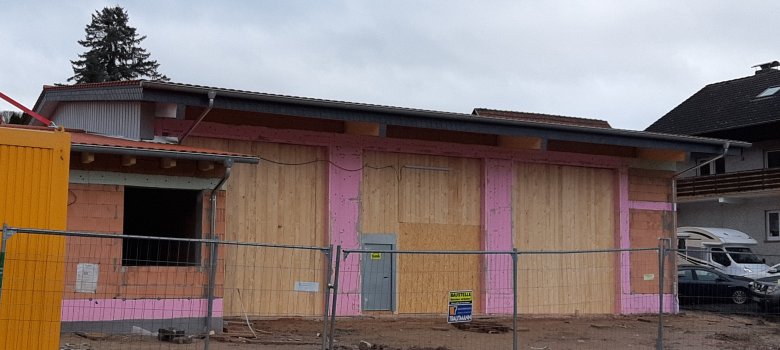

31.01.2022 - 05.02.2022 - PROVISORISCHE SCHLIESSUNG DER AUSSENTÜREN UND TORE

Einbau einer Wechselöffnung für die Anlieferung großer Baumaterialien und Montage der Bautüren

Schließen der großen Toröffnungen mit 24mm dicken und 16 cm breiten Brettern
31.01.2022 - ES WIRD HELL AUF DER BAUSTELLE

Baustellenbeleuchtung in der zukünftigen Damenumkleide

Baustellenbeleuchtung in der neuen Fahrzeughalle

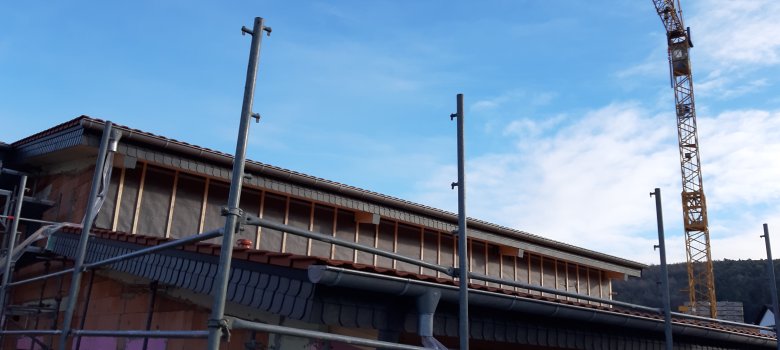

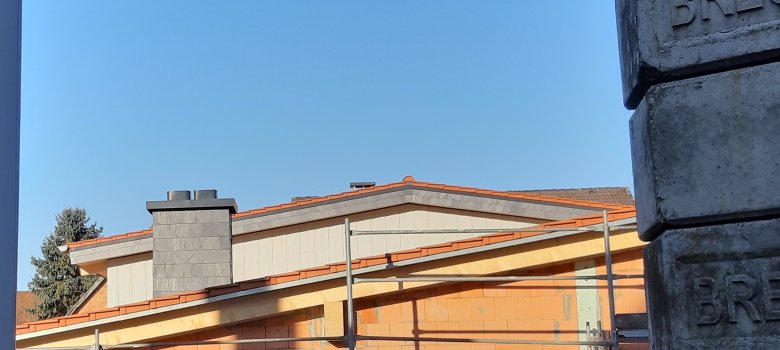

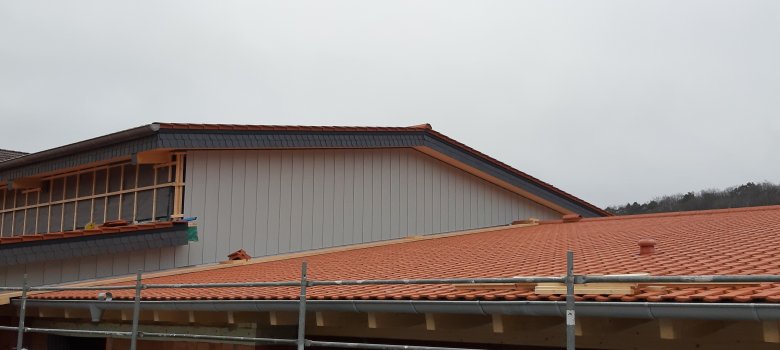

10.01.2022 - DIE FASSADENVERKLEIDUNG WIRD ANGEBRACHT

James Hardie Plank als Boden-Deckelschalung

Unterkonstruktion aus Konterlattung und Querlattung
22.12.2021 - 07.01.2022 - WINTERPAUSE
14.12.2021 - EIN RICHTFESTBÄUMCHEN DARF NICHT FEHLEN

Konterlattung auf nageldichter Dachunterspannbahn
09.12.2021 - LINSI ÜBERGIBT EIN "RICHTFEST TO GO"

Linsi nutzt die Gelegenheit: Probefahrt in der neuen Fahrzeughalle.

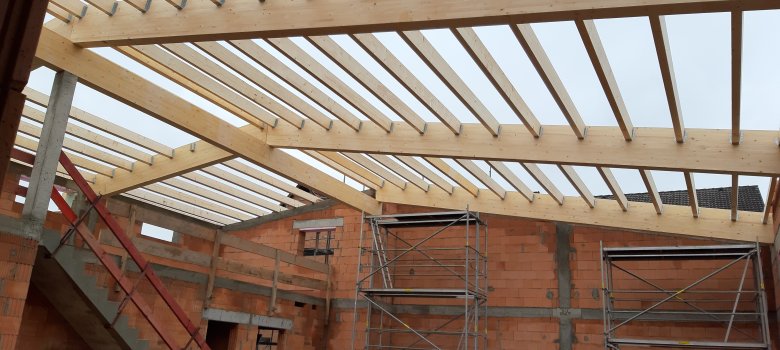

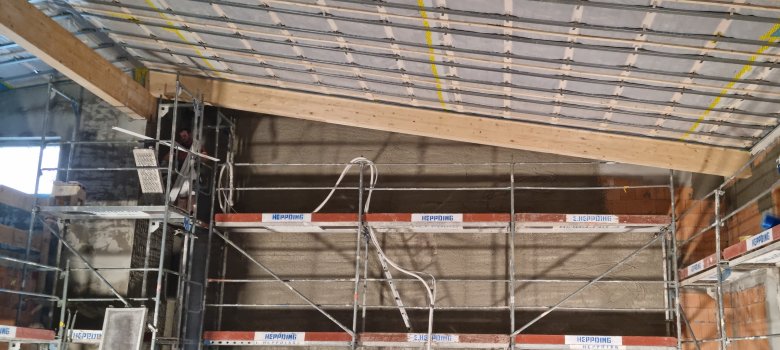

29.11.2021 - DACHARBEITEN GEHEN VORAN

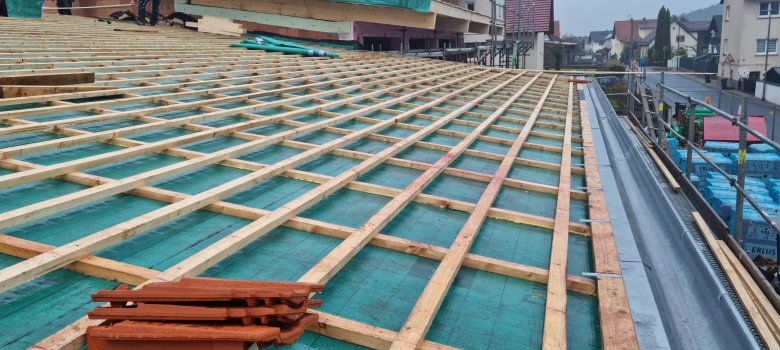

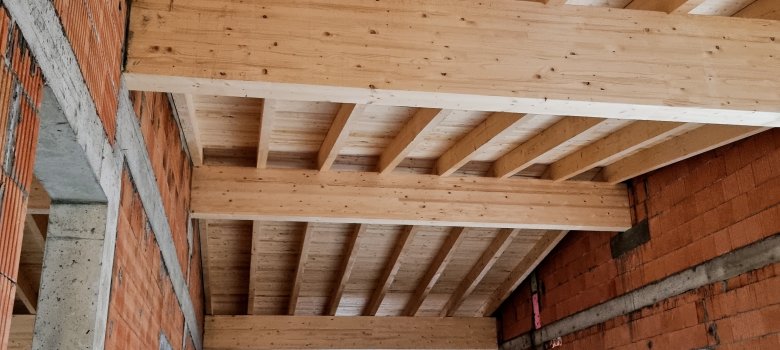

Dachstuhl Fahrzeughalle

Holzschalung mit Nut und Feder aus Fichtenholz im Eingangsbereich

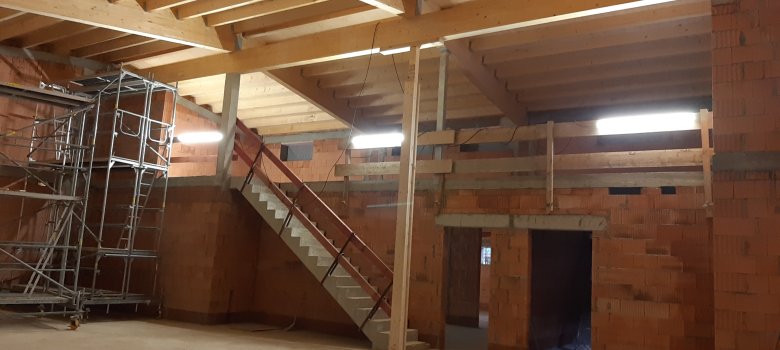

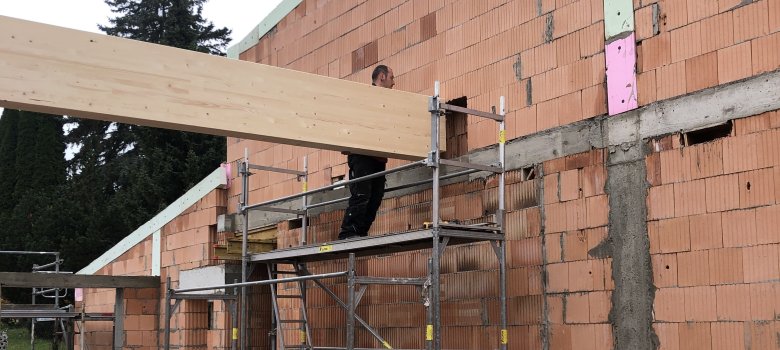

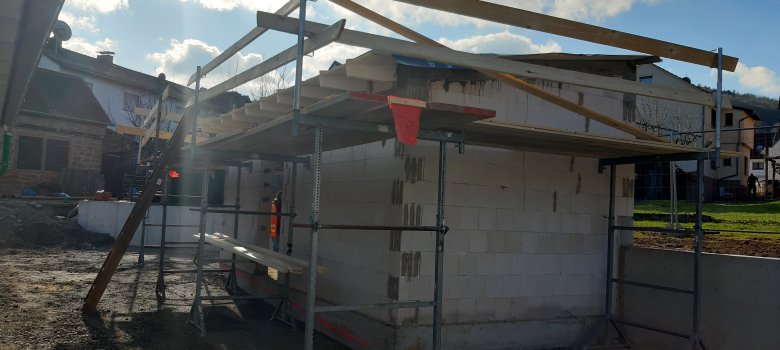

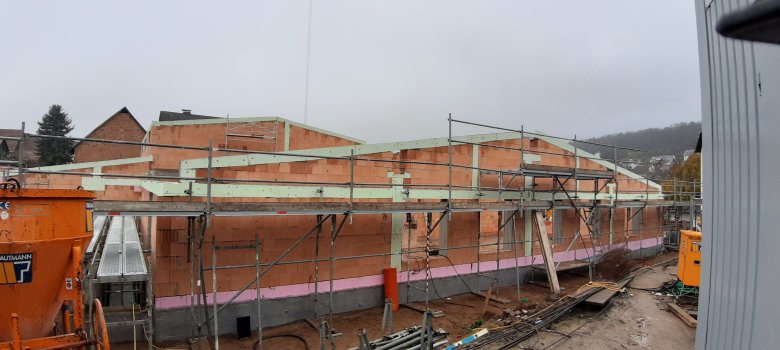

20.11.2021 - DACHSTUHL WIRD AUFGESCHLAGEN

20.11.2021: Die ersten Pfetten im Sozialbereich sind verlegt.

20.11.2021: Einbringung der ersten Pfetten

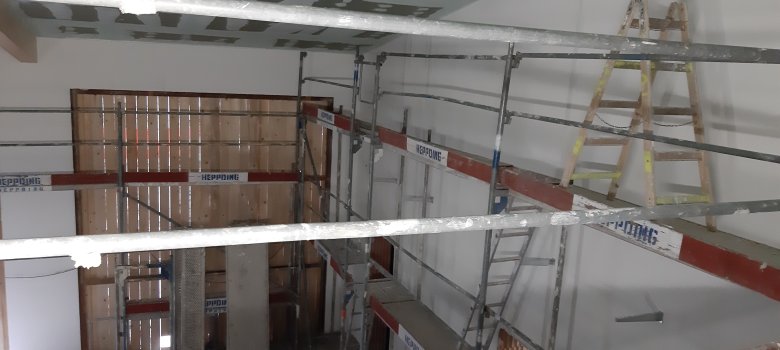

19.11.2021 - GERÜSTARBEITEN

19.11.2021: Fassaden-Arbeitsgerüst als Schutzgerüst für restliche Rohbauarbeiten, Zimmermannarbeiten und Dachdeckerarbeiten

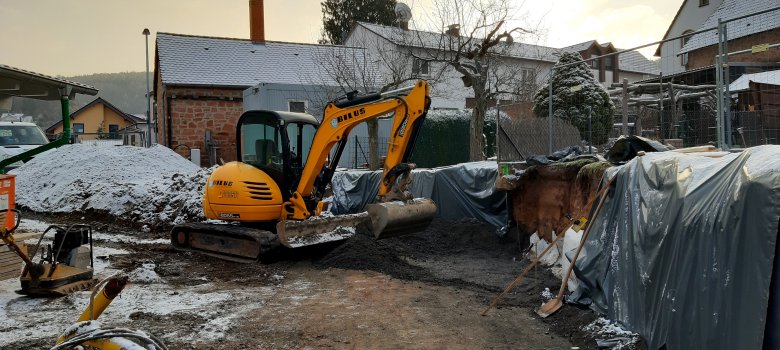

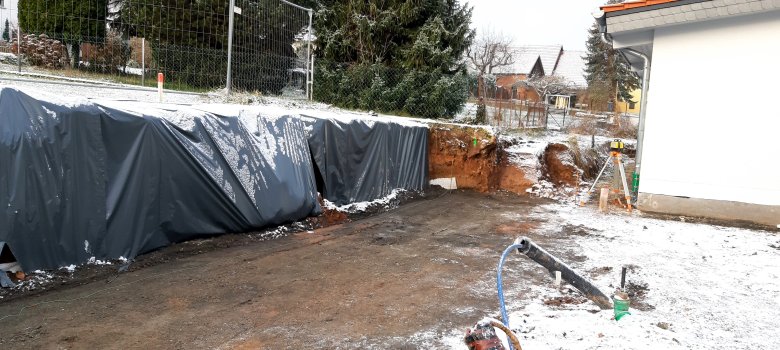

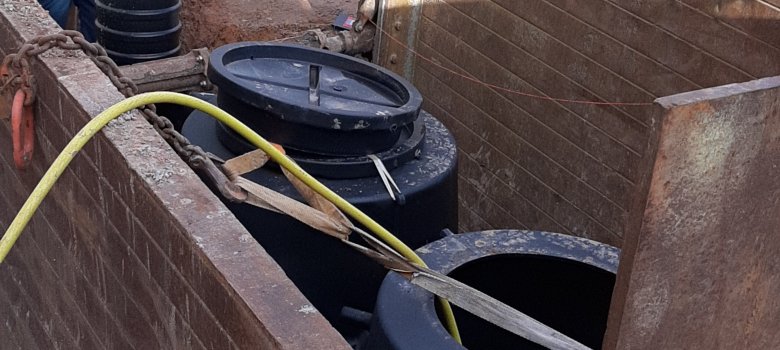

Die restlichen Zisternen werden eingebaut.

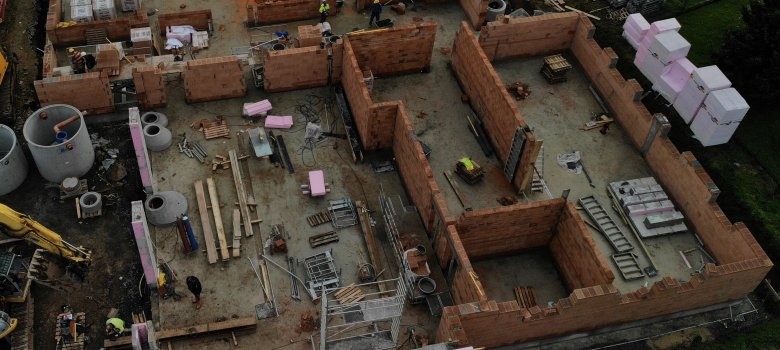

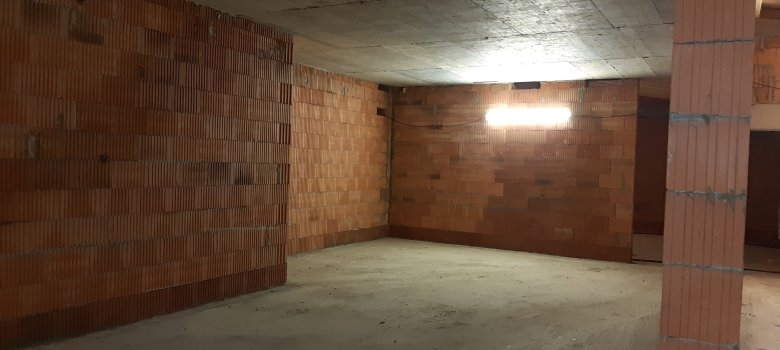

03.11.2021 - HOCHBAUARBEITEN

03.11.2021: Erste Verlegung einer Stahlbetonmassivdecke über dem EG

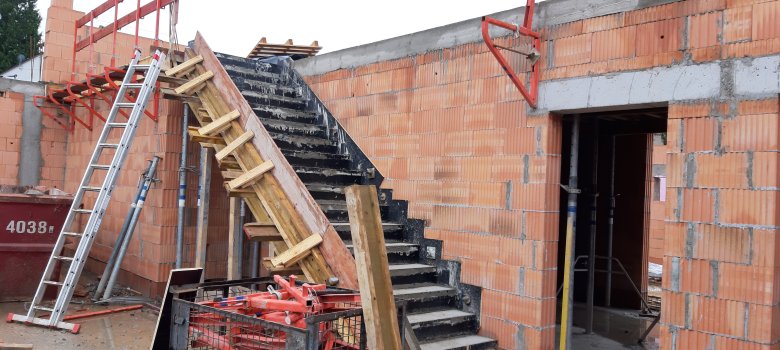

03.11.2021: Geradläufige Podesttreppe vom EG zum OG

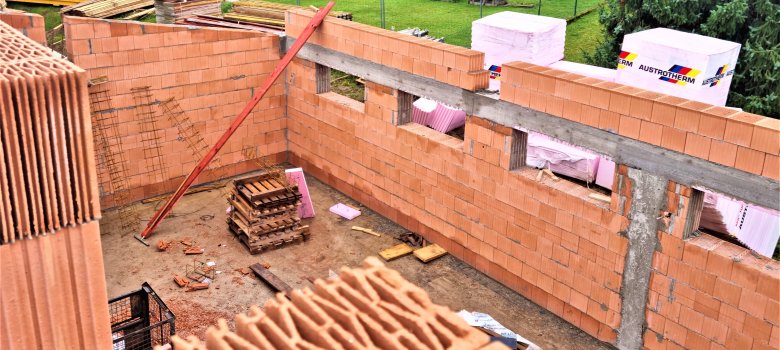

03.11.2021: Mauerwerk der Innen- und Außenwände .

03.11.2021: Entstehung der Innwände.

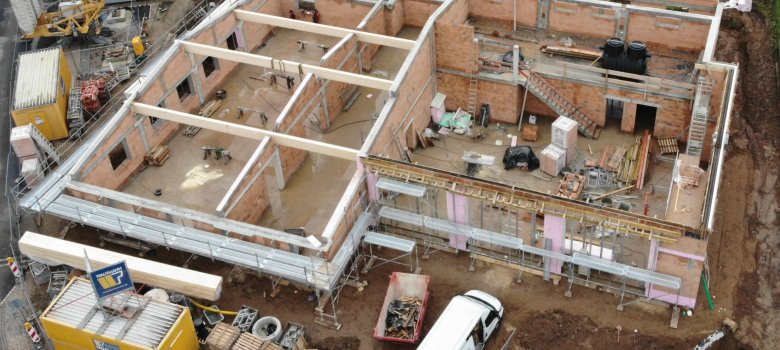

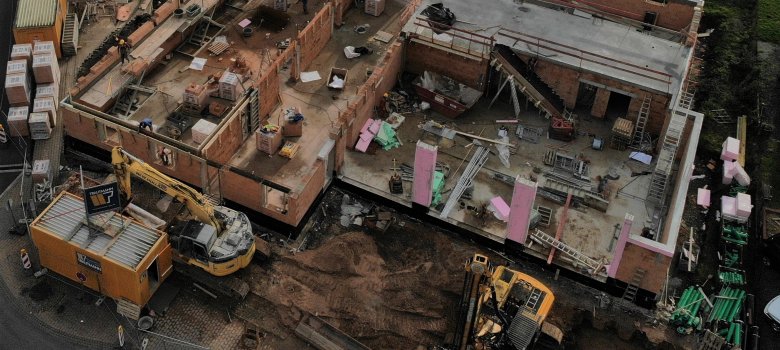

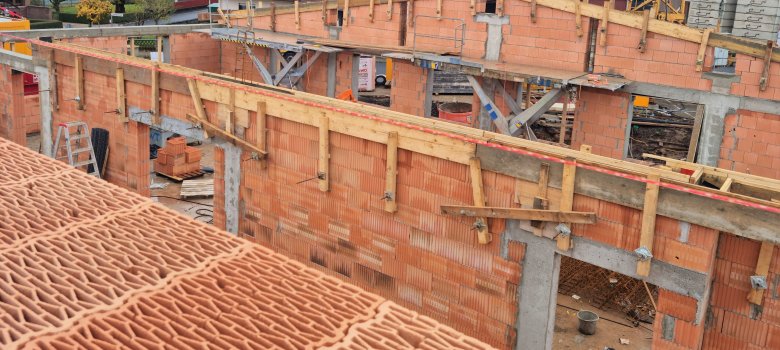

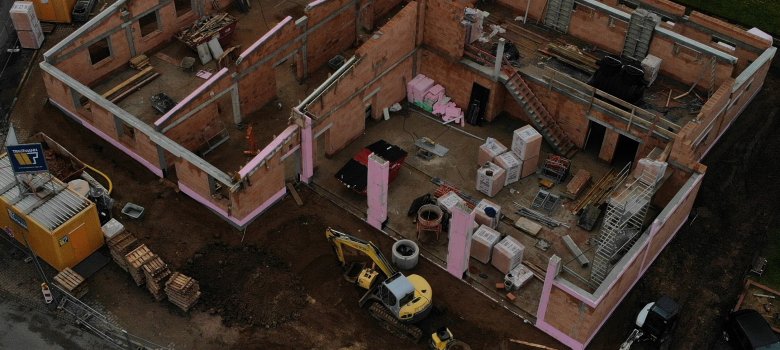

16.10.2021: Die Hochbauarbeiten schreiten voran.
16.10.2021 - VORBEREITUNG ZUM EINBAU DER ZISTERNEN

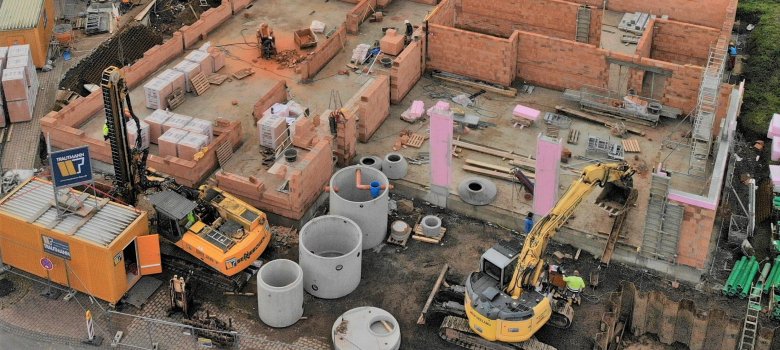

16.10.2021: Der Einbau der Retentions-Zisternen und Zisternen zur Regenwassernutzung wird vorbereitet.
13.10.2021 - EINBRINGUNG DER SPUNDWÄNDE
11.10.2021 - BOHRUNG FÜR DIE EINBRINGUNG VON SPUNDWÄNDEN

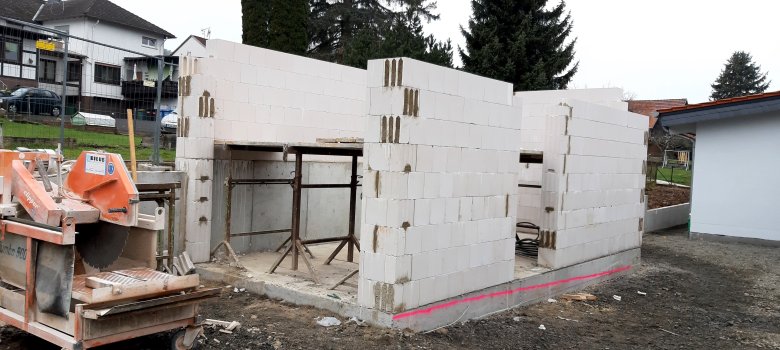

05.10.2021 - DIE ERSTEN WÄNDE ENTSTEHEN

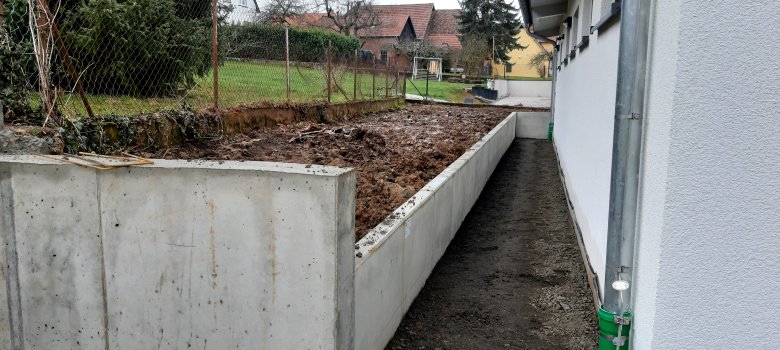

21.09.2021 - 04.10.2021 - FERTIGSTELLUNG DER BODENPLATTE

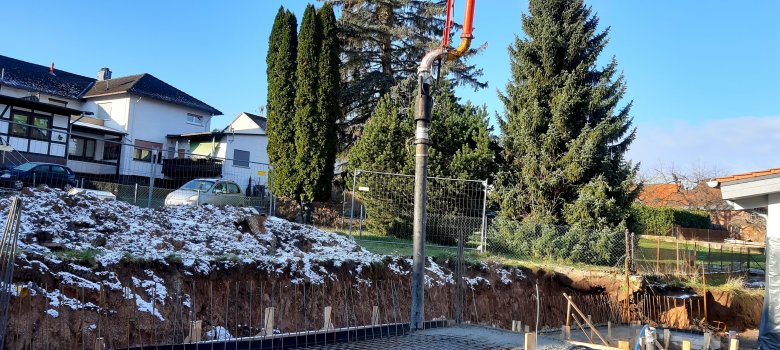

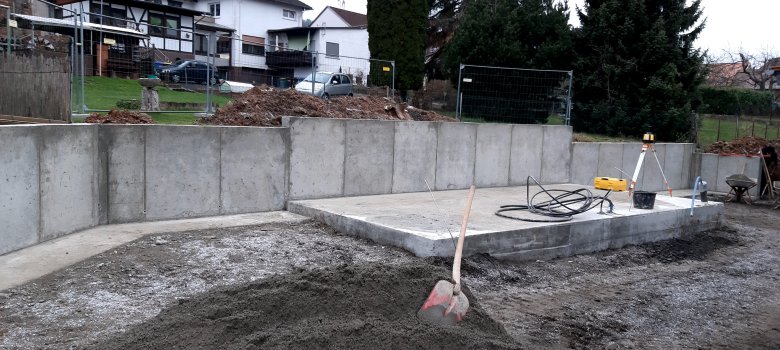

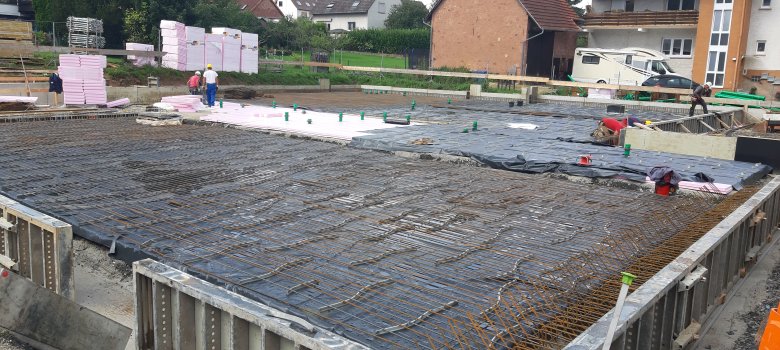

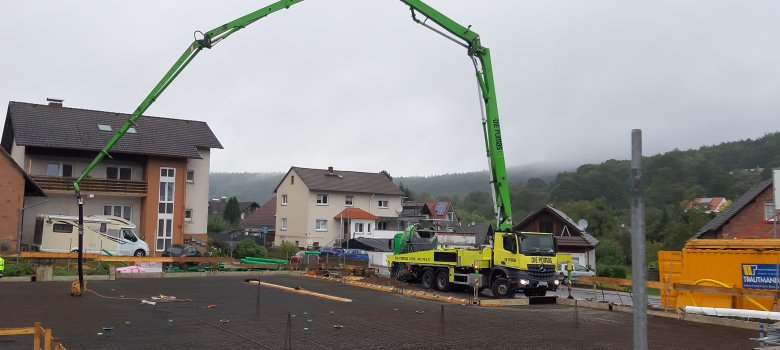

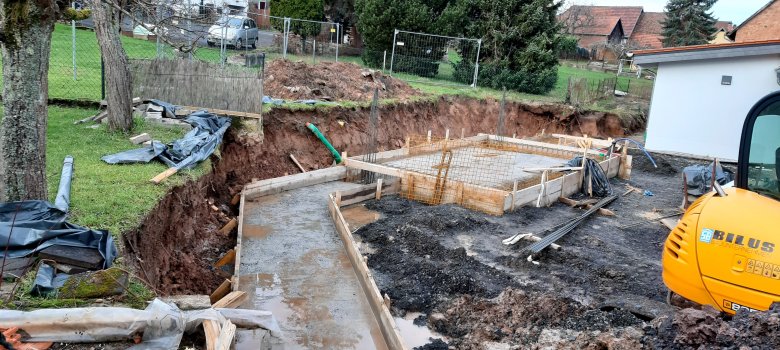

04.10.21: Die Bodenplatte wird gegossen

30.09.21: Stahlarbeiten - Einbau der Bewehrung
03.09.2021 - BETONARBEITEN HAUSANSCHLUSSKELLER
09.08.2021 - AUSHUB HAUSANSCHLUSSKELLER
02.08.2021 - VORBEREITUNG FÜR DIE BODENPLATTE

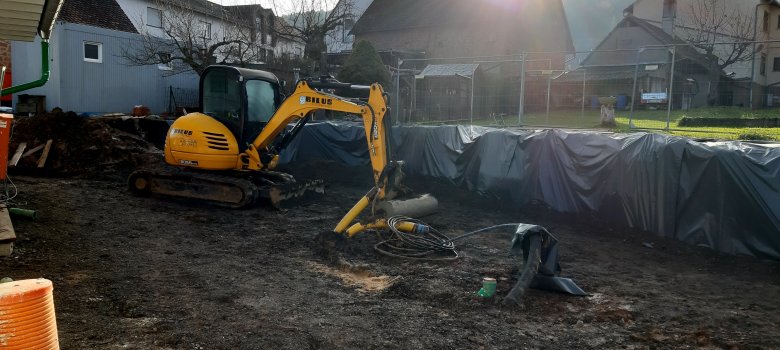

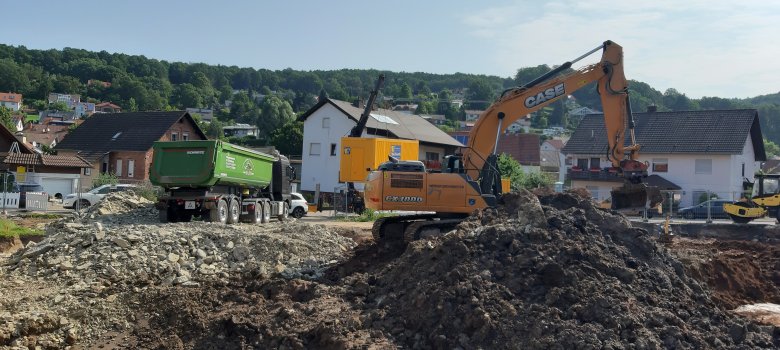

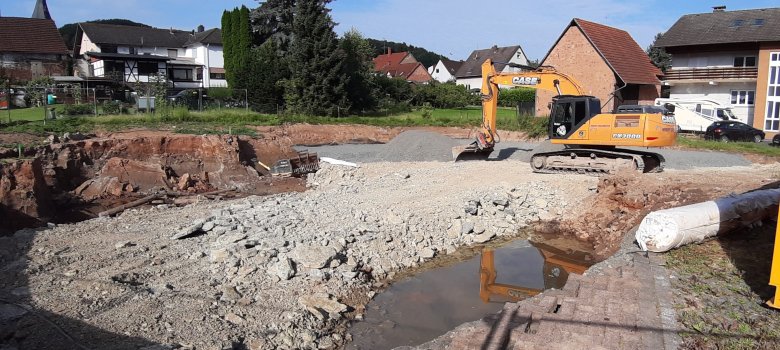

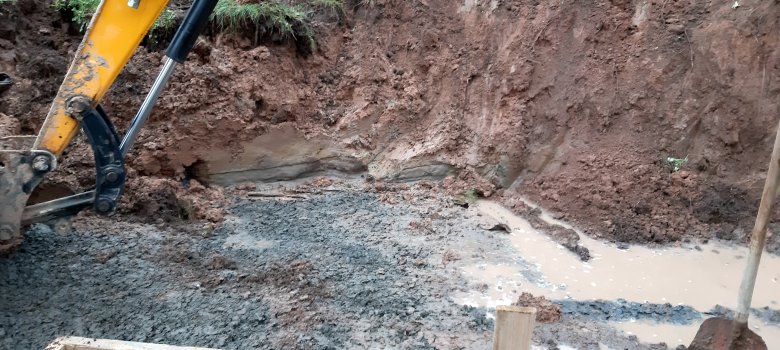

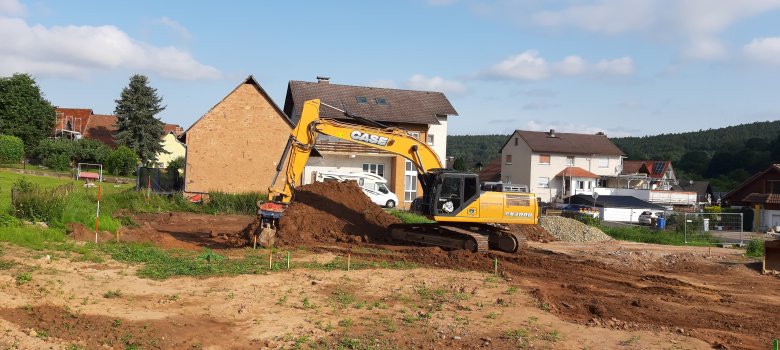

19.07.2021 - DIE ERDARBEITEN BEGINNEN

Rohbauarbeiten durch die Firma W. Trautmann Baugesellschaft mbH & Co. KG

Erdbauarbeiten durch die Firma Weider Erdarbeiten

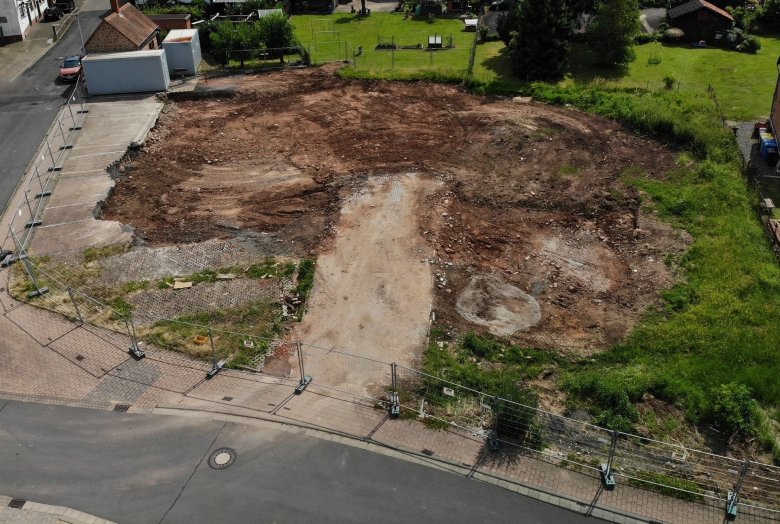

05.07.2021 - TAG 69 - SYMBOLISCHER SPATENSTICH

Der symbolische Spatenstich für das Feuerwehrhaus, das im Herbst 2022 eingeweiht werden soll.

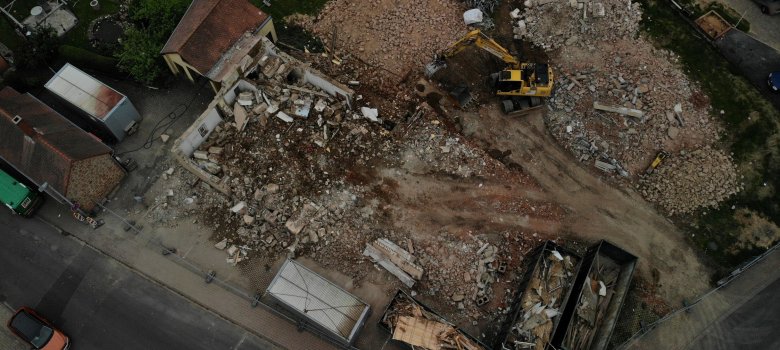

28.04.2021 - 27.06.2021 - TAG 61 - ABBRUCHARBEITEN BEENDET

27.06.2021: Die Rohbauarbeiten können beginnen
08.04.2021 - BAUSTELLENEINRICHTUNG

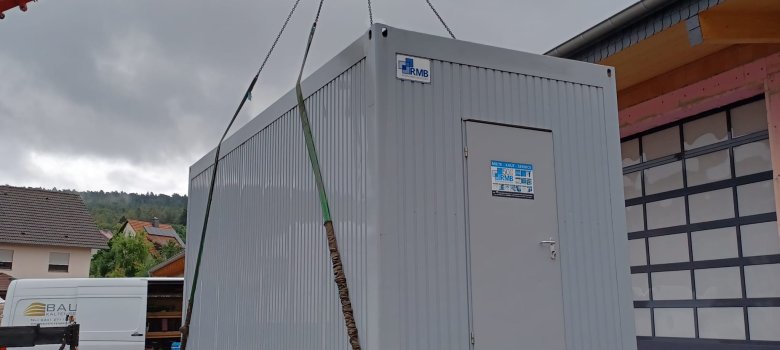

Lieferung der Sanitär- und Aufenthaltscontainer
DAS GRUNDSTÜCK

Feuerwehrhaus

Ehemaliges Nachbargrundstück

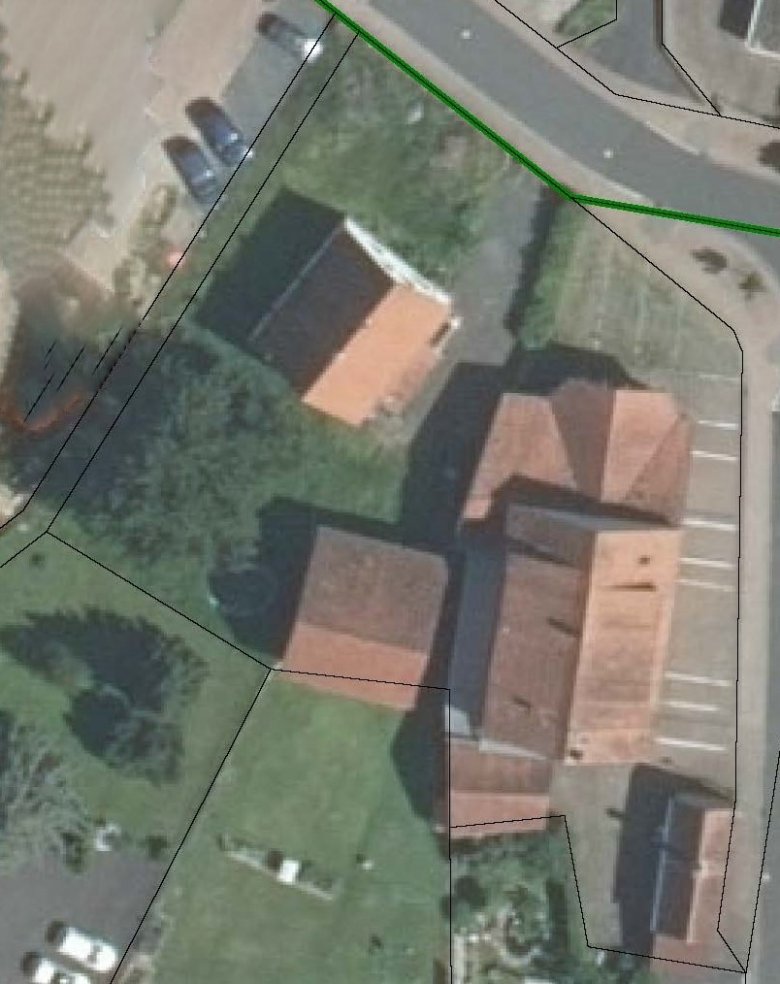

Luftbild
